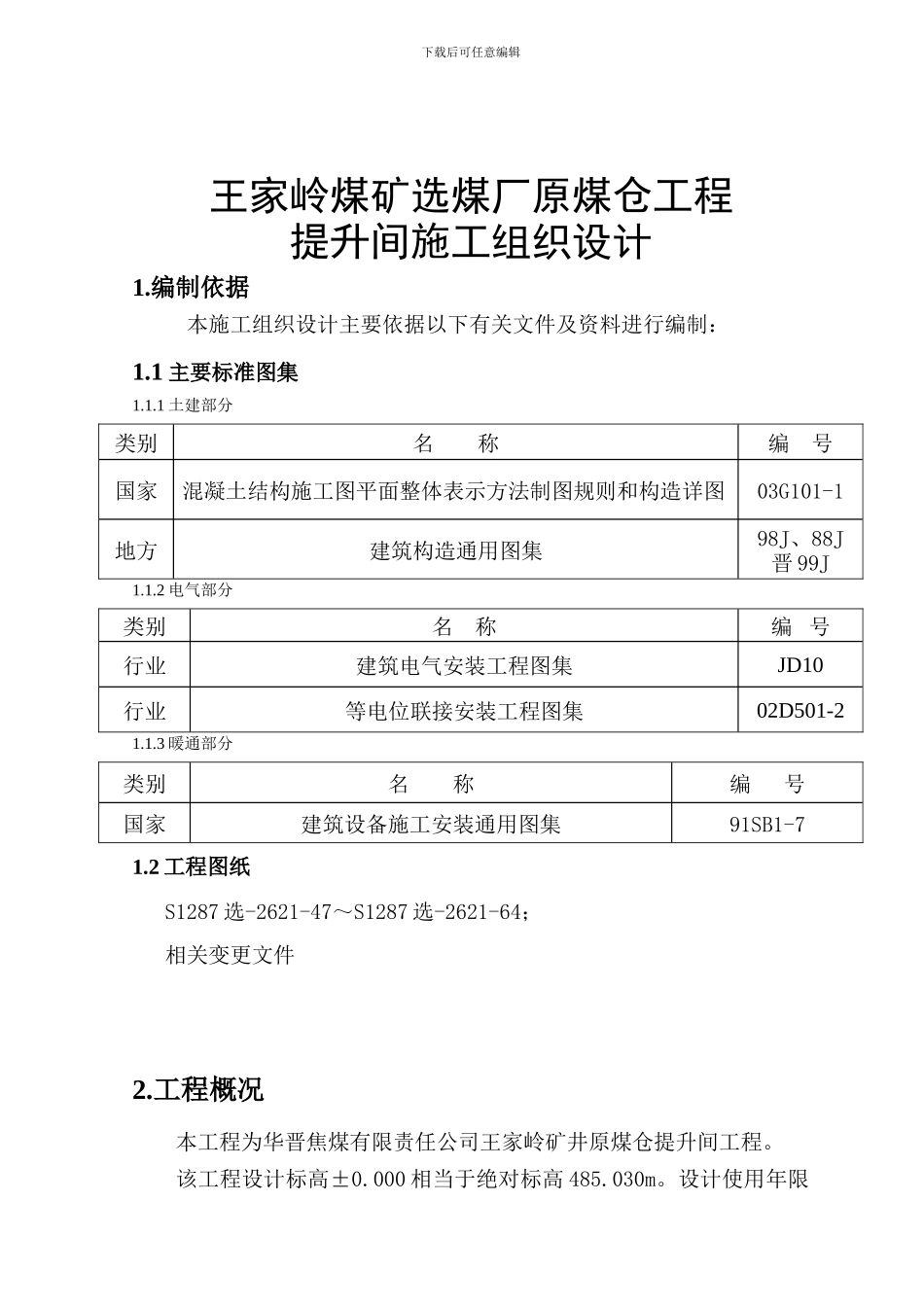

下载后可任意编辑王家岭煤矿选煤厂原煤仓工程提升间施工组织设计1
编制依据本施工组织设计主要依据以下有关文件及资料进行编制:1
1 主要标准图集1
1 土建部分类别名 称编 号国家混凝土结构施工图平面整体表示方法制图规则和构造详图03G101-1地方建筑构造通用图集98J、88J晋 99J1
2 电气部分类别名 称编 号行业建筑电气安装工程图集JD10行业等电位联接安装工程图集02D501-21
3 暖通部分类别名 称编 号国家建筑设备施工安装通用图集91SB1-71
2 工程图纸 S1287 选-2621-47~S1287 选-2621-64;相关变更文件2

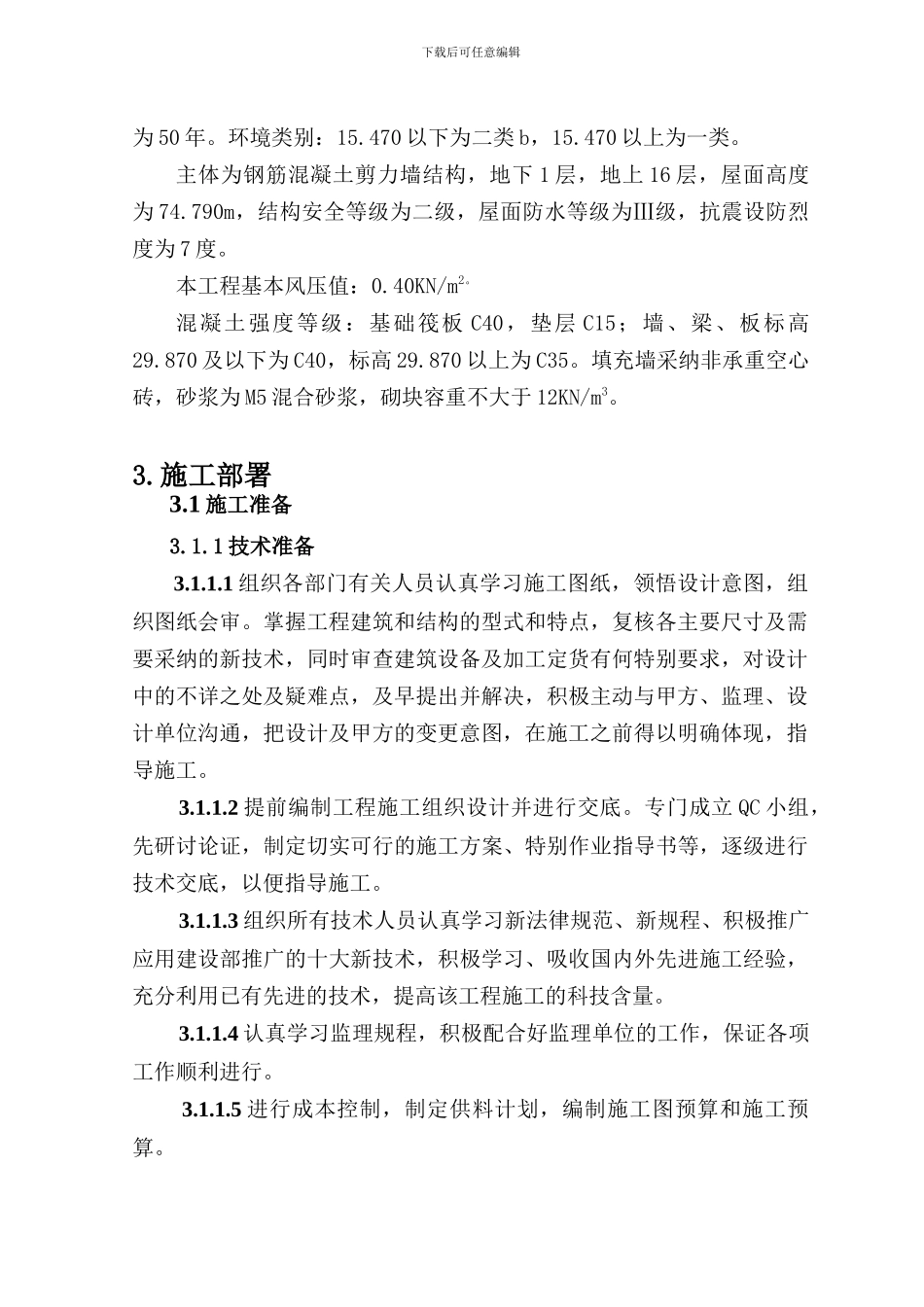

工程概况本工程为华晋焦煤有限责任公司王家岭矿井原煤仓提升间工程
该工程设计标高±0
000 相当于绝对标高 485
设计使用年限下载后可任意编辑为 50 年
环境类别:15
470 以下为二类 b,15
470 以上为一类
主体为钢筋混凝土剪力墙结构,地下 1 层,地上 16 层,屋面高度为 74
790m,结构安全等级为二级,屋面防水等级为Ⅲ级,抗震设防烈度为 7 度
本工程基本风压值:0
40KN/m2
混凝土强度等级:基础筏板 C40,垫层 C15;墙、梁、板标高29
870 及以下为 C40,标高 29
870 以上为 C35
填充墙采纳非承重空心砖,砂浆为 M5 混合砂浆,砌块容重不大于 12KN/m3

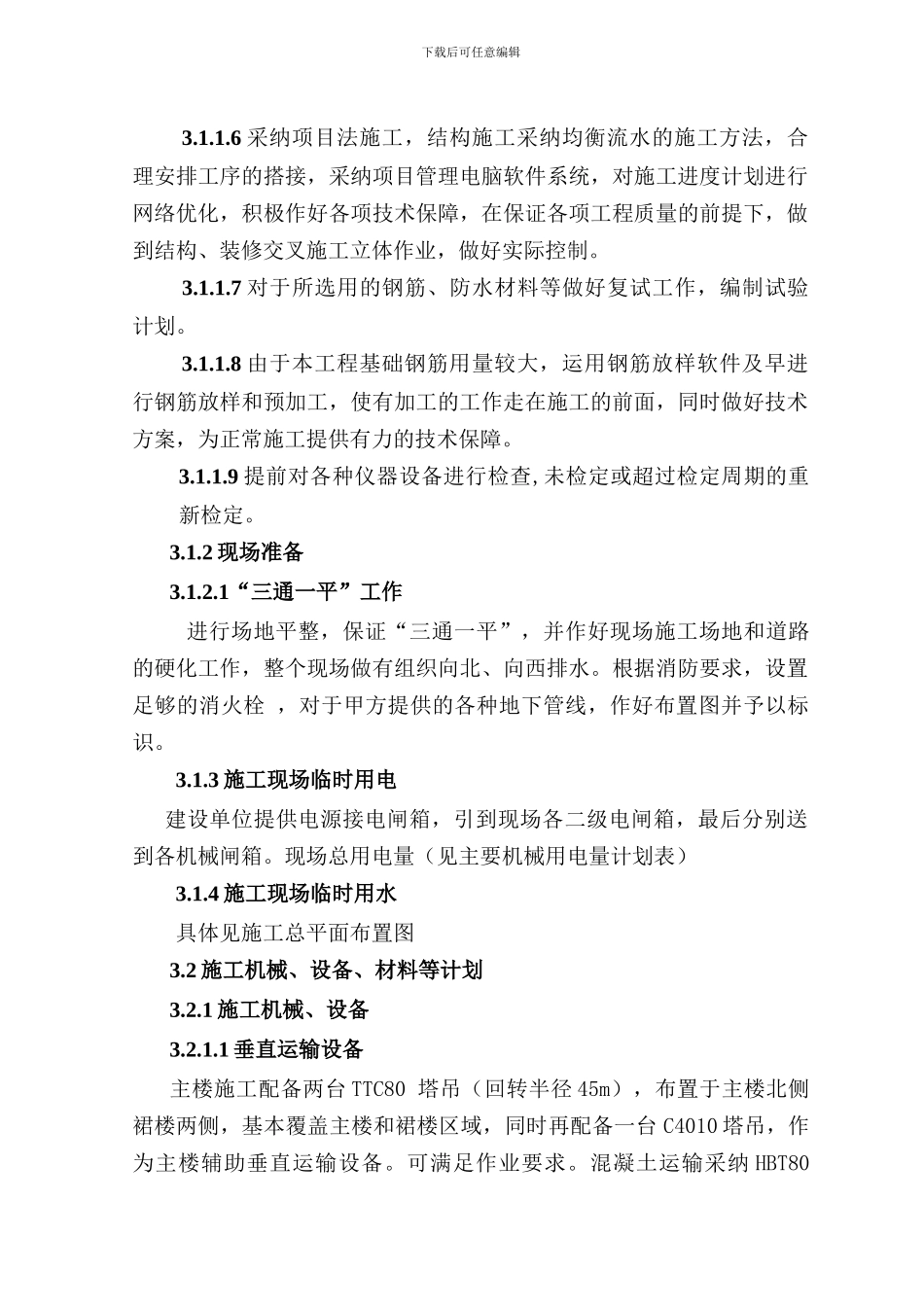

1 施工准备3
1 技术准备3
1 组织各部门有关人员认真学习施工图纸,领悟设计意图,组织图纸会审
掌握工程建筑和结构的型式和特点,复核各主要尺寸及需要采纳的新技术,同时审查建筑设备及加工定货有何特别要求,对设计中的不详之处及疑难点,及早提出并解决,积极主动与甲方、监理、设计单位沟通,把设计及甲方的变更意图,在施工之前得以明确体现,指导施工
