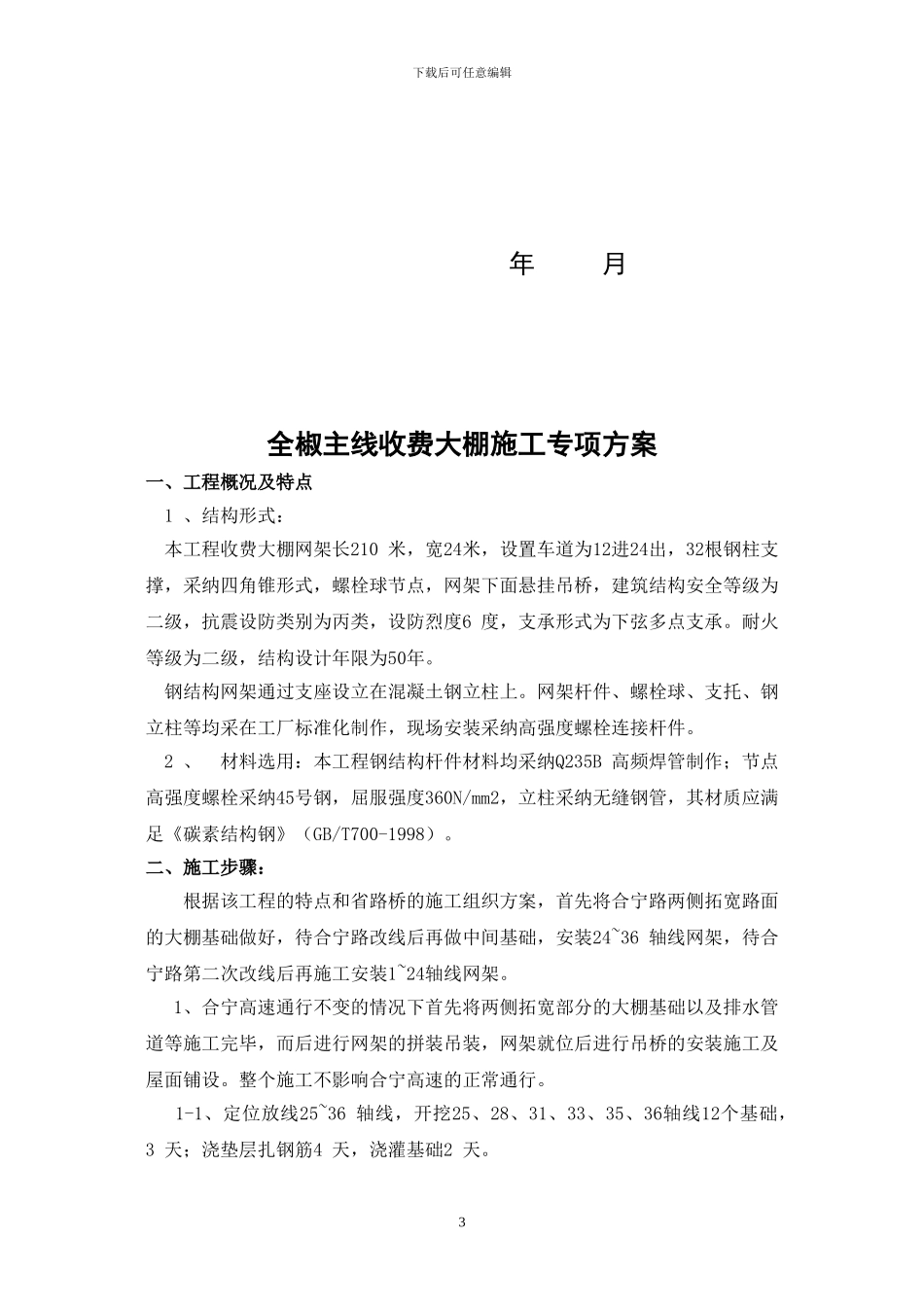

】滁马高速公路项目经理部全椒主线收费大棚施工专项方案2下载后可任意编辑 年 月全椒主线收费大棚施工专项方案一、工程概况及特点1 、结构形式:本工程收费大棚网架长210 米,宽24米,设置车道为12进24出,32根钢柱支撑,采纳四角锥形式,螺栓球节点,网架下面悬挂吊桥,建筑结构安全等级为二级,抗震设防类别为丙类,设防烈度6 度,支承形式为下弦多点支承
耐火等级为二级,结构设计年限为50年
钢结构网架通过支座设立在混凝土钢立柱上
网架杆件、螺栓球、支托、钢立柱等均采在工厂标准化制作,现场安装采纳高强度螺栓连接杆件
2 、 材料选用:本工程钢结构杆件材料均采纳Q235B 高频焊管制作;节点高强度螺栓采纳45号钢,屈服强度360N/mm2,立柱采纳无缝钢管,其材质应满足《碳素结构钢》(GB/T700-1998)
二、施工步骤: 根据该工程的特点和省路桥的施工组织方案,首先将合宁路两侧拓宽路面的大棚基础做好,待合宁路改线后再做中间基础,安装24~36 轴线网架,待合宁路第二次改线后再施工安装1~24轴线网架
1、合宁高速通行不变的情况下首先将两侧拓宽部分的大棚基础以及排水管道等施工完毕,而后进行网架的拼装吊装,网架就位后进行吊桥的安装施工及屋面铺设
整个施工不影响合宁高速的正常通行
1-1、定位放线25~36 轴线,开挖25、28、31、33、35、36轴线12个基础,3 天;浇垫层扎钢筋4 天,浇灌基础2 天
3下载后可任意编辑 1-2、定位放线1~20轴线,开挖1 、3 、5 、8 、11、13、16、18、20轴线18个基础,4 天;浇垫层扎钢筋5 天,浇灌基础3 天
