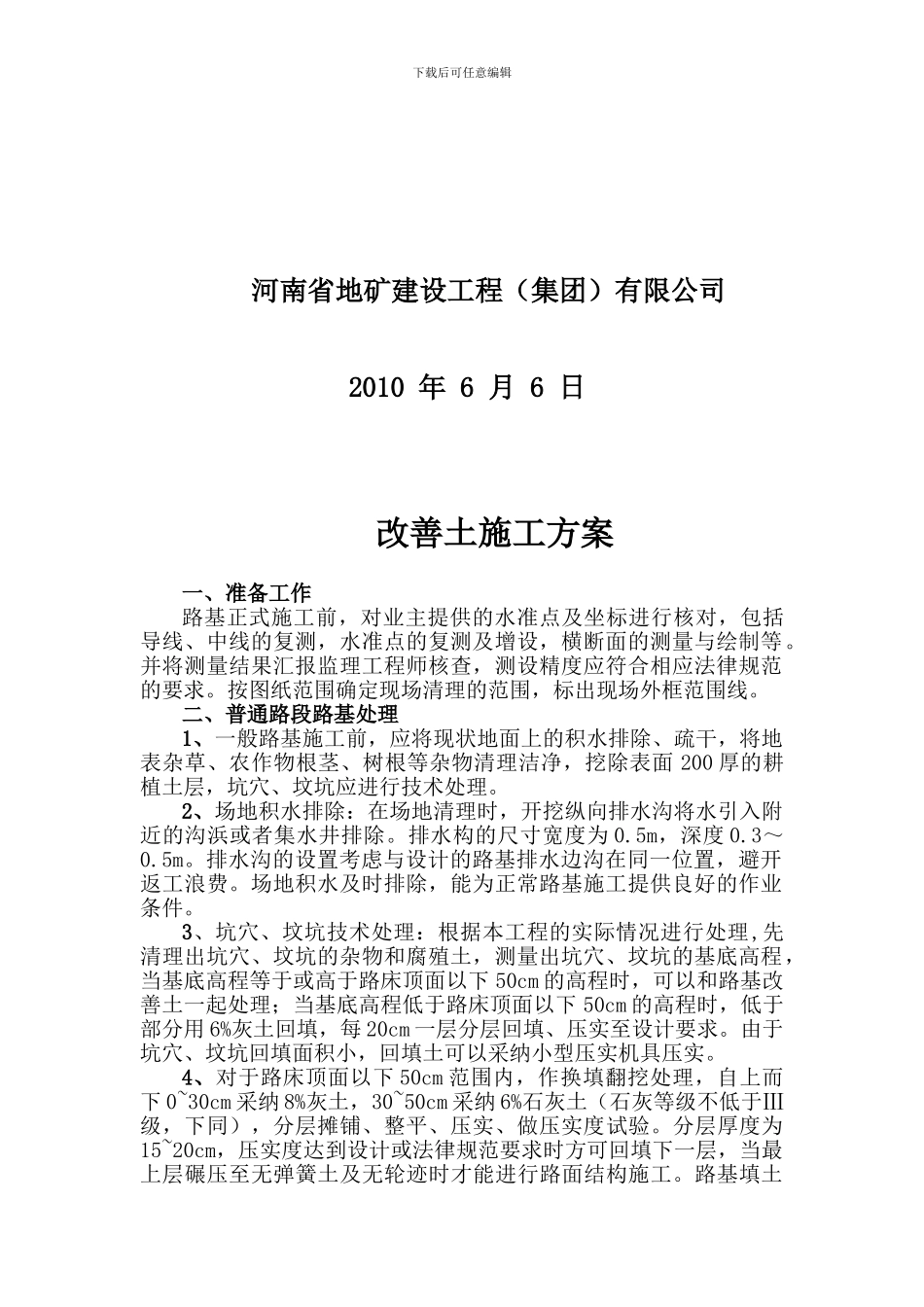

下载后可任意编辑蒙城县城南新区永兴路道排工程改善土施工方案下载后可任意编辑河南省地矿建设工程(集团)有限公司2010 年 6 月 6 日改善土施工方案一、准备工作路基正式施工前,对业主提供的水准点及坐标进行核对,包括导线、中线的复测,水准点的复测及增设,横断面的测量与绘制等。并将测量结果汇报监理工程师核查,测设精度应符合相应法律规范的要求。按图纸范围确定现场清理的范围,标出现场外框范围线。二、普通路段路基处理1、一般路基施工前,应将现状地面上的积水排除、疏干,将地表杂草、农作物根茎、树根等杂物清理洁净,挖除表面 200 厚的耕植土层,坑穴、坟坑应进行技术处理。2、场地积水排除:在场地清理时,开挖纵向排水沟将水引入附近的沟浜或者集水井排除。排水构的尺寸宽度为 0.5m,深度 0.3~0.5m。排水沟的设置考虑与设计的路基排水边沟在同一位置,避开返工浪费。场地积水及时排除,能为正常路基施工提供良好的作业条件。3、坑穴、坟坑技术处理:根据本工程的实际情况进行处理,先清理出坑穴、坟坑的杂物和腐殖土,测量出坑穴、坟坑的基底高程,当基底高程等于或高于路床顶面以下 50cm 的高程时,可以和路基改善土一起处理;当基底高程低于路床顶面以下 50cm 的高程时,低于部分用 6%灰土回填,每 20cm 一层分层回填、压实至设计要求。由于坑穴、坟坑回填面积小,回填土可以采纳小型压实机具压实。4、对于路床顶面以下 50cm 范围内,作换填翻挖处理,自上而下 0~30cm 采纳 8%灰土,30~50cm 采纳 6%石灰土(石灰等级不低于Ⅲ级,下同),分层摊铺、整平、压实、做压实度试验。分层厚度为15~20cm,压实度达到设计或法律规范要求时方可回填下一层,当最上层碾压至无弹簧土及无轮迹时才能进行路面结构施工。路基填土下载后可任意编辑宽度每侧应比设计规定宽 50cm。5、作换填翻挖处理时,要控制好土颗粒粒径、含水量和含灰量,而且土与灰要拌和均匀。把填土中大于 10cm 的土块打碎或剔除,当一层填土打碎摊铺均匀后,先计算出路全宽每米用灰量,采纳翻斗车把消解后的石灰均匀地拉到在路中心,然后采纳摊铺机或人工摊铺在回填土上,在摊铺过程中要剔除未消解的石灰。当摊铺完成后,再采纳路用拌合机把土与灰拌和均匀。土的含水量要控制在最佳含水量的±2%时方可碾压。6、碾压采纳振动压路机,直线段由路边向路中进行,曲线段由内侧向外侧碾压。碾压速度控制在 3-4Km/h,碾压次数 5-6 遍。第一遍和最后...
