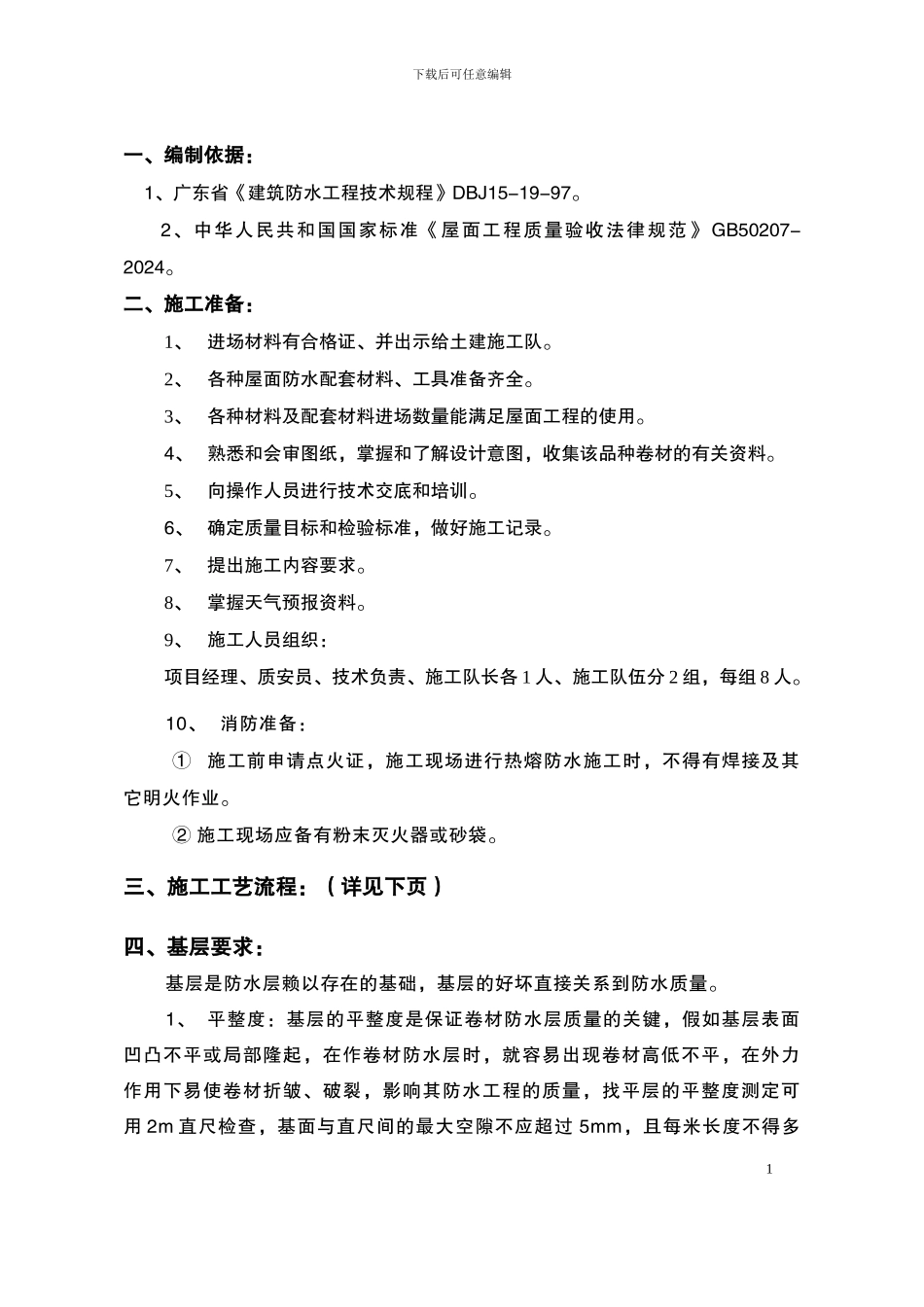

下载后可任意编辑一、编制依据: 1、广东省《建筑防水工程技术规程》DBJ15-19-97
2、中华人民共和国国家标准《屋面工程质量验收法律规范》 GB50207-2024
二、施工准备:1、进场材料有合格证、并出示给土建施工队
2、各种屋面防水配套材料、工具准备齐全
3、各种材料及配套材料进场数量能满足屋面工程的使用
4、 熟悉和会审图纸,掌握和了解设计意图,收集该品种卷材的有关资料
5、向操作人员进行技术交底和培训
6、 确定质量目标和检验标准,做好施工记录
7、提出施工内容要求
8、掌握天气预报资料
9、施工人员组织:项目经理、质安员、技术负责、施工队长各 1 人、施工队伍分 2 组,每组 8 人
10、 消防准备:①施工前申请点火证,施工现场进行热熔防水施工时,不得有焊接及其它明火作业
② 施工现场应备有粉末灭火器或砂袋
三、施工工艺流程:(详见下页)四、基层要求:基层是防水层赖以存在的基础,基层的好坏直接关系到防水质量
1、 平整度:基层的平整度是保证卷材防水层质量的关键,假如基层表面凹凸不平或局部隆起,在作卷材防水层时,就容易出现卷材高低不平,在外力作用下易使卷材折皱、破裂,影响其防水工程的质量,找平层的平整度测定可用 2m 直尺检查,基面与直尺间的最大空隙不应超过 5mm,且每米长度不得多1下载后可任意编辑于一处,空隙处只允许平缓变化
施工工艺流程2、 坡度:假如屋面基层坡度过小未达到标准,甚至出现倒坡,则会使屋面排水不畅或长期浸泡在水中,降低防水层的使用寿命
3、 表面质量:假如基层表面酥松,强度过低,裂缝过大,就容易使防水层与基层粘结不牢,在使用过程中往往会造成防水层与基层剥离,而成为渗漏2加热烧去搭接缝面薄膜加热搭接缝卷材热熔胶搭接缝粘合、滚压排气密封胶封搭接缝边收头固定、密封基层检查、清扫节点密封处理附加层铺设定位、弹基准线、试铺加热底熔胶滚铺辊压、排气
