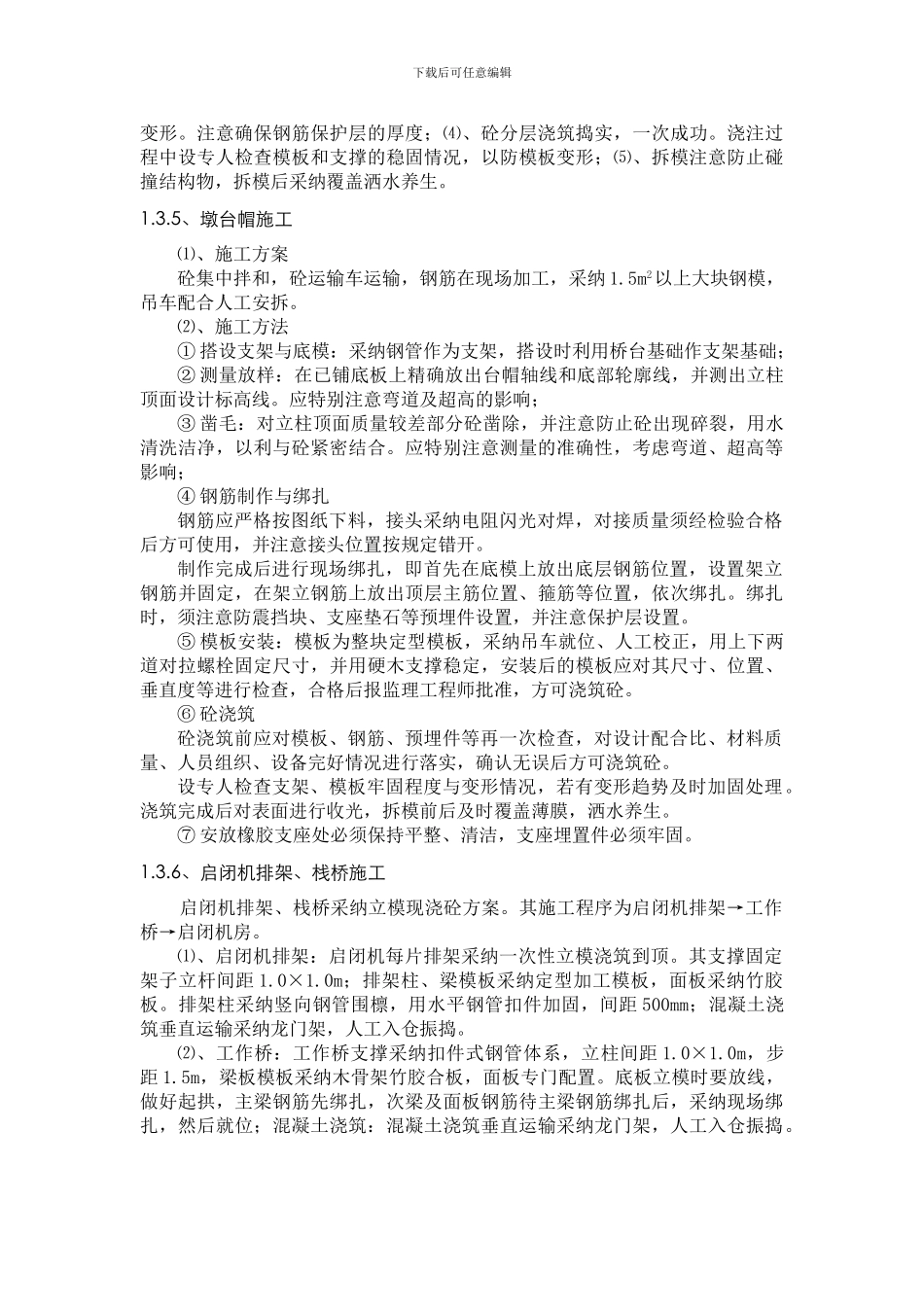

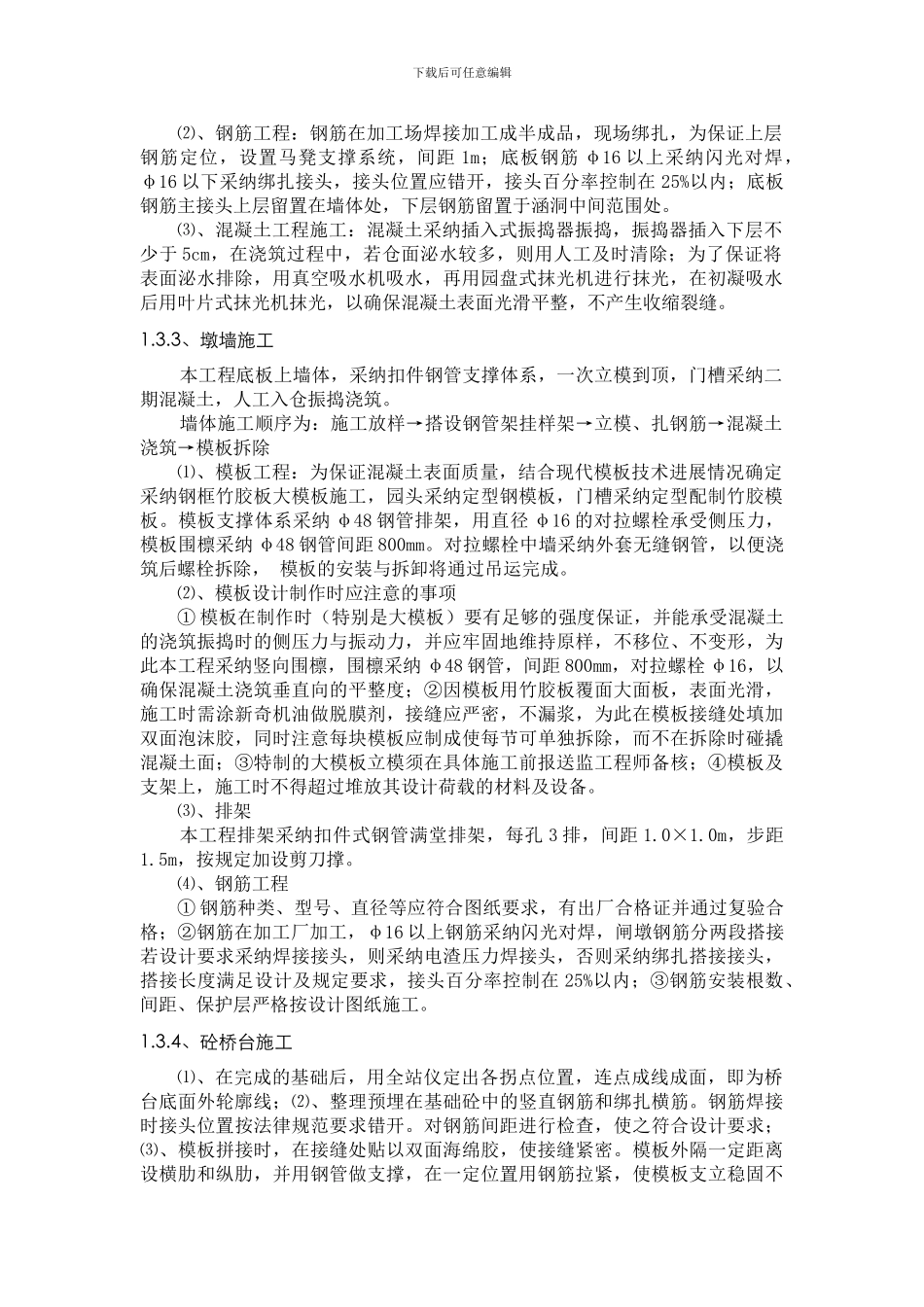

下载后可任意编辑本页为作品封面,下载后可以自由编辑删除,欢迎下载!!! 精 品文档1【精品 word 文档、可以自由编辑!】1.3、节制闸工程施工方案1.3.1、施工流程基坑开挖→闸底板砼浇筑→墩墙砼浇筑→交通桥施工→排架及启闭台浇筑→土方回填→闸门及启闭机安装→启闭房施工。1.3.2、底板施工⑴、模板工程:底板模板采纳钢木混合,止水片以上用木模板。方便固定止水片,下部使用组合钢模板, 模板支撑固定采纳地龙木支撑钢管架体系。底板上部用 φ16 螺栓拉接焊于钢筋网片上。下载后可任意编辑⑵、钢筋工程:钢筋在加工场焊接加工成半成品,现场绑扎,为保证上层钢筋定位,设置马凳支撑系统,间距 1m;底板钢筋 φ16 以上采纳闪光对焊,φ16 以下采纳绑扎接头,接头位置应错开,接头百分率控制在 25%以内;底板钢筋主接头上层留置在墙体处,下层钢筋留置于涵洞中间范围处。⑶、混凝土工程施工:混凝土采纳插入式振捣器振捣,振捣器插入下层不少于 5cm,在浇筑过程中,若仓面泌水较多,则用人工及时清除;为了保证将表面泌水排除,用真空吸水机吸水,再用园盘式抹光机进行抹光,在初凝吸水后用叶片式抹光机抹光,以确保混凝土表面光滑平整,不产生收缩裂缝。1.3.3、墩墙施工本工程底板上墙体,采纳扣件钢管支撑体系,一次立模到顶,门槽采纳二期混凝土,人工入仓振捣浇筑。墙体施工顺序为:施工放样→搭设钢管架挂样架→立模、扎钢筋→混凝土浇筑→模板拆除⑴、模板工程:为保证混凝土表面质量,结合现代模板技术进展情况确定采纳钢框竹胶板大模板施工,园头采纳定型钢模板,门槽采纳定型配制竹胶模板。模板支撑体系采纳 φ48 钢管排架,用直径 φ16 的对拉螺栓承受侧压力,模板围檩采纳 φ48 钢管间距 800mm。对拉螺栓中墙采纳外套无缝钢管,以便浇筑后螺栓拆除, 模板的安装与拆卸将通过吊运完成。⑵、模板设计制作时应注意的事项① 模板在制作时(特别是大模板)要有足够的强度保证,并能承受混凝土的浇筑振捣时的侧压力与振动力,并应牢固地维持原样,不移位、不变形,为此本工程采纳竖向围檩,围檩采纳 φ48 钢管,间距 800mm,对拉螺栓 φ16,以确保混凝土浇筑垂直向的平整度;②因模板用竹胶板覆面大面板,表面光滑,施工时需涂新奇机油做脱膜剂,接缝应严密,不漏浆,为此在模板接缝处填加双面泡沫胶,同时注意每块模板应制成使每节可单独拆除,而不在拆除时碰撬混凝土面;③特制的大模板立模须在具体施工前报...
