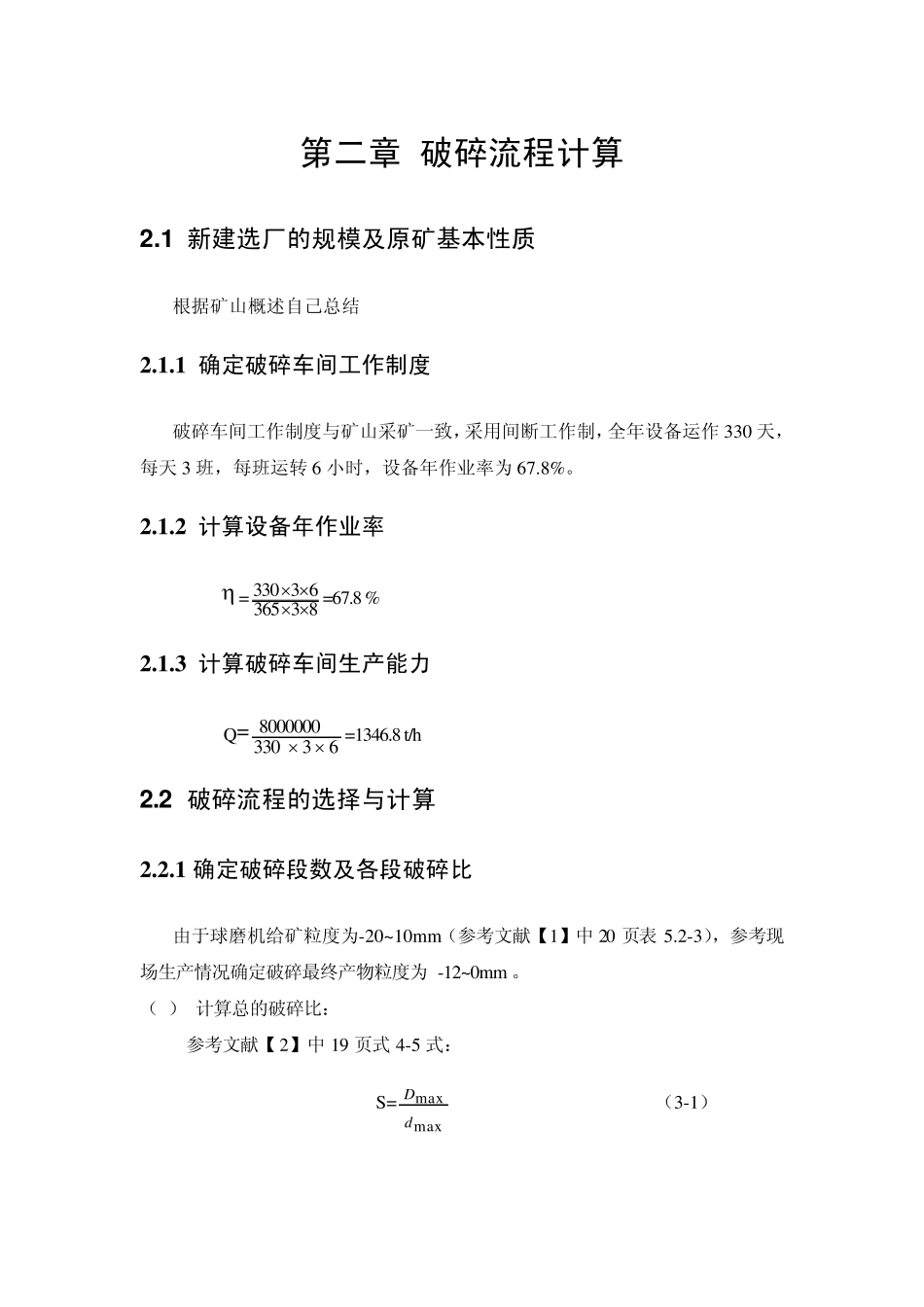

第二章 破碎流程计算 2
1 新建选厂的规模及原矿基本性质 根据矿山概述自己总结 2
1 确定破碎车间工作制度 破碎车间工作制度与矿山采矿一致,采用间断工作制,全年设备运作330 天,每天3 班,每班运转6 小时,设备年作业率为67
2 计算设备年作业率 =8336563330=67
3 计算破碎车间生产能力 Q=633308000000=1346
8 t/h 2
2 破碎流程的选择与计算 2
1 确定破碎段数及各段破碎比 由于球磨机给矿粒度为-20~10mm(参考文献【1】中 20 页表 5
2-3),参考现场生产情况确定破碎最终产物粒度为-12~0mm

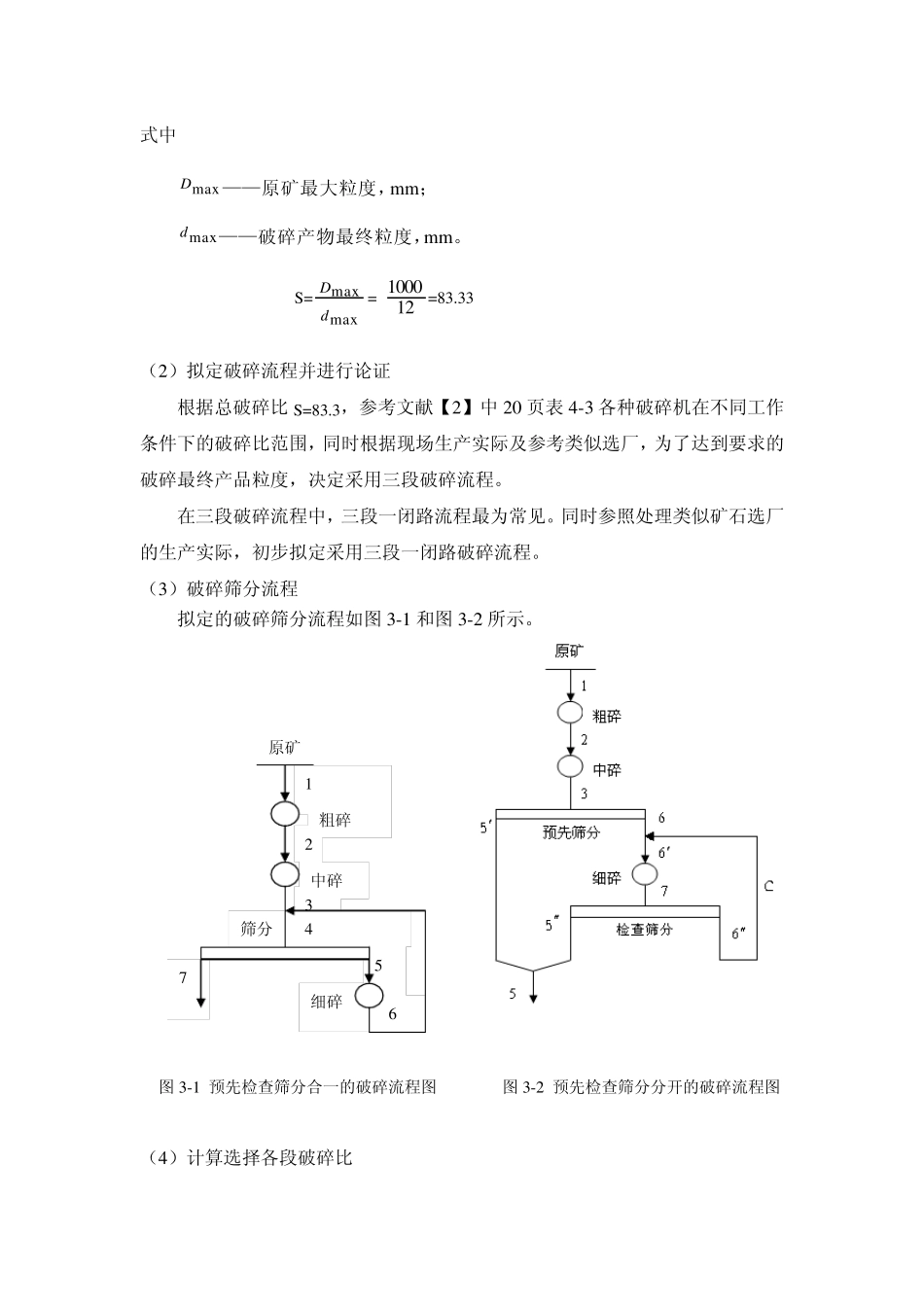

(1) 计算总的破碎比: 参考文献【2】中 19 页式 4-5 式: S=maxmaxdD (3-1) 式中 maxD——原矿最大粒度,mm; maxd——破碎产物最终粒度,mm
S=maxmaxdD= 121000 =83
33 (2)拟定破碎流程并进行论证 根据总破碎比 S=83
3,参考文献【2】中20 页表 4-3 各种破碎机在不同工作条件下的破碎比范围,同时根据现场生产实际及参考类似选厂,为了达到要求的破碎最终产品粒度,决定采用三段破碎流程
在三段破碎流程中,三段一闭路流程最为常见
同时参照处理类似矿石选厂的生产实际,初步拟定采用三段一闭路破碎流程
(3)破碎筛分流程 拟定的破碎筛分流程如图 3-1 和图 3-2 所示

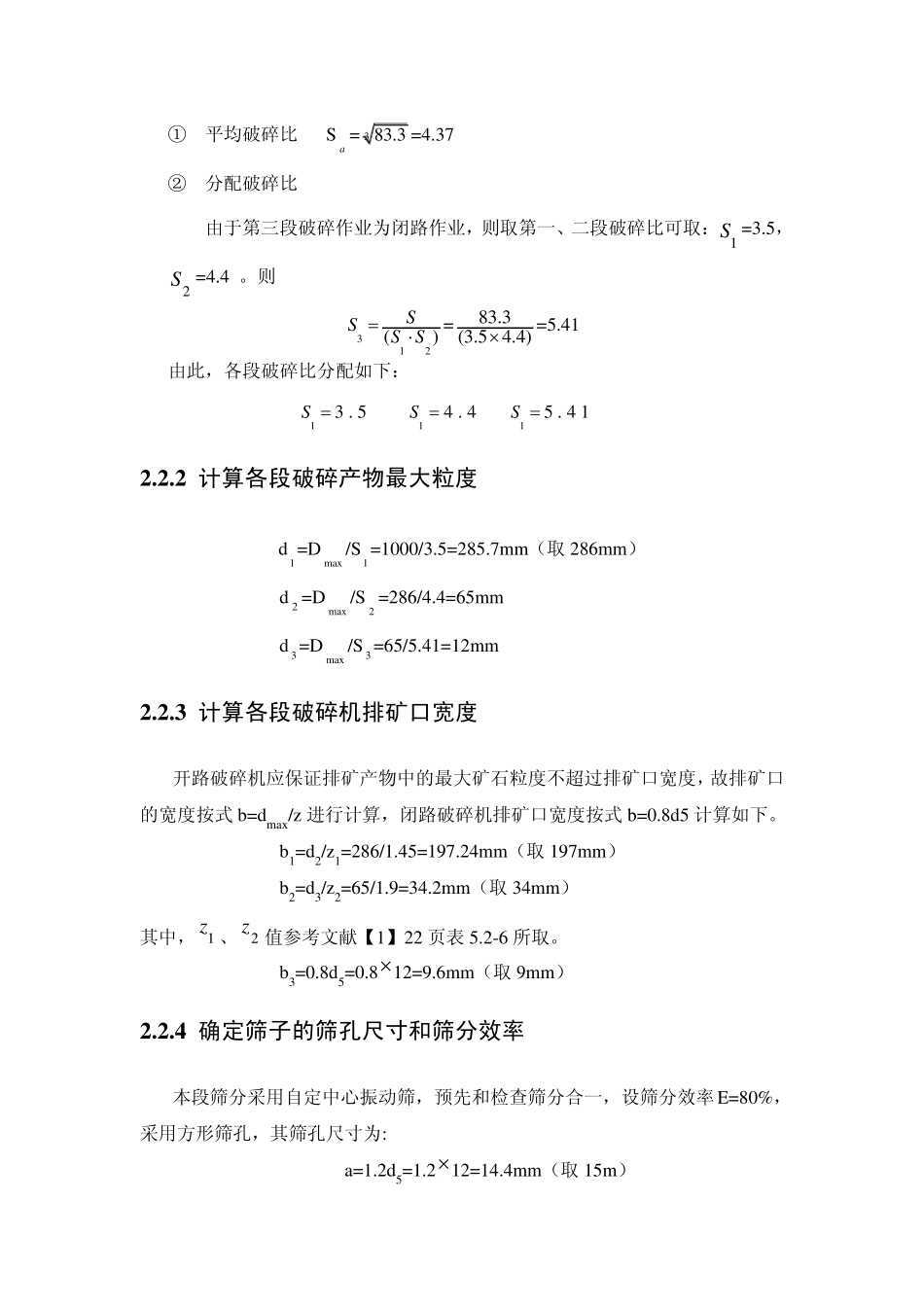

图 3-1 预先检查筛分合一的破碎流程图 图 3-2 预先检查筛分分开的破碎流程图 (4)计算选择各段破碎比 7 5 6 细碎 筛分 中碎 2 3 1 原矿 粗碎 4 ① 平均破碎比 Sa = 3 83
37 ② 分配破碎比 由于第三段破碎作业为闭路作业,则取第一、二段破碎比可取:1S =3
