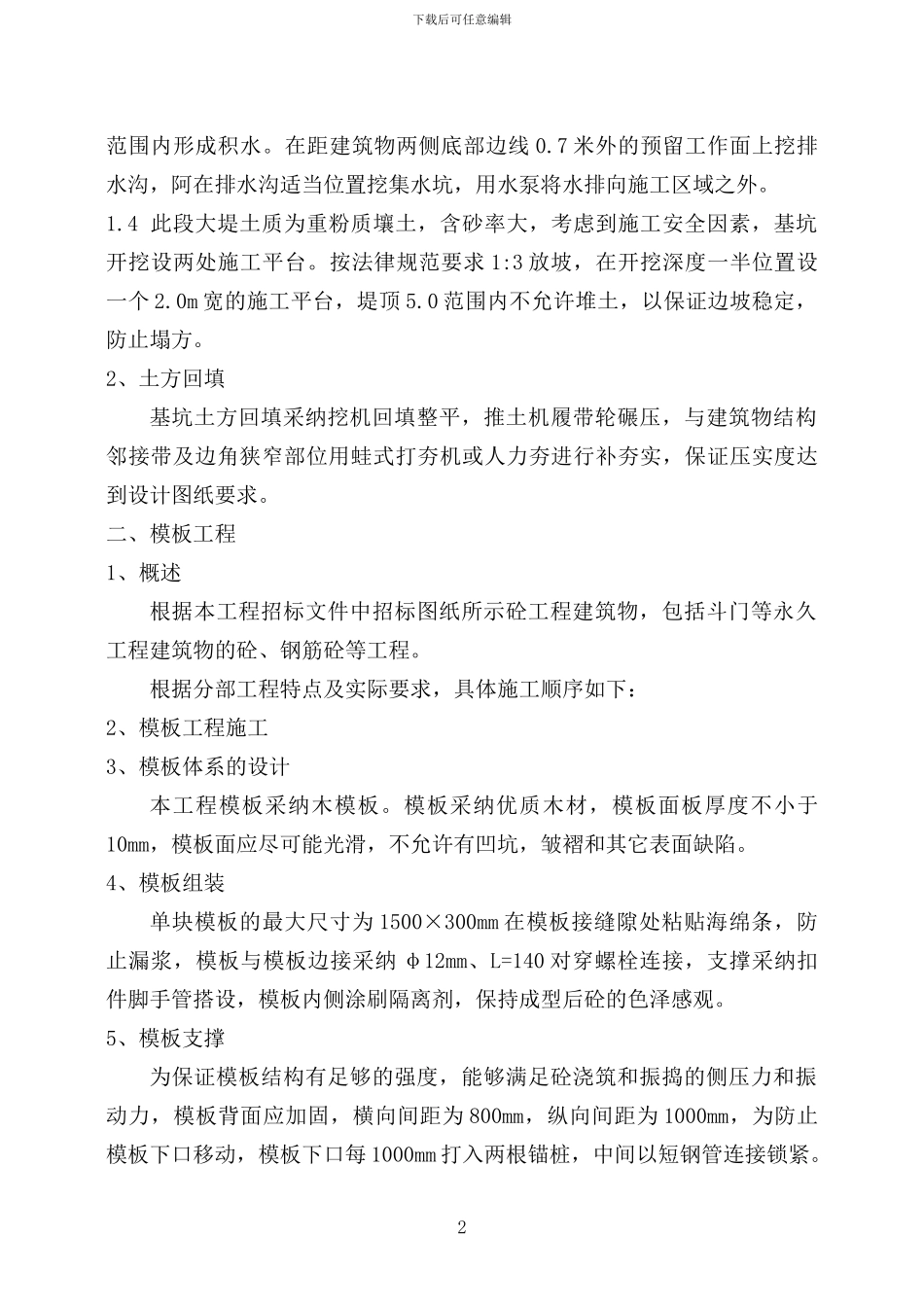

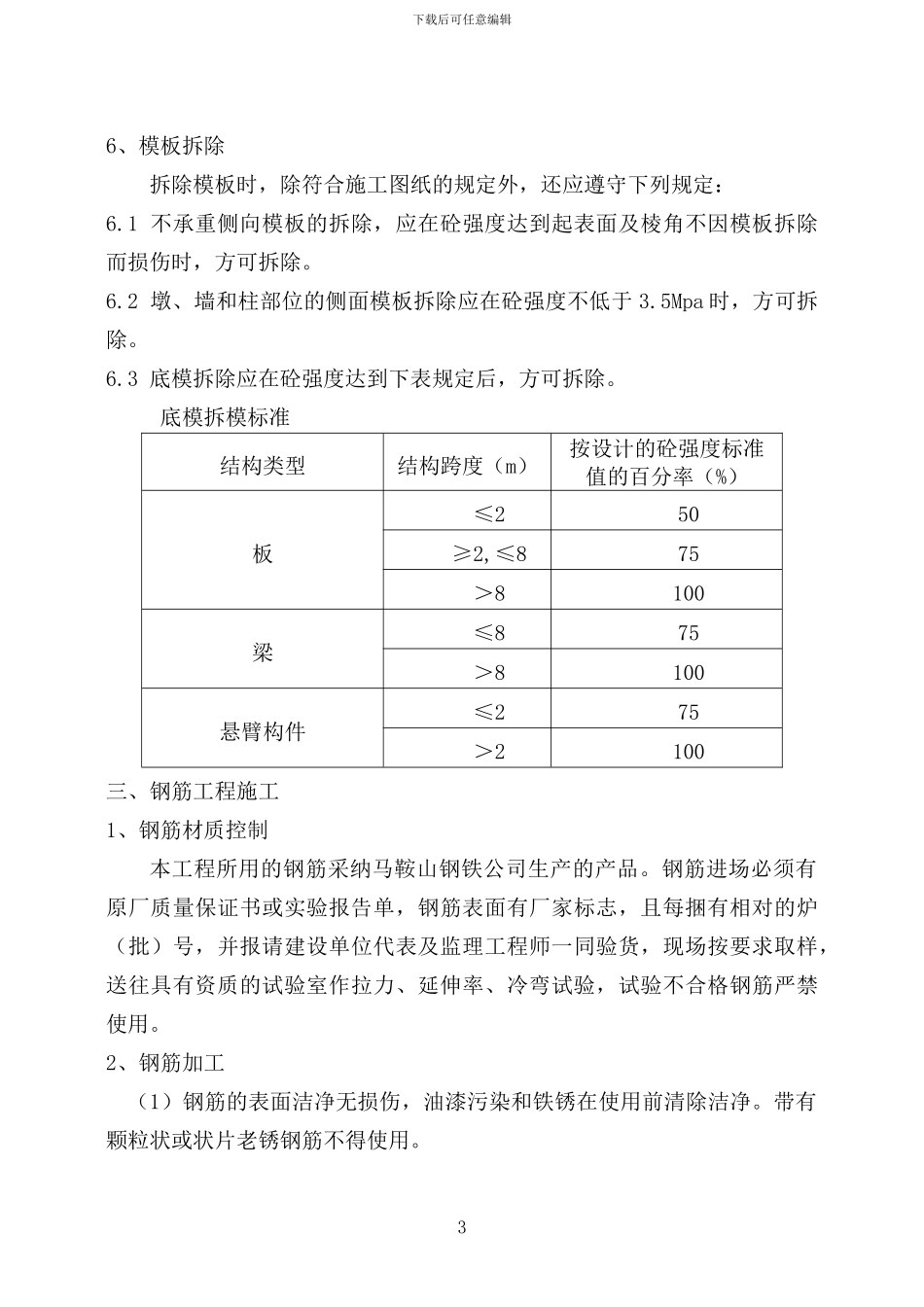

下载后可任意编辑序号机械或设备名称型号规格数量额定功率(kw)性能1砼搅拌机JZC-35015.5 完好2蛙式打夯机HW312.2完好3插入式振动棒B-1521完好4平板振动器BJ-2021完好5水泵JQS15.5完好6挖掘机反铲式1200完好7运输汽车5T220完好8机动翻斗车1T18完好9双胶轮车0.1m³6/完好10柴油发电机10KW110完好第五章 分项工程施工方案一、土方工程基坑开挖及回填土方均采纳 1 m 3反铲挖掘机配合自卸车和当地农用车进行,与建筑物结构邻接带及边角狭窄部位用蛙式打夯机或人力夯进行补夯实。1、土方开挖1.1 基坑土方开挖前,按图纸要求,设置标高控制桩,并按图纸所示开挖线做好定位放线工作。1.2 基坑土方开挖分层分段依次进行,逐层设置排水沟,层层下挖,基坑底部机械开挖预留 20 cm厚度保护层,待基础施工前再分块依次用人工挖除。不能利用的土方运至监理工程师指定的弃土区。1.3 土方开挖从上至下分层分段依次进行,严禁自上而下或实行倒悬方法开挖,施工中随时作成一定的坡势,以利排水,开挖过程中避开边坡稳定1下载后可任意编辑范围内形成积水。在距建筑物两侧底部边线 0.7 米外的预留工作面上挖排水沟,阿在排水沟适当位置挖集水坑,用水泵将水排向施工区域之外。1.4 此段大堤土质为重粉质壤土,含砂率大,考虑到施工安全因素,基坑开挖设两处施工平台。按法律规范要求 1:3 放坡,在开挖深度一半位置设一个 2.0m 宽的施工平台,堤顶 5.0 范围内不允许堆土,以保证边坡稳定,防止塌方。2、土方回填基坑土方回填采纳挖机回填整平,推土机履带轮碾压,与建筑物结构邻接带及边角狭窄部位用蛙式打夯机或人力夯进行补夯实,保证压实度达到设计图纸要求。二、模板工程1、概述根据本工程招标文件中招标图纸所示砼工程建筑物,包括斗门等永久工程建筑物的砼、钢筋砼等工程。根据分部工程特点及实际要求,具体施工顺序如下:2、模板工程施工3、模板体系的设计本工程模板采纳木模板。模板采纳优质木材,模板面板厚度不小于10mm,模板面应尽可能光滑,不允许有凹坑,皱褶和其它表面缺陷。4、模板组装单块模板的最大尺寸为 1500×300mm 在模板接缝隙处粘贴海绵条,防止漏浆,模板与模板边接采纳 φ12mm、L=140 对穿螺栓连接,支撑采纳扣件脚手管搭设,模板内侧涂刷隔离剂,保持成型后砼的色泽感观。5、模板支撑为保证模板结构有足够的强度,能够满足砼浇筑和振捣的侧压力和振动力,模板背面应加固,横向间距为 800mm,纵向间距为 1000mm,...
