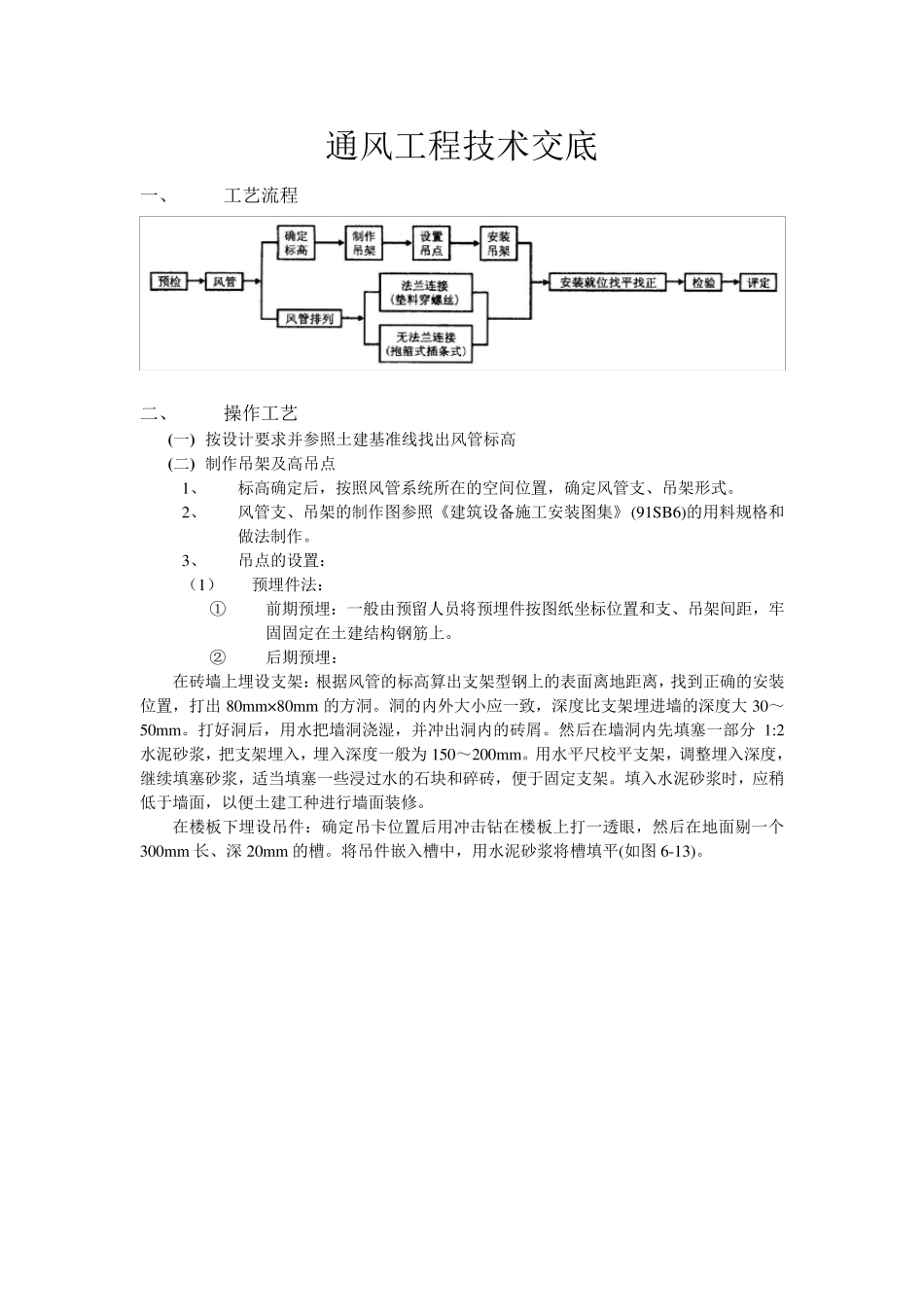

通风工程技术交底 一、 工艺流程 二、 操作工艺 (一) 按设计要求并参照土建基准线找出风管标高 (二) 制作吊架及高吊点 1、 标高确定后,按照风管系统所在的空间位置,确定风管支、吊架形式。 2、 风管支、吊架的制作图参照《建筑设备施工安装图集》(91SB6)的用料规格和做法制作。 3、 吊点的设置: (1) 预埋件法: ① 前期预埋:一般由预留人员将预埋件按图纸坐标位置和支、吊架间距,牢固固定在土建结构钢筋上。 ② 后期预埋: 在砖墙上埋设支架:根据风管的标高算出支架型钢上的表面离地距离,找到正确的安装位置,打出80mm×80mm 的方洞。洞的内外大小应一致,深度比支架埋进墙的深度大 30~50mm。打好洞后,用水把墙洞浇湿,并冲出洞内的砖屑。然后在墙洞内先填塞一部分1:2水泥砂浆,把支架埋入,埋入深度一般为150~200mm。用水平尺校平支架,调整埋入深度,继续填塞砂浆,适当填塞一些浸过水的石块和碎砖,便于固定支架。填入水泥砂浆时,应稍低 于墙面,以 便土建工种 进行 墙面装修 。 在楼 板 下 埋设吊件:确定吊卡 位置后用冲击 钻 在楼 板 上打一透 眼 ,然后在地面剔 一个300mm 长 、深 20mm 的槽 。将吊件嵌 入槽 中 ,用水泥砂浆将槽 填平(如 图6-13)。 ( 2) 膨 胀 螺 栓 法 : 特 点 是 施 工 灵 活 、 准 确 、 快 速 , 如 图 6-14 所 示 。 (三 ) 安 装 吊 架 1、 按 风 管 的 中 心 线 找 出 吊 杆 敷 设 位 置 , 单 吊 杆 在 风 管 的 中 心 线 上 , 双 吊 杆 可 以 按托 盘 的 螺 孔 间 距 或 风 管 的 中 心 线 对 称 安 装 。 2、 吊 杆 根 据 吊 件 形 式 , 可 以 焊 在 吊 件 上 , 也 可 挂 在 吊 件 上 , 焊 接 后 应 涂 防 锈 漆 。 3、 当 风 管 较 长 时 , 需 要 安 装 一 排 支 架 时 , 可 先 把 两 端 安 好 , 然 后 以 两 端 的 支 架 为基 准 , 用 拉 线 法 找 出 中 间 支 架 的 标 高 进 行 安 装 。 4、 立 管 管 卡 安 装 时 , 应 先 把 最 上 面 的 一 个 管 件 固 定 好 , 再 用 线 锤 在 中 心 处 吊 线 ,下 面 的 管 卡 即 可 按 线 进 行 固 定 。 (四 ) 风 管 支 吊 架 的 间 ...
