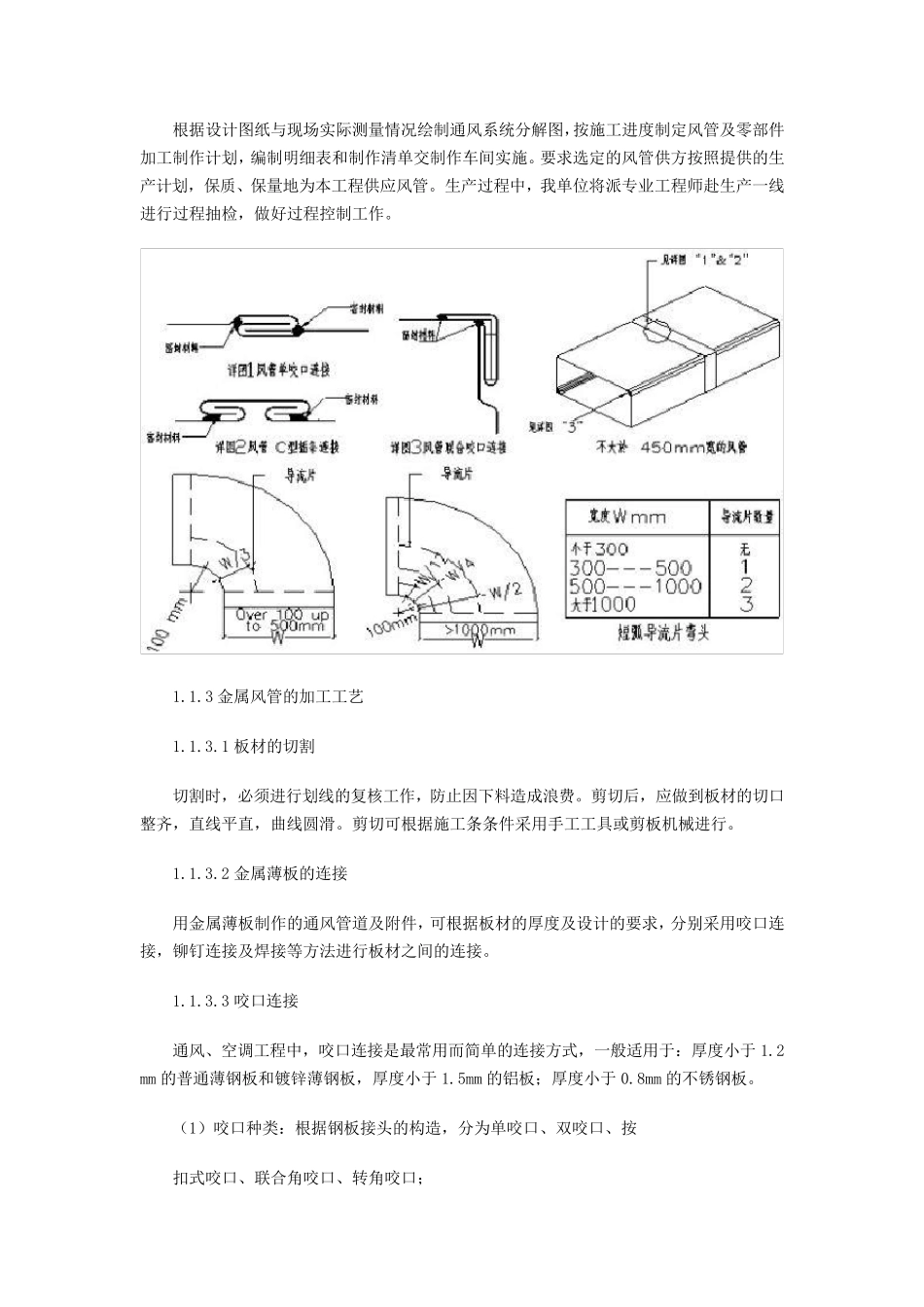

通风工程施工方案 1、风管施工工艺 1.1 风管制作 1.1.1 通风管道加工说明 根据人防设计要求,为确保施工质量,方便业主现场监督检查,我公司计划在现场布置一个小型临时风管加工场地。风管制作前选料我公司将严格遵守设计要求和国家施工验收规范之规定。镀锌版不能有锈蚀斑点,折方及咬口后镀锌层不得有脱皮现象;加工风管及管件咬口不得开裂,铆法兰不得有漏铆及铆钉脱落现象;角钢法兰刷油均匀,三通、四通、弯头、圆管上装的风口嘴子处不得有透光孔洞,法兰口要求方正,角钢不得塌腰或弯曲,法兰翻边外接缝处不得有双层,各种阀件开关要灵活。 1.1.2 施工技术措施 为保证风管加工质量,根据设计要求和国家施工验收规范有关规定,对各施工工序说明如下: 1)风管制作工艺流程: 绘制风管加工草图选用优质镀锌钢板(有合格证)展开下料剪切咬口制作折方成形铆法兰翻边检验。 2)法兰制作工艺流程: 角钢调直下料打铆钉孔焊接成形打螺栓孔喷漆。 3)通风系统用镀锌钢板厚度表: 长边B(mm) 厚度B(mm) B≤630mm 0.6mm 630mm<B≤1000mm 08mm 4)金属矩形风管法兰及螺栓规格(mm) 风管长边尺寸 B 法兰材料规格(角钢) 螺栓规格 B≤630 25*3 M6 630<B≤1500 30*3 M8 1500<B≤2500 5)矩形风管长边大于 630MM 或保温风管边长大于 800MM,段长大于 1250MM 或单边平面积大于 1.2m2,沿管道中心按下表要求设加强筋加强: 管道长边(MM) 加强筋角钢(MM) 铆钉 直径(MM) 间距(MM) 800~1250 ⊥25*25*4 4.5 6)保证风管的严密性符合设计及施工验收规范之要求,根据以往施工经验,我公司在施工中重点处理好以下几个节点问题:A、咬口缝;B、风管接口连接时的缝隙;C、铆法兰及翻边时出现的漏洞(死角洞);D、法兰及加固筋等的铆钉处;E、风管不 正 常 碰 撞 破 裂 和扎 孔等。其 中 E 项 可 在施工中尽 量避 免 发 生 ,一 旦 发 生 ,我们 将 采 取 锡 焊封 堵 的方法进 行 补救 。其 它 四 项 施工中均 在所 难 免 ,施工中我们 将 通过 在接缝处加入 1*10 橡 胶 条 或 KS 密封 胶的方法进 行 预 防 和补 救 。 根据设计图纸与现场实际测量情况绘制通风系统分解图,按施工进度制定风管及零部件加工制作计划,编制明细表和制作清单交制作车间实施。要求选定的风管供方按照提供的生产计划,保质、保量地为本工程供应风管。生产过程...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

通风工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
