电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

通风管道施工方案范本VIP免费

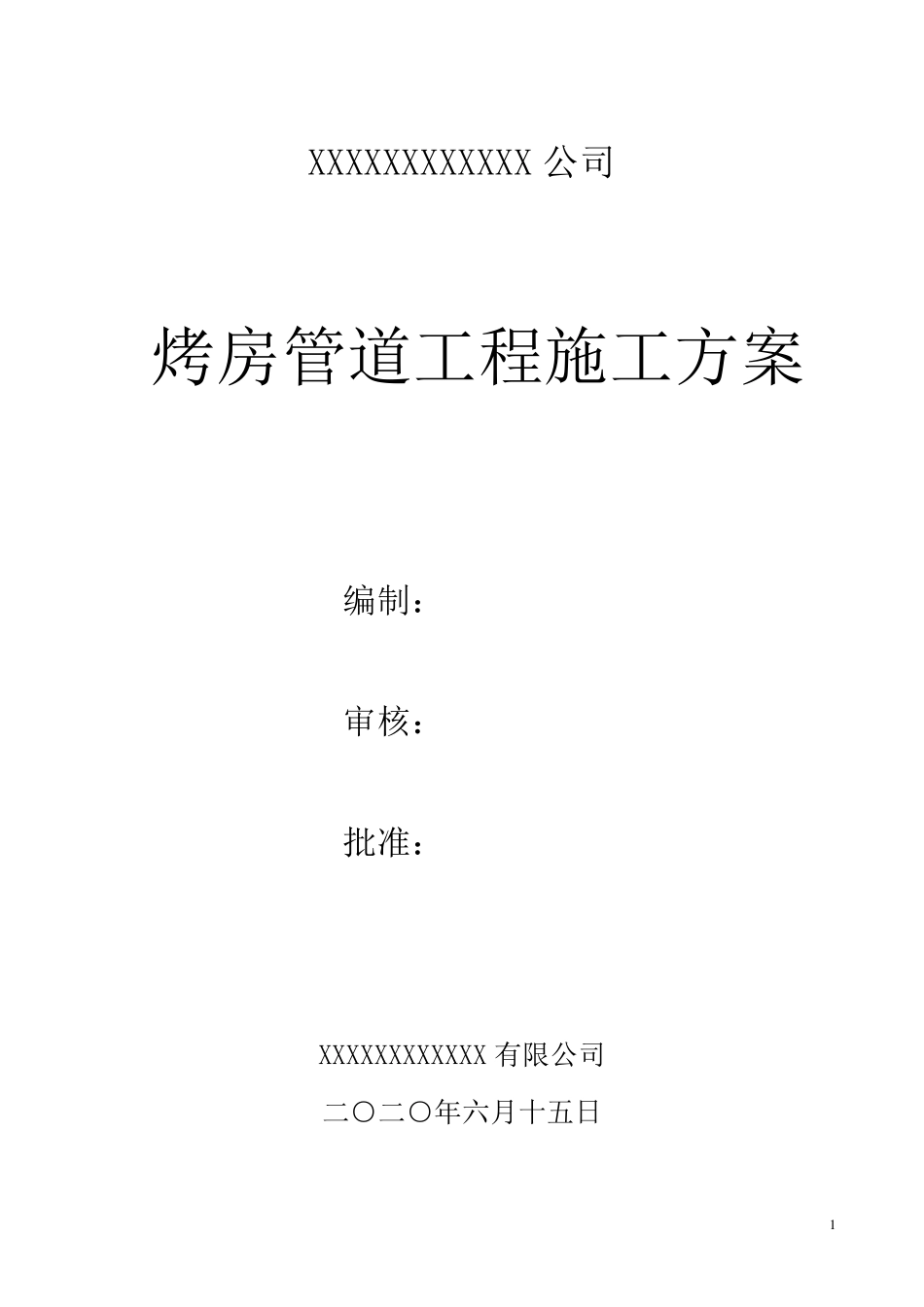

通风管道施工方案范本_第1页
1/12

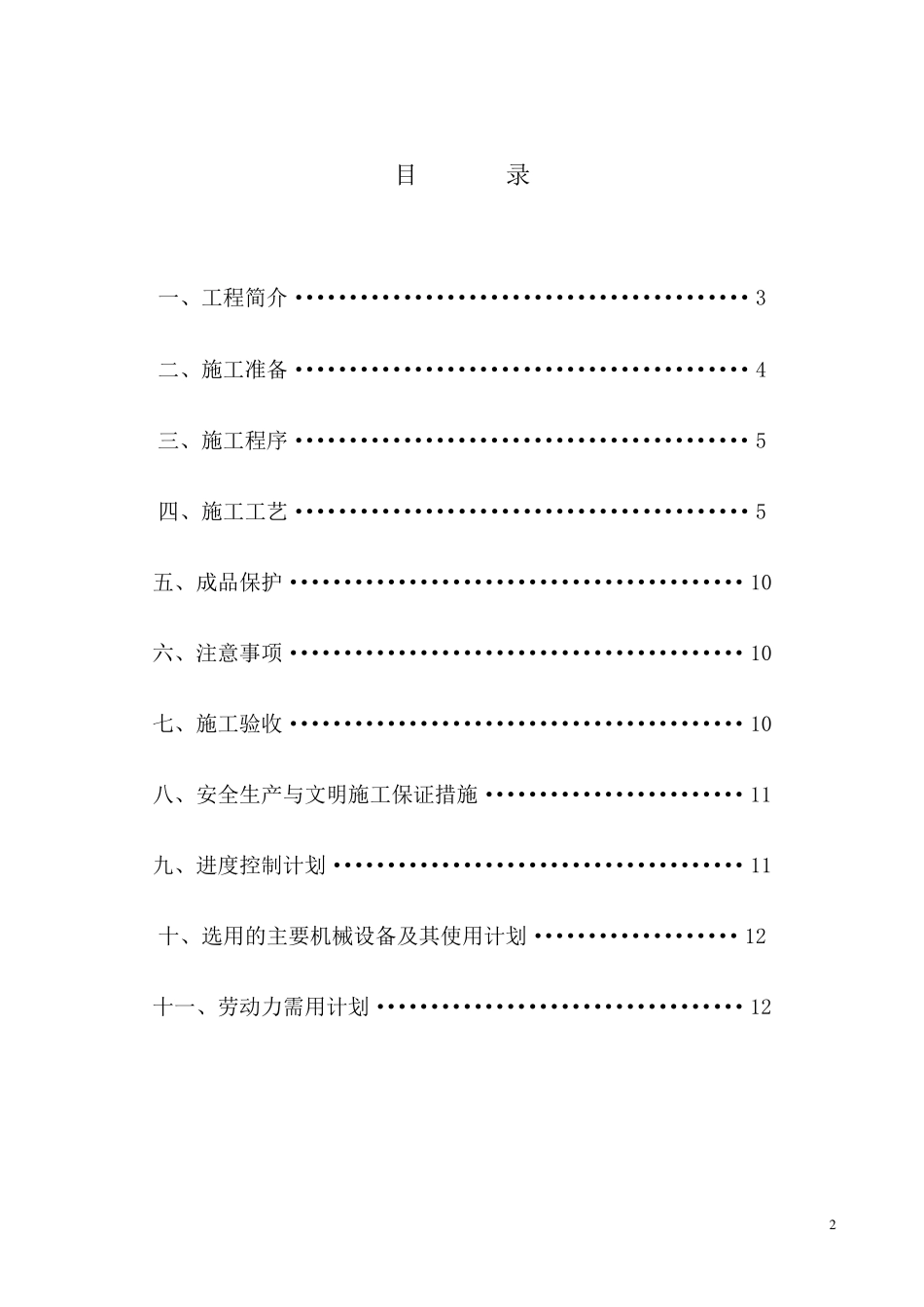

通风管道施工方案范本_第2页
2/12
通风管道施工方案范本_第3页
3/12

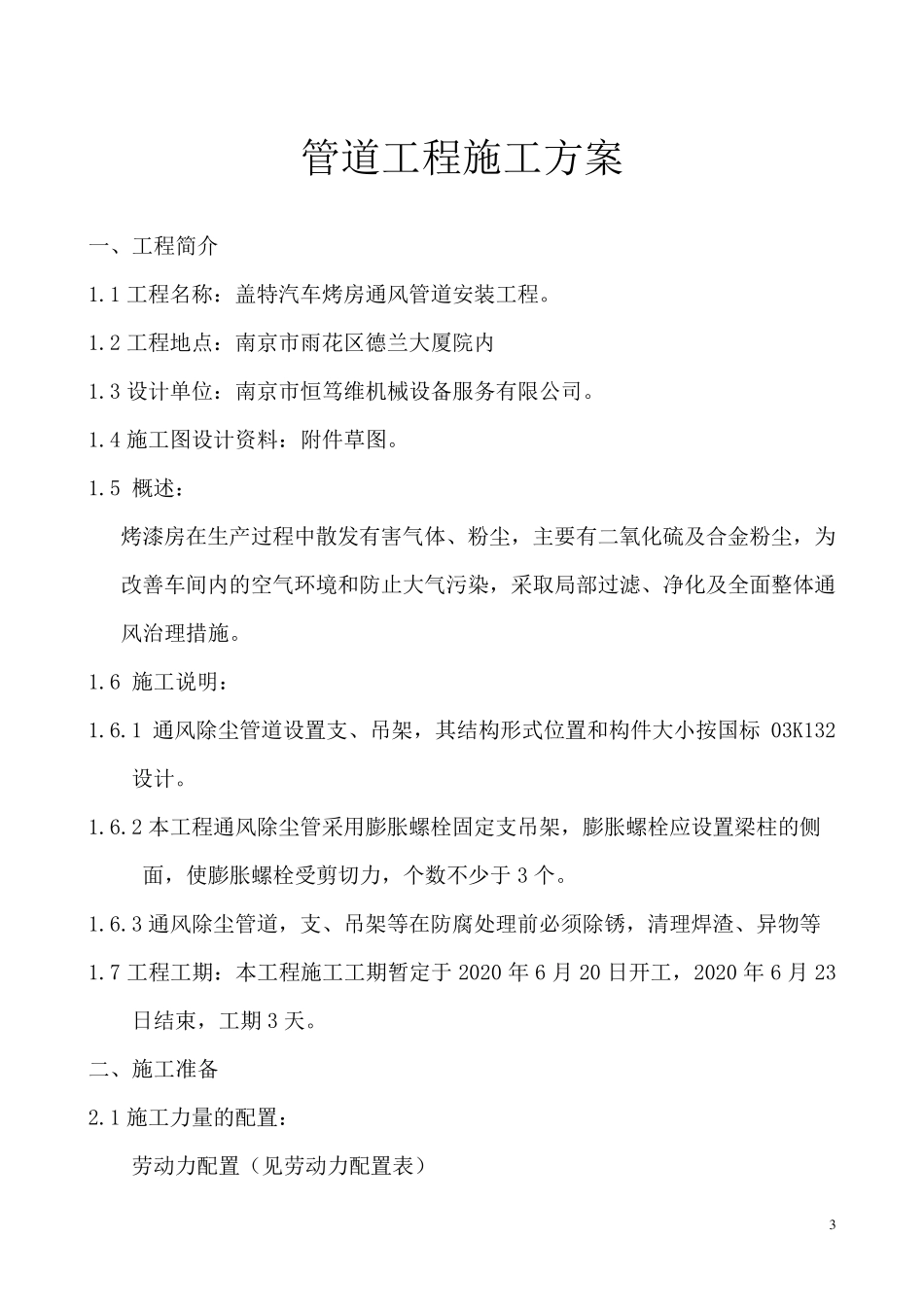

1 XXXXXXXXXXXX 公司 烤房管道工程施工方案 编制: 审核: 批准: XXXXXXXXXXXX 有限公司 二○二○年六月十五日 2 目 录 一、工程简介··········································3 二、施工准备··········································4 三、施工程序··········································5 四、施工工艺··········································5 五、成品保护··········································10 六、注意事项··········································10 七、施工验收··········································10 八、安全生产与文明施工保证措施························11 九、进度控制计划······································11 十、选用的主要机械设备及其使用计划···················12 十一、劳动力需用计划··································12 3 管道工程施工方案 一、工程简介 1.1 工程名称:盖特汽车烤房通风管道安装工程。 1.2 工程地点:南京市雨花区德兰大厦院内 1.3 设计单位:南京市恒笃维机械设备服务有限公司。 1.4 施工图设计资料:附件草图。 1.5 概述: 烤漆房在生产过程中散发有害气体、粉尘,主要有二氧化硫及合金粉尘,为改善车间内的空气环境和防止大气污染,采取局部过滤、净化及全面整体通风治理措施。 1.6 施工说明: 1.6.1 通风除尘管道设置支、吊架,其结构形式位置和构件大小按国标 03K132设计。 1.6.2 本工程通风除尘管采用膨胀螺栓固定支吊架,膨胀螺栓应设置梁柱的侧面,使膨胀螺栓受剪切力,个数不少于3 个。 1.6.3 通风除尘管道,支、吊架等在防腐处理前必须除锈,清理焊渣、异物 等 1.7 工程工期 :本工程施工工期 暂 定于2020 年 6 月 20 日 开 工,2020 年 6 月 23日 结束 ,工期 3 天 。 二、施工准 备 2.1 施工力量 的配 置: 劳 动 力配 置...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

通风管道施工方案范本

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
