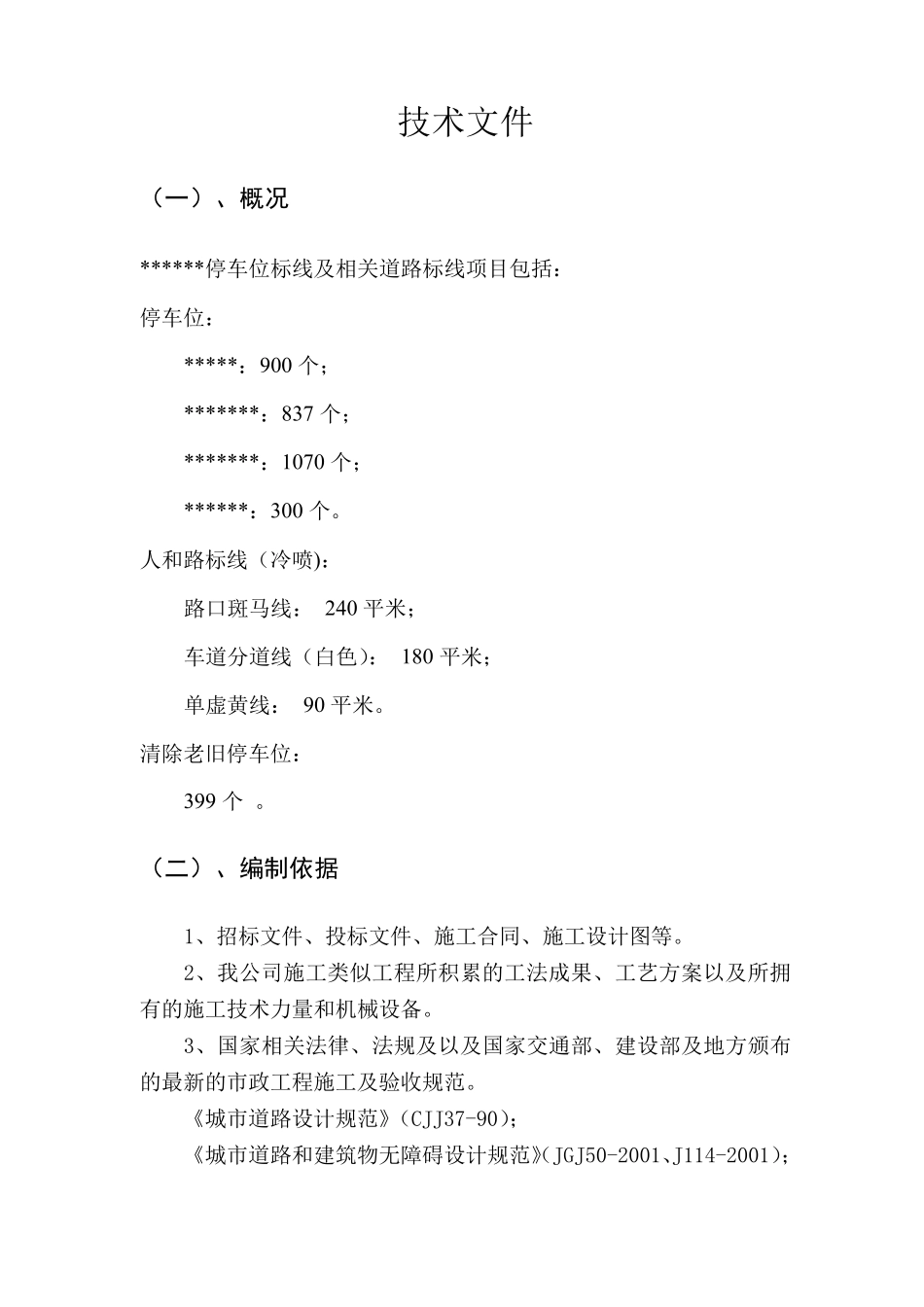

技术文件 (一)、概况 ******停车位标线及相关道路标线项目包括: 停车位: *****:900 个; *******:837 个; *******:1070 个; ******:300 个
人和路标线(冷喷): 路口斑马线: 240 平米; 车道分道线(白色): 180 平米; 单虚黄线: 90 平米
清除老旧停车位: 399 个
(二)、编制依据 1、招标文件、投标文件、施工合同、施工设计图等
2、我公司施工类似工程所积累的工法成果、工艺方案以及所拥有的施工技术力量和机械设备
3、国家相关法律、法规及以及国家交通部、建设部及地方颁布的最新的市政工程施工及验收规范

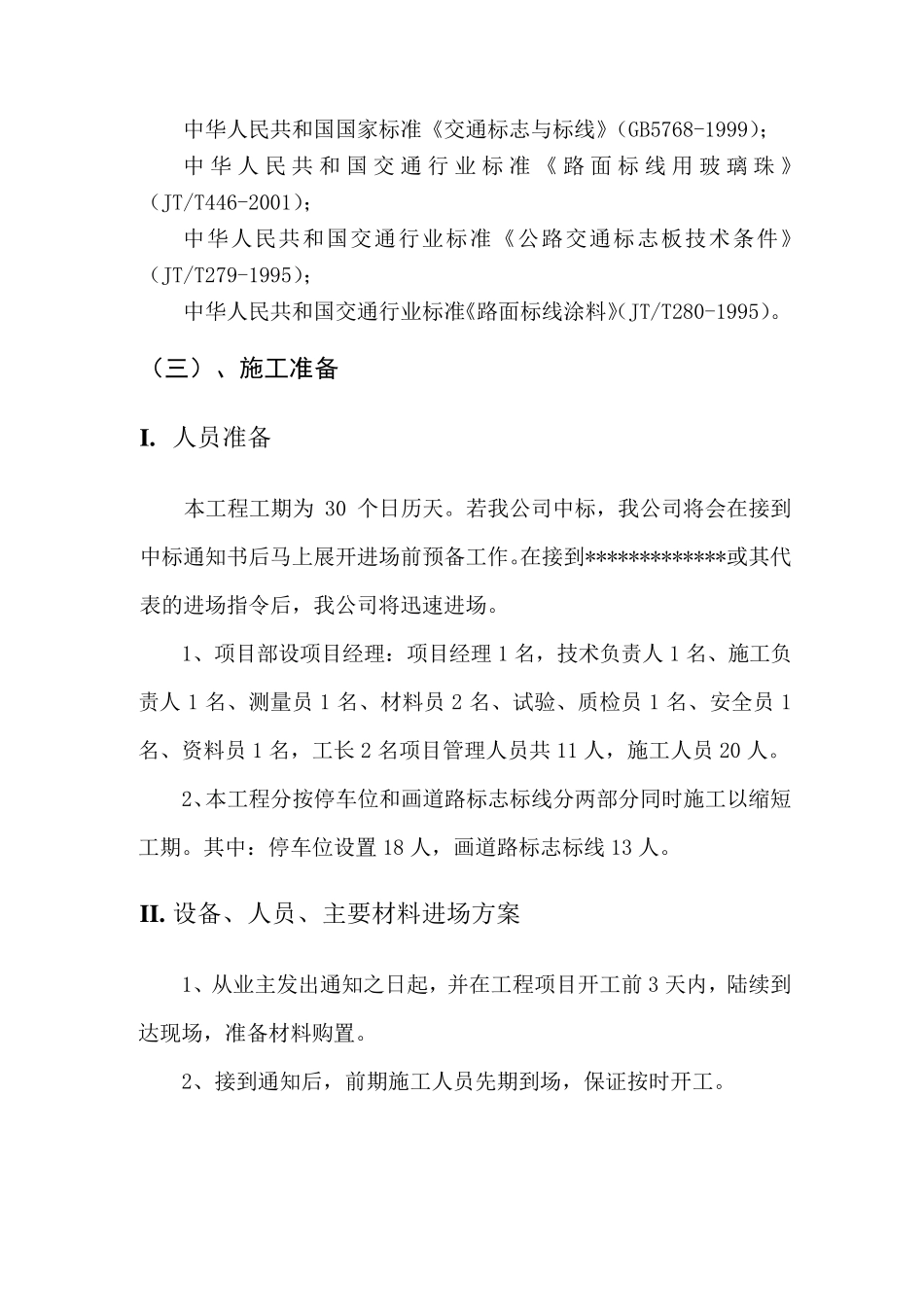

《城市道路设计规范》(CJJ37-90); 《城市道路和建筑物无障碍设计规范》(JGJ50-2001、J114-2001); 中华人民共和国国家标准《交通标志与标线》(GB5768-1999); 中华人民共和国交通行业标准《路面标线用玻璃珠》(JT/T446-2001); 中华人民共和国交通行业标准《公路交通标志板技术条件》(JT/T279-1995); 中华人民共和国交通行业标准《路面标线涂料》(JT/T280-1995)
(三)、施工准备 I
人员准备 本工程工期为30 个日历天
若我公司中标,我公司将会在接到中标通知书后马上展开进场前预备工作
在接到*************或其代表的进场指令后,我公司将迅速进场
1、项目部设项目经理:项目经理 1 名,技术负责人1 名、施工负责人1 名、测量员1 名、材料员2 名、试验、质检员1 名、安全员1名、资料员1 名,工长 2 名项目管理人员共11 人,施工人员20 人
2、本工程分按停车位和画道路标志标线分两部分同时施工以缩短工期
其中:停车位设置 18 人,画道路标志标线13 人

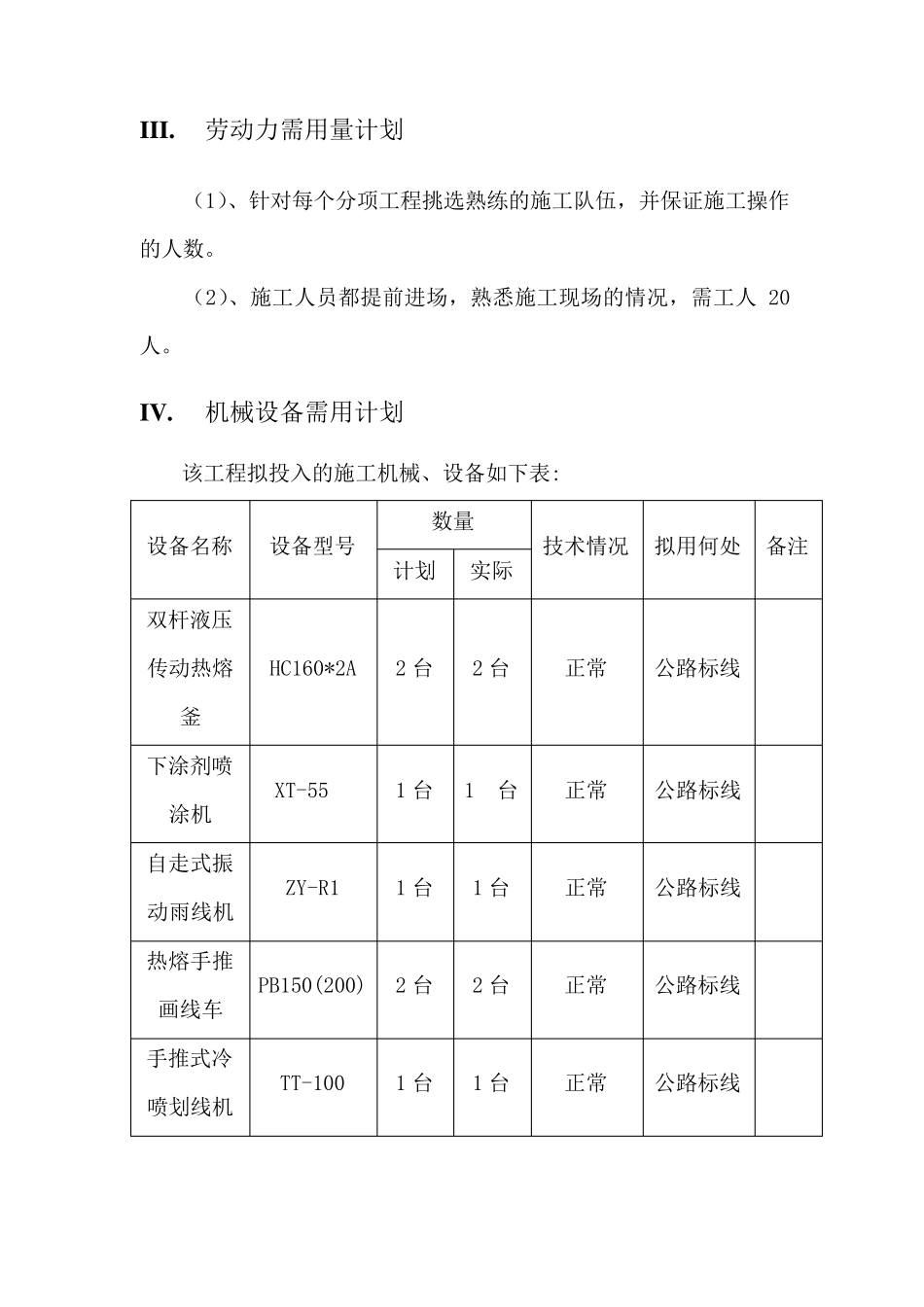

设备、人员、主要材料进场方案 1、从业主发
