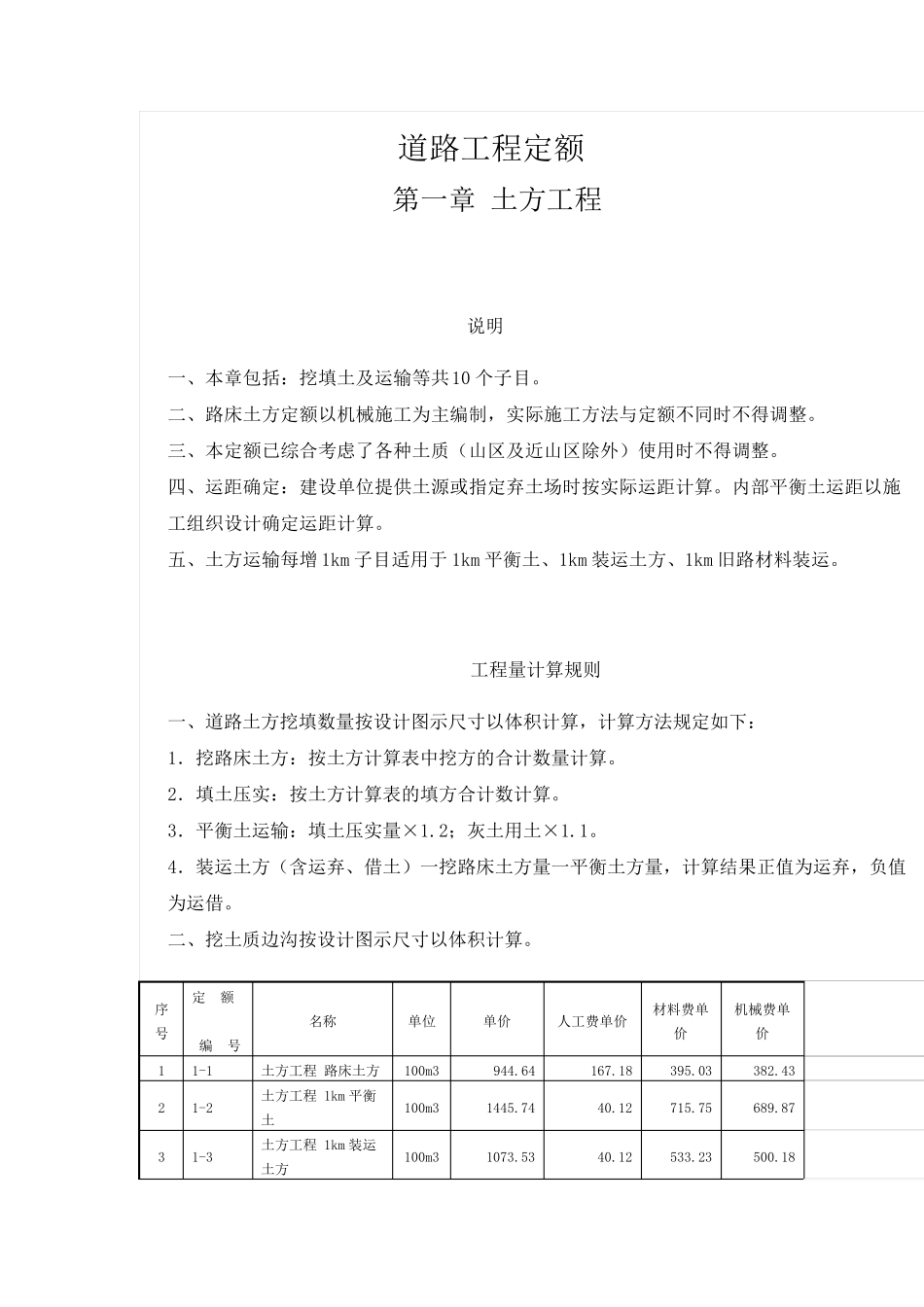

道路工程定额 第一章 土方工程 说明 一、本章包括:挖填土及运输等共10 个子目。 二、路床土方定额以机械施工为主编制,实际施工方法与定额不同时不得调整。 三、本定额已综合考虑了各种土质(山区及近山区除外)使用时不得调整。 四、运距确定:建设单位提供土源或指定弃土场时按实际运距计算。内部平衡土运距以施工组织设计确定运距计算。 五、土方运输每增1km 子目适用于1km 平衡土、1km 装运土方、1km 旧路材料装运。 工程量计算规则 一、道路土方挖填数量按设计图示尺寸以体积计算,计算方法规定如下: 1.挖路床土方:按土方计算表中挖方的合计数量计算。 2.填土压实:按土方计算表的填方合计数计算。 3.平衡土运输:填土压实量×1.2;灰土用土×1.1。 4.装运土方(含运弃、借土)一挖路床土方量一平衡土方量,计算结果正值为运弃,负值为运借。 二、挖土质边沟按设计图示尺寸以体积计算。 序号 定 额 编 号 名称 单位 单价 人工费单价 材料费单价 机械费单价 1 1-1 土方工程 路床土方 100m3 944.64 167.18 395.03 382.43 2 1-2 土方工程 1km 平衡土 100m3 1445.74 40.12 715.75 689.87 3 1-3 土方工程 1km 装运土方 100m3 1073.53 40.12 533.23 500.18 4 1-4 土方工程 挖旧路材料 机械 100m3 1220.18 183.89 527.34 508.95 5 1-5 土方工程 挖旧路材料 人工 100m3 3100.22 3098.31 1.91 6 1-6 土方工程 1km 旧路材料装运 100m3 1264.88 46.81 640.34 577.73 7 1-7 土方工程 运输每增1km 100m3 205.36 98.78 106.58 8 1-8 土方工程 填土压实 100m3 1024.69 106.99 464.5 453.2 9 1-9 土方工程 挖土质边沟、排水沟 人工 m3 31.99 30.76 1.23 10 1-10 土方工程 挖土质边沟、排水沟 机械 m3 21.08 9.88 5.21 5.99 第二章 路基处理 说明 一、本章包括:掺石灰、抛石挤淤、石灰砂桩、挤密砂桩、土工合成材料、排水沟、盲沟、路基掺灰处理翻浆、路基回填、CFG 桩等十节共 38 个子目。 二、本章定额子目包括修压路床费用。但不含路基处理中回填材料所占体积的土方运弃费用。 三、路基回填、排水沟定额子目不含土方开挖及运弃,发生时执行土方工程相应定额子目。 工程量计算规则 一、掺石灰按设计图示尺寸以面积计算。 二、土工合成材料按设计图示尺寸以面积计算。 三、抛石挤淤按设计图示尺寸以体积...
