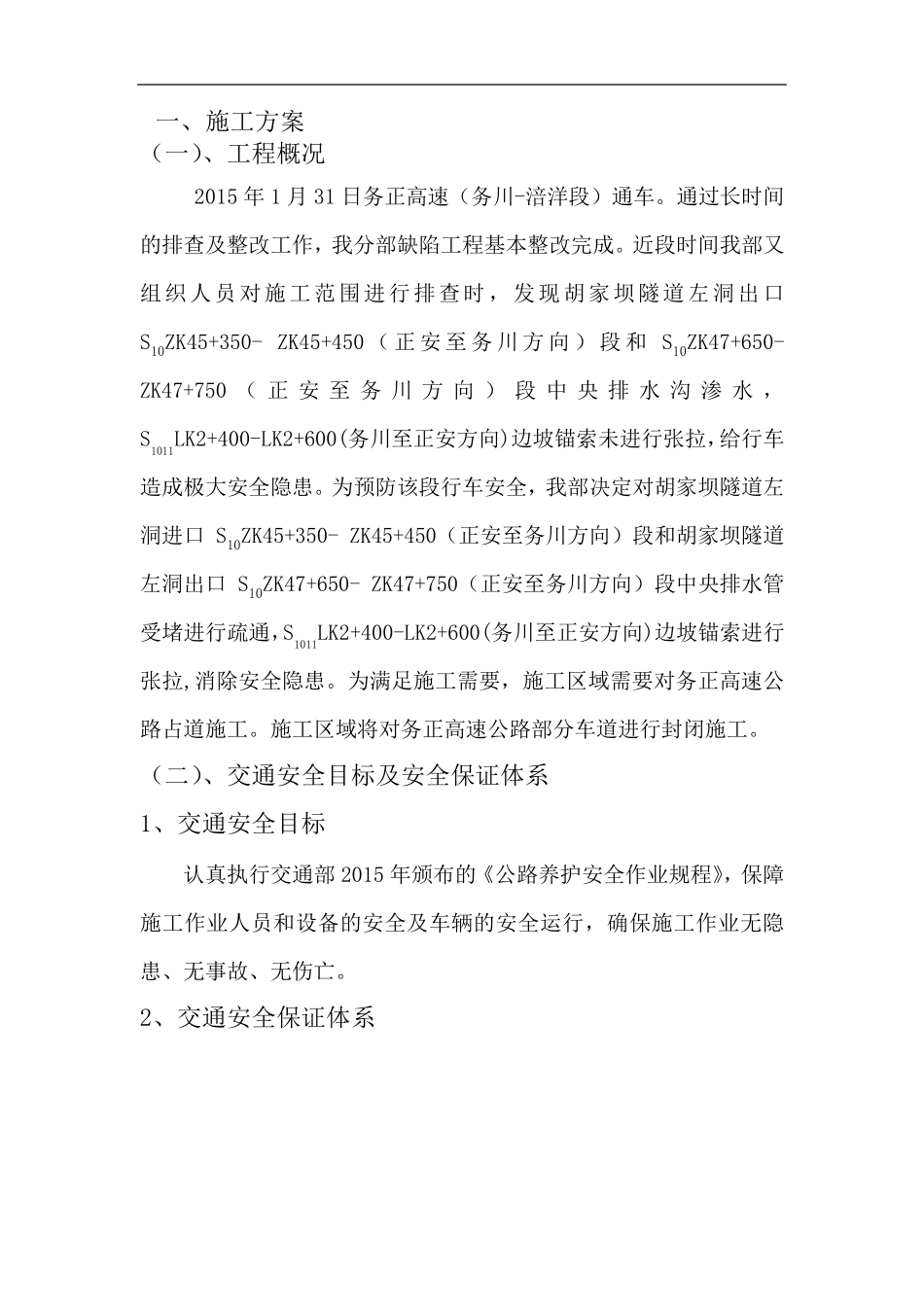

务川至正安高速公路施工 项目总经理部WZTJ-1 分部 临时占道施工、应急、保畅方案 编 制: 复 核: 审 核: 施工单位:贵州路桥集团有限公司 监理单位:贵州省通力达公路工程咨询监理有限公司 编制日期:2016 年 3 月 9 日 一、施工方案 (一)、工程概况 2015 年 1 月 31 日务正高速(务川-涪洋段)通车。通过长时间的排查及整改工作,我分部缺陷工程基本整改完成。近段时间我部又组织人员对施工范围进行排查时 ,发现胡家坝隧道 左洞出口S10ZK45+350- ZK45+450 ( 正 安 至 务 川 方 向 ) 段 和 S10ZK47+650- ZK47+750 ( 正 安 至 务 川 方 向 ) 段 中 央 排 水 沟 渗 水 ,S1011LK2+400-LK2+600(务川至正安方向)边坡锚索未进行张拉,给行车造成极大安全隐患。为预防该段行车安全,我部决定对胡家坝隧道左洞进口 S10ZK45+350- ZK45+450(正安至务川方向)段和胡家坝隧道左洞出口 S10ZK47+650- ZK47+750(正安至务川方向)段中央排水管受堵进行疏通,S1011LK2+400-LK2+600(务川至正安方向)边坡锚索进行张拉,消除安全隐患。为满足施工需要,施工区域需要对务正高速公路占道施工。施工区域将对务正高速公路部分车道进行封闭施工。 (二)、交通安全目标及安全保证体系 1、交通安全目标 认真执行交通部 2015 年颁布的《公路养护安全作业规程》,保障施工作业人员和设备的安全及车辆的安全运行,确保施工作业无隐患、无事故、无伤亡。 2、交通安全保证体系 交通安全保证体系框图 (三)、施工区域临时占道总体部署 1、施工区域临时占道部署 针对各处占道施工点,为满足施工需要,保证行车安全。施工区域需要对现状务正高速公路占道 6m 宽(半幅),以便停放施工车辆。对务正高速公路往务川方向及涪洋方向的车辆半幅放行。施工区域长度前方 300m 范围经行交通管制,并做好标志标牌警示及引导。 对于车辆通行,采用安全锥结合水马围挡对道路线形进行引导通2、交通标志、标牌等设施设置 (1)交通标志、标牌设置行。 A、在施工区域前方 300m 设置:前方施工车辆慢行标志牌、限速标志牌及道路变窄标志牌。 B、在施工围挡前方设置水马调整道路线形,引导车辆通行。 (2)施工期间道路临时照明 项目经理 技术负责人 安全生产部 机械操作手 挡墙施工队 专职安全员 交通导行员 若需要在夜间施工,应在上游过渡区内设置黄色频闪警视信号,作业区内设置充分照明...
