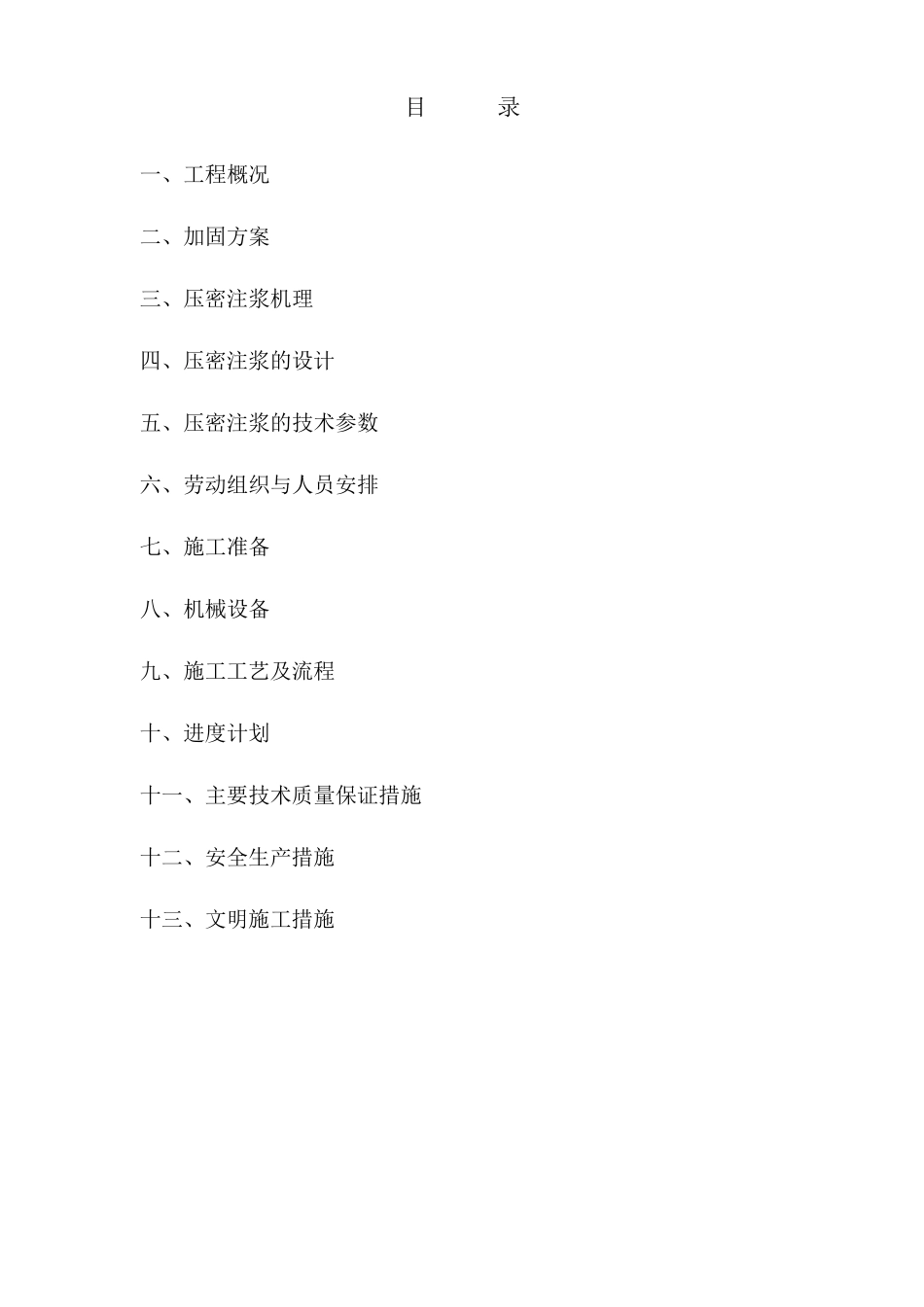

* * 路Ⅰ标段污水管线 压密注浆地基加固 施 工 方 案 编制人: 审核人: 审批人: 二零一零年三月三十日 目 录 一、工程概况 二、加固方案 三、压密注浆机理 四、压密注浆的设计 五、压密注浆的技术参数 六、劳动组织与人员安排 七、施工准备 八、机械设备 九、施工工艺及流程 十、进度计划 十一、主要技术质量保证措施 十二、安全生产措施 十三、文明施工措施 一、工程概况 **路Ⅰ标段污水管线是为了配合**路改造工程实施的配套项目,由***一分公司负责施工,其中4#—5#、5#—6#井段为下穿两段新建箱涵的倒虹顶管施工,管径为D800,4#—5#井段设计管底标高为-4
0m,5#—6#井段设计管底标高为-4
9m,该地段室外地坪标高为4
2m,两处工作坑和接收坑采取沉井施工方法,根据该工程项目地质报告,以上两个井段地处夹砂层土质,流沙和粉质粘土混合分布,透水系数不均匀,地质非常复杂
在施工沉井的过程中,采取了大口径深井降水(深 15m),但发现降水影响范围非常有限,基本上仅能控制 1
5m~2m 以内,在封底的过程中就采取了在井中补充井点的方式封底
在顶管施工过程中,因为箱涵宽7m,而井点降水根据以上经验无法达到预期效果,并且在机头进入土层后发现该土层土质分布为以下图示(附图一),此土层的密实度不均极易导致机头下偏,甚至出现顶死 情 况,故 在穿过箱涵时 标高无法得 到很 好 控制,为防 止 此情 况的发生 ,在与 甲 方、监 理 的协 商 下,以上两个井段采取抬 高 50cm 顶入,经过本施工单 位 的全 力 控制和及 时 纠 偏,两段顶管在标高略 微 降低 的情 况下基本实施完 毕 ,且在出 机头部 位 采取了轻 型 井点的降水方法防 止 管线脱 节 ,完 成 砌 筑 封头和抹 带 施工
因为在快 车 道 以下,为了保 证 该两段管线在流沙层保 持 稳 定 受 力 ,
