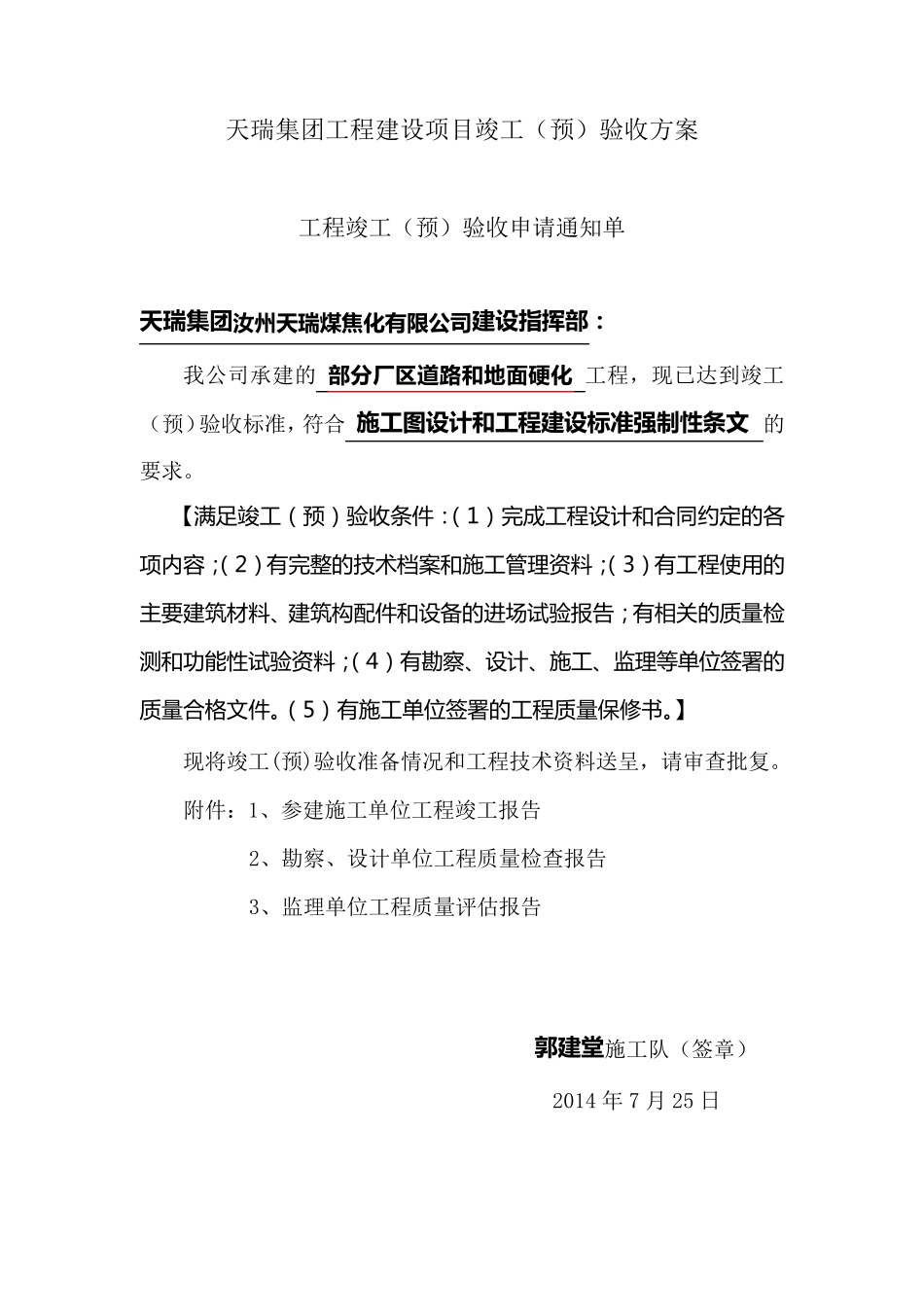

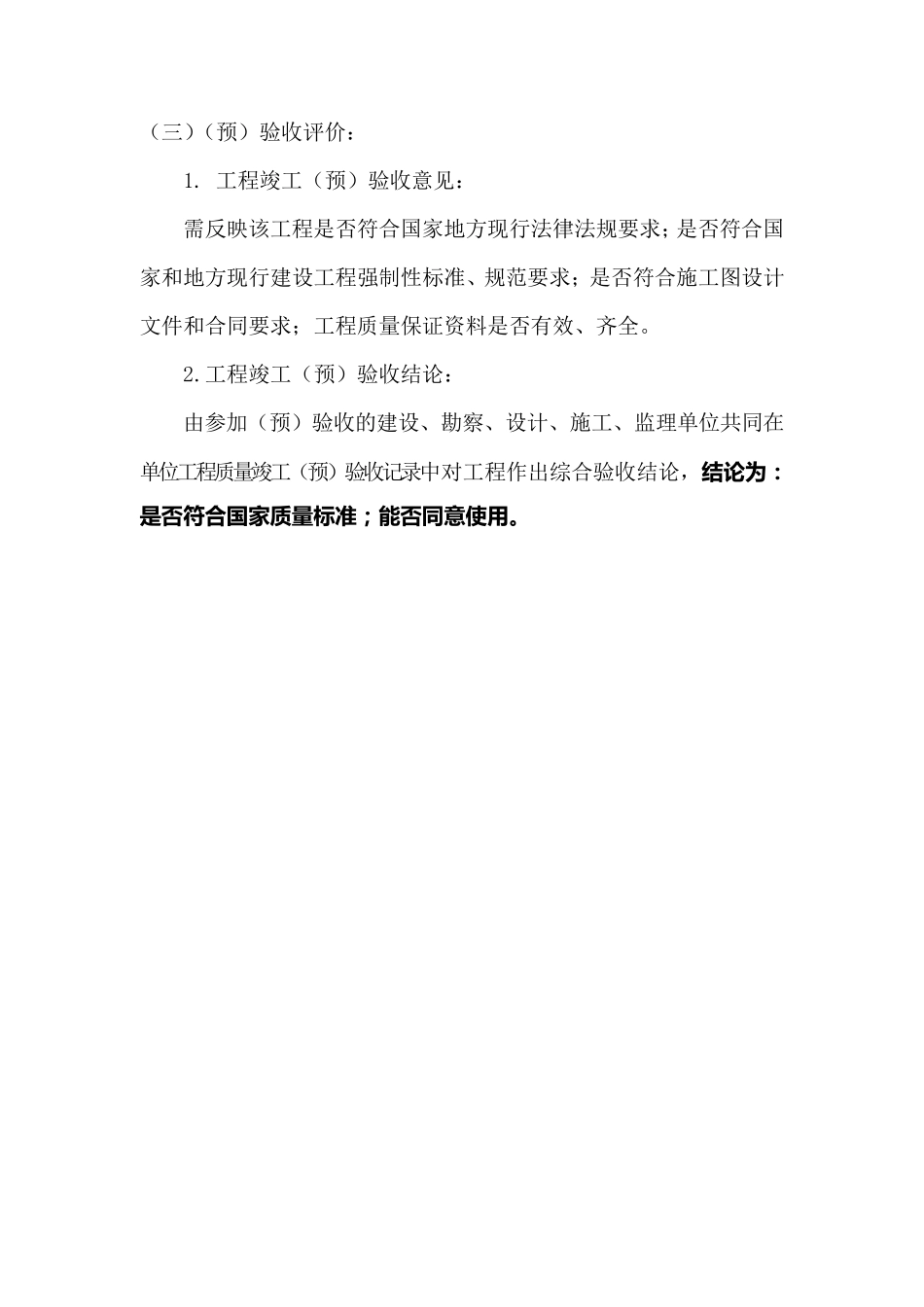

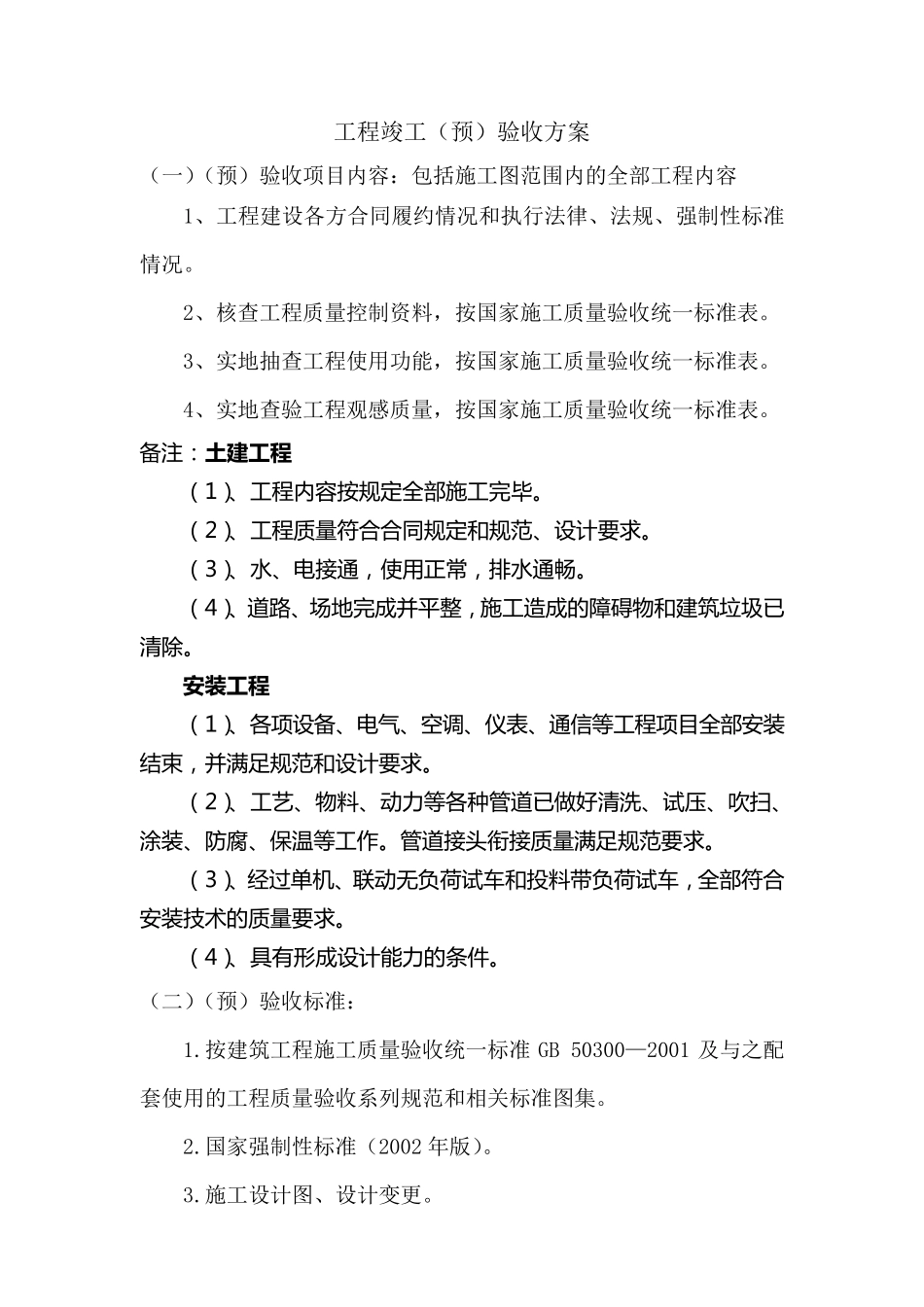

天瑞集团工程建设项目竣工(预)验收方案 工程竣工(预)验收申请通知单 天 瑞 集 团 汝 州 天 瑞 煤 焦 化 有 限 公司建设指挥部: 我公司承建的 部分厂区道路和地面硬化 工程,现已达到竣工(预)验收标准,符合 施工图设计和工程建设标准强制性条文 的要求。 【 满 足 竣 工 ( 预 ) 验 收 条 件 :( 1) 完 成 工 程 设 计 和 合 同 约 定 的 各项 内 容 ;( 2) 有 完 整 的 技 术 档 案 和 施 工 管 理 资 料 ;( 3) 有 工 程 使 用 的主 要 建 筑 材 料 、建 筑 构配件 和 设 备的 进场试验 报告; 有 相关的 质量检测和 功能性试验 资 料 ;( 4) 有 勘察、设 计 、施 工 、监理 等单位签署的质量合 格文件 。( 5) 有 施 工 单位签署的 工 程 质量保修书。】 现将竣工(预)验收准备情况和工程技术资料送呈,请审查批复。 附件:1、参建施工单位工程竣工报告 2、勘察、设计单位工程质量检查报告 3、监理单位工程质量评估报告 郭建堂施工队(签章) 2014 年 7 月 25 日 工程竣工(预)验收方案 (一)(预)验收项目内容:包括施工图范围内的全部工程内容 1、工程建设各方合同履约情况和执行法律、法规、强制性标准情况。 2、核查工程质量控制资料,按国家施工质量验收统一标准表。 3、实地抽查工程使用功能,按国家施工质量验收统一标准表。 4、实地查验工程观感质量,按国家施工质量验收统一标准表。 备 注 : 土建工程 ( 1)、工程内容按规定全部施工完毕。 ( 2)、工程质量符合合同规定和规范、设计要求。 ( 3)、水、电接通,使用正常,排水通畅。 ( 4)、道路、场地完成并平整,施工造成的障碍物和建筑垃圾已清除。 安装工程 ( 1)、各项设备 、电气、空调、仪表、通信等工程项目全部安装结束,并满足规范和设计要求。 ( 2)、工艺、物料、动力等各种管道已做好清洗、试压、吹扫、涂装、防腐、保温等工作。管道接头衔接质量满足规范要求。 ( 3)、经过单机、联动无负荷试车和投料带负荷试车,全部符合安装技术的质量要求。 ( 4)、具有形成设计能力的条件。 (二)(预)验收标准: 1.按建筑工程施工质量验收统一标准GB 50300—2001 及与之配套使用的工程质量验收系列规范和相关标准图集。 2.国家强制性标准(2002 年版)。 3.施工设计图、设计变更...
