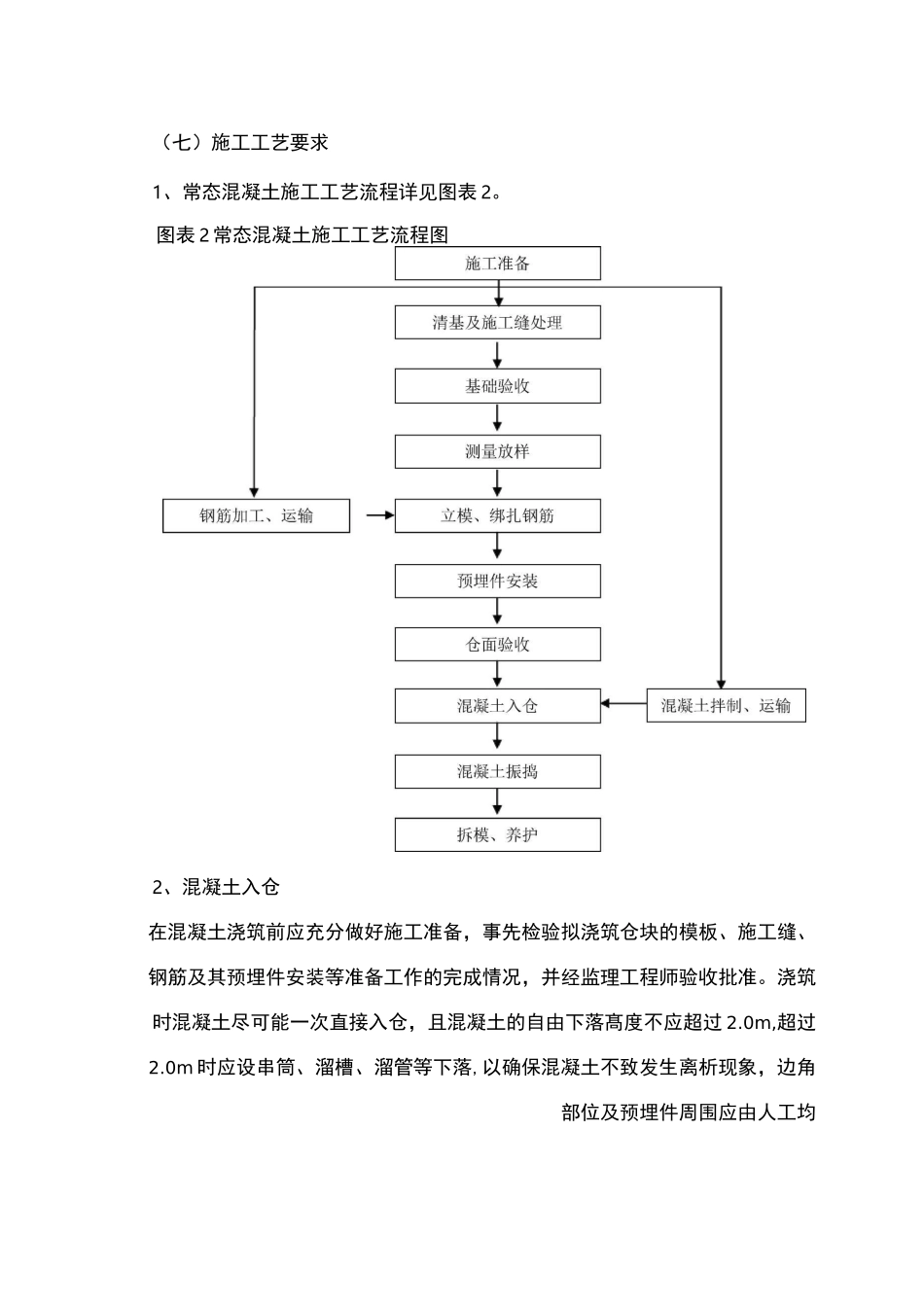

第二节泄洪工程施工方案一、概述消力池及海漫:洞式溢洪道和导流泄洪洞尾端接消力池和海漫。消力池池长 80m,池深为 7.0m、宽 17m,池底髙程 4045.00m,两侧边墙采用衡重式挡土墙,墙顶宽 1m 墙底宽 2m,墙髙 15m,墙顶髙程 4060.00m,消力池池长 60m,池宽 17m,池后接 286.10m 长的海漫,海漫髙程 4052.00m,两侧边墙采用重力式挡土墙,墙顶宽 1m,墙底宽 2.8m,墙顶髙程 4056.00m,海漫采用钢筋笼海漫。二、施工工法(一)混凝土入仓方案消力池混凝土浇筑顺序:右边墙及下游延长段一左边墙一底板。消力池常态混凝土各部位入仓方案详见图表 1。图表 1 常态混凝土入仓方案项目名称部位砼入仓方案备注底孔坝段消力池右导墙及下游延长段20T 自卸汽车运输砼自 L2 施工道路至消力池底板 EL351.5 平台,长臂挖掘机入仓。EL358.0m 以上砼搅拌车运输砼自 L9施工道路至消力池右导墙墙背回填平台,25T 汽车吊吊 3m3卧罐入仓或长臂挖掘机入仓。消力池底板、左边墙20T 自卸汽车运输砼自 L2 施工道路至消力池平台,采用长臂挖掘机入仓浇筑和经施工道路至消力池左边墙墙背回填平台,25T 汽车吊吊 3m3 卧罐入仓或长臂挖掘机入仓。备注:上述砼入仓方案根据工程实施情况,在满足砼浇筑质量及强度前提下,视实际进行适当调整。(二)混凝土拌制一期常态混凝土拌制采用 2X4.5m3强制式拌和楼 1 座(铭牌生产能力:常态混凝土 300m3/h),1.0m3强制式搅拌站 1 座(铭牌生产能力:常态混凝土60m3/h),可以满足常态混凝土月最髙浇筑强度 1.58 万 m3/月和最大入仓强度的要求。(三)模板消力池边墙模板包括直立面和斜面两种模板,拟采用大型钢模板、大型组合胶合板,大模板尺寸为 3X4.5m,采用钢管支撑及钢筋内拉条安装固定,模板的拆除与安装均采用 251 汽车吊。(四)钢筋本工程钢筋制作均在厂内进行,由汽车运至现场,汽车吊吊运至仓面,在仓内进行绑扎和连接。(五)止水在止水材料埋设处的常态混凝土施工应特别细心需设置专门的支撑结构,妥善保护止水材料,保证止水构造的正确位置,止水材料周围混凝土摊铺必须细心,严禁骨料集中,采用振捣器仔细谨慎地进行振捣密实,止水材料如有损坏应及时加以修复,该部位混凝土中的大骨料应人工予以剔除,以免产生渗水通道。(六)混凝土分层分块混凝土分块以设计图纸中永久缝为分块,一般不设临时施工缝,若需增设临时施工缝时,必需先获得监理工程师的批准。混凝土施工分层分块详见附图...
