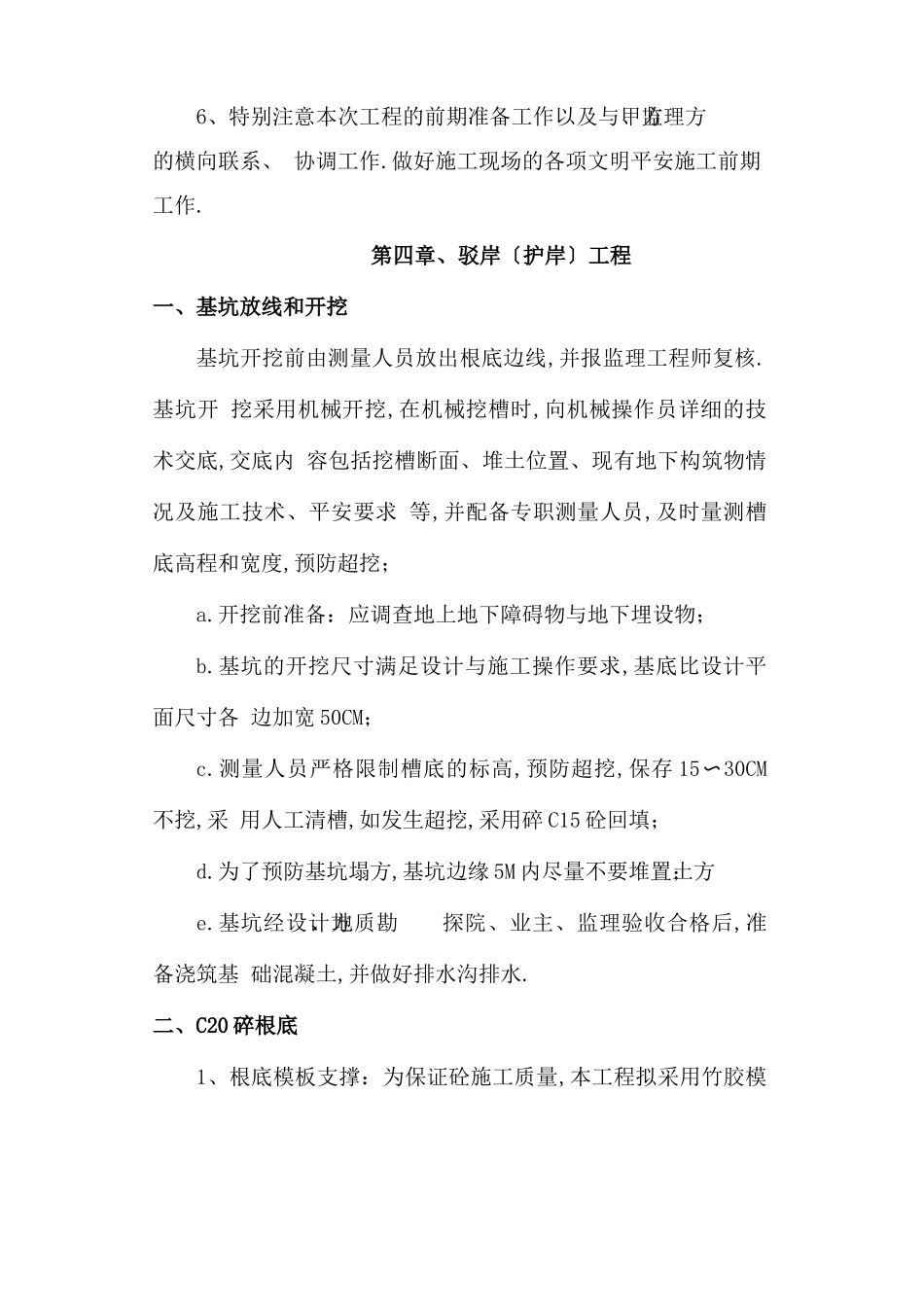

虎丘湿地公园白路港等水上游线整治工程驳岸〔护岸〕施工编制单位:编制人:审核人:审批人:编制日期:中亿丰建设集团股份专项施工方案第一章、工程概况1、白路港河一级水上游线清淤疏浚,长 4057m,防护岸线长1558m, 二级水上游线局部沟通,开挖河道长 98m.一号河整治,北起连接界河金 巷桥河,南至平江新城新莲河,长 527m,宽 15m,两岸新建格宾网箱挡墙+ 三维植被坡面防护的驳岸 1053.8m.2、驳岸施工范围及类型:① 带皮杉木桩护岸:白路港水流顶冲一、二;白路港拓宽位置一、二、 三〔西侧〕、四、五〔西侧〕、六② 灌砌挡墙+格宾驳岸:白路港拓宽位置三、五〔东侧〕③ 格宾石笼驳岸:一号河整治第二章、编制依据1、参照设计总说明和施工图内的工程内容.2、参照有关部门颁发的施工标准、质量检验评定标准、预算定额及通 用定型图.3、根据工程施工现场踏勘情况.4、结合公司现有机械设备、施工治理经验、技术人员及施工作业人员 素质条件.第三章、施工准备工作1、做好材料采集的选点、定购、运输工具及施工机械进场的组织准备 工程.2、用全站仪复测定线,用 S3 水准仪复测基准点高程,认真做好施工 测量工作.3、搞好临时设施、施工便道〔包括进退场路线、场内运输路线〕.4、搞好贯穿施工过程中的各种材料试验等仪器配备工作.5、认真做好工程用电和平安用电保证举措.6、特别注意本次工程的前期准备工作以及与甲方、监理方的横向联系、 协调工作.做好施工现场的各项文明平安施工前期工作.第四章、驳岸〔护岸〕工程一、基坑放线和开挖基坑开挖前由测量人员放出根底边线,并报监理工程师复核.基坑开 挖采用机械开挖,在机械挖槽时,向机械操作员详细的技术交底,交底内 容包括挖槽断面、堆土位置、现有地下构筑物情况及施工技术、平安要求 等,并配备专职测量人员,及时量测槽底高程和宽度,预防超挖;a.开挖前准备:应调查地上地下障碍物与地下埋设物;b.基坑的开挖尺寸满足设计与施工操作要求,基底比设计平面尺寸各 边加宽 50CM;c.测量人员严格限制槽底的标高,预防超挖,保存 15〜30CM不挖,采 用人工清槽,如发生超挖,采用碎 C15 砼回填;d.为了预防基坑塌方,基坑边缘 5M 内尽量不要堆置土方;e.基坑经设计方、地质勘探院、业主、监理验收合格后,准备浇筑基 础混凝土,并做好排水沟排水.二、C20 碎根底1、根底模板支撑:为保证砼施工质量,本工程拟采用竹胶模板拼装工 艺,用建筑钢管来作模板支架.模板支设时用钢卷尺刻度校正尺寸,并控 制...
