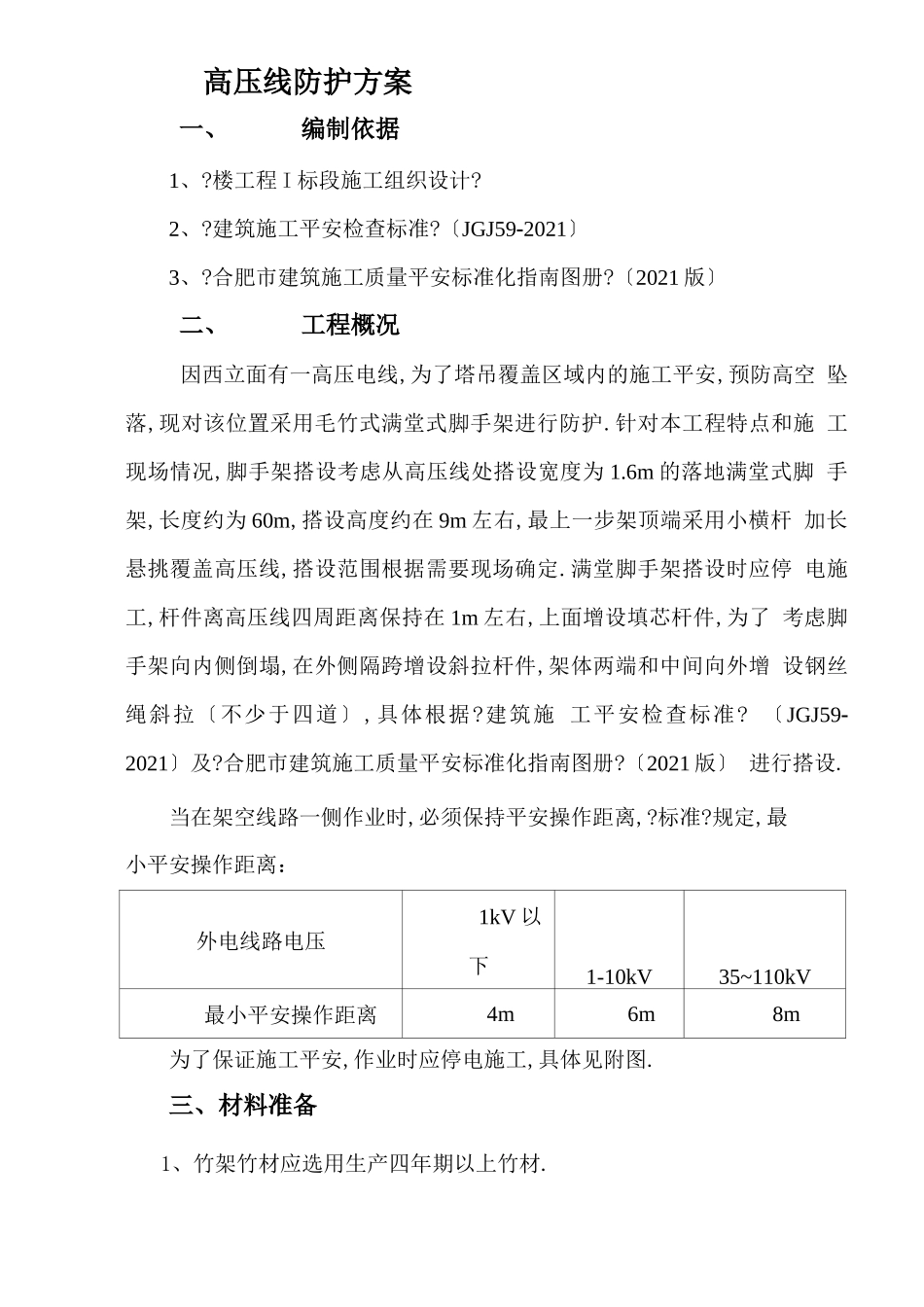

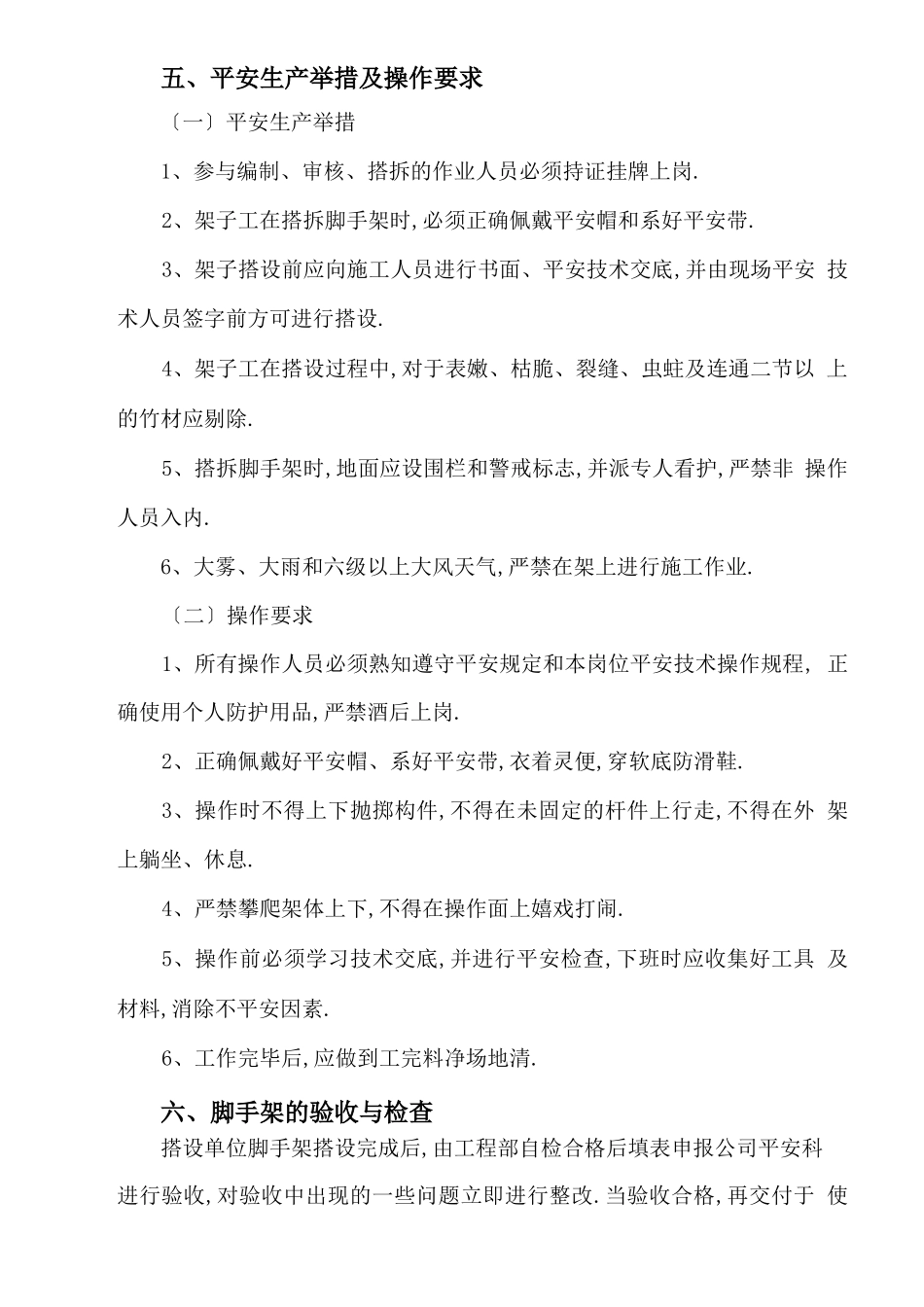

高压线防护方案一、编制依据1、
楼工程 I 标段施工组织设计
建筑施工平安检查标准
〔JGJ59-2021〕3、
合肥市建筑施工质量平安标准化指南图册
〔2021 版〕二、工程概况因西立面有一高压电线,为了塔吊覆盖区域内的施工平安,预防高空 坠落,现对该位置采用毛竹式满堂式脚手架进行防护
针对本工程特点和施 工现场情况,脚手架搭设考虑从高压线处搭设宽度为 1
6m 的落地满堂式脚 手架,长度约为 60m,搭设高度约在 9m 左右,最上一步架顶端采用小横杆 加长悬挑覆盖高压线,搭设范围根据需要现场确定
满堂脚手架搭设时应停 电施工,杆件离高压线四周距离保持在 1m 左右,上面增设填芯杆件,为了 考虑脚手架向内侧倒塌,在外侧隔跨增设斜拉杆件,架体两端和中间向外增 设钢丝绳斜拉〔不少于四道〕,具体根据
建筑施 工平安检查标准
〔JGJ59-2021〕及
合肥市建筑施工质量平安标准化指南图册
〔2021 版〕 进行搭设
当在架空线路一侧作业时,必须保持平安操作距离,
规定,最小平安操作距离:外电线路电压1kV 以下1-10kV35~110kV最小平安操作距离4m6m8m为了保证施工平安,作业时应停电施工,具体见附图
三、材料准备1、竹架竹材应选用生产四年期以上竹材
2、立杆、大横杆有效局部的小头直径〔含剪刀撑、斜撑等〕不得小于 7
5cm,小横杆有效局部的小头直径不得小于 9cm
3、禁止使用青嫩、枯脆、裂纹直通两节以上的竹材
四、构造要求和搭设方法1、立杆横距 0
0m,纵距 1
3m,步距 1
8m,为 5 步架体
2、立杆:搭接小头有效直径不得小于 7
5cm,间距不大于 130cm,上、 下两根立杆搭接长度应大于 150cm,并用 8#铅丝绑扎不少于三道
同时为 了使接长后的立杆重心在一条直线上,搭设接头的方向应上、下错开长度为 50cm
如果第一个接
