高、中杆灯及路灯安装平安技术施工方案一、施工依据:1、
武汉新港阳逻区三作业区一期工程起步阶段港内供配电电气施工图
水运工程质量检验标准
JTS257-20213、国家和部颁发有关的标准、标准规定及标准图集、厂家技术要求等二、施工方位及主要工程量武汉新港阳逻港供配电工程中灯杆安装主要包括 LED35m 高杆灯、普通35m 高杆灯、15m 中杆灯、太阳能 LED8m 路灯及灯具安装、调试
序号工程规格及型号数量备注1LED 高杆灯H=35m, LED12*400w92普通高杆灯H=35m,高杆灯 12*1000W173中杆灯15 米 5kw44太阳能 LED 路灯220v125W LED32三、主要工序及施工方发:〔一〕施工工序:根底预埋件的整理 f 杆体的分节套接一穿入钢丝绳和电缆一头部安 装 一吊装一杆体的垂直度调试一接通电源一灯盘的安装和调试— 安装灯具一调试〔二〕施工方法:35 米卷扬式升降高杆的卷扬机和电气板出厂前已安装在杆体内,挂钩 机构和头部已组装为总成,整个系统在厂内经过组装和调试
运至现场的货 物分成杆体〔多节组成〕、头部总成、挂钩机构总成、防雨盖、灯盘和辅件 〔钢丝绳、电缆、避雷针、灯盘托架、电开工具等〕
1、根底埋件的整理:去除混凝土根底外表的垃圾杂物,撤除包裹在预埋件螺栓上的防护物, 复核各螺栓之间的间距尺寸〔包括对角线尺寸〕,确认螺栓位置尺寸与图 示尺寸相符
视检螺栓螺纹无损伤,如有必要,应对螺纹进行整修,保证螺母能自由的拧上

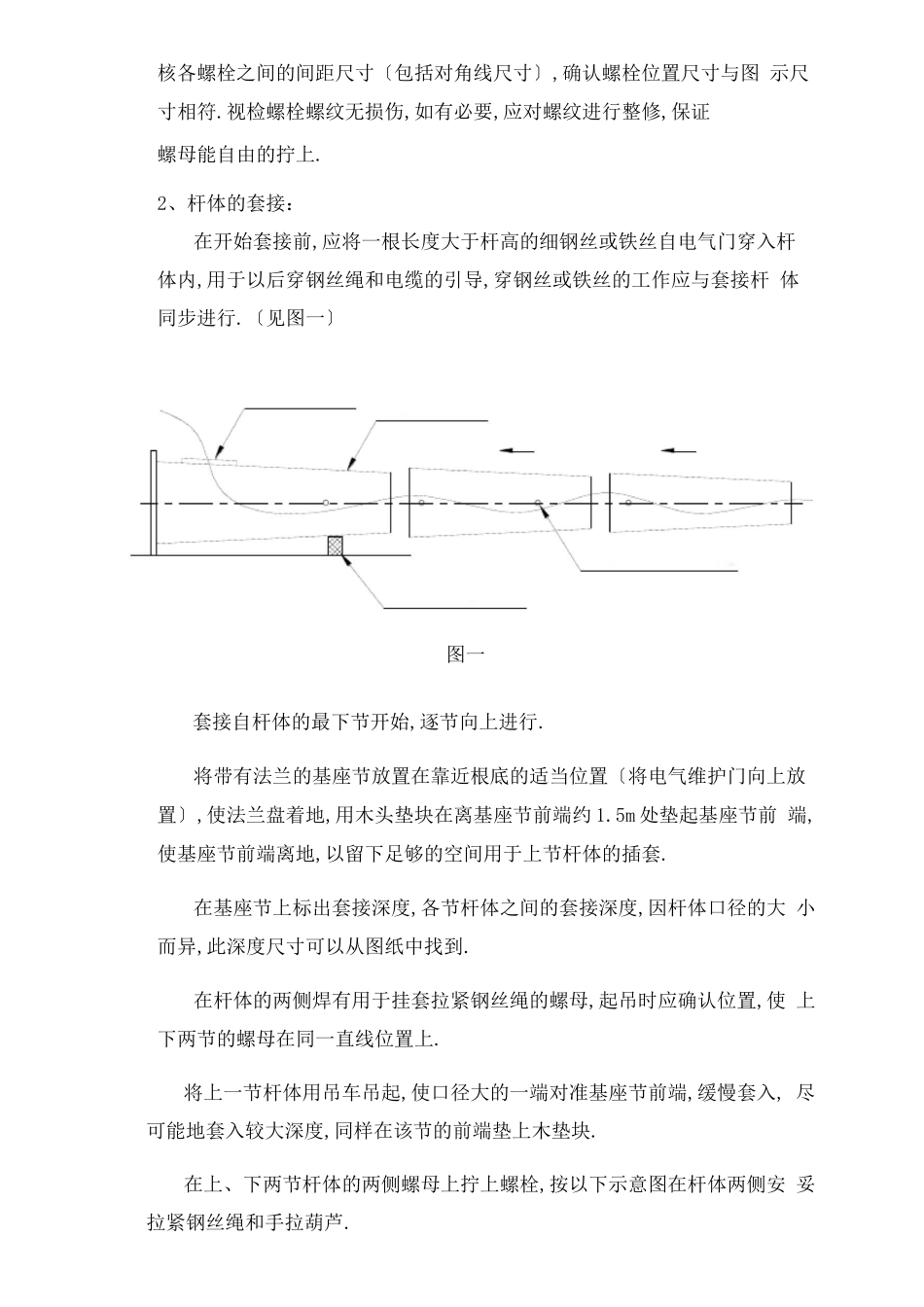

2、杆体的套接:在开始套接前,应将一根长度大于杆高的细钢丝或铁丝自电气门穿入杆 体内,用于以后穿钢丝绳和电缆的引导,穿钢丝或铁丝的工作应与套接杆 体同步进行

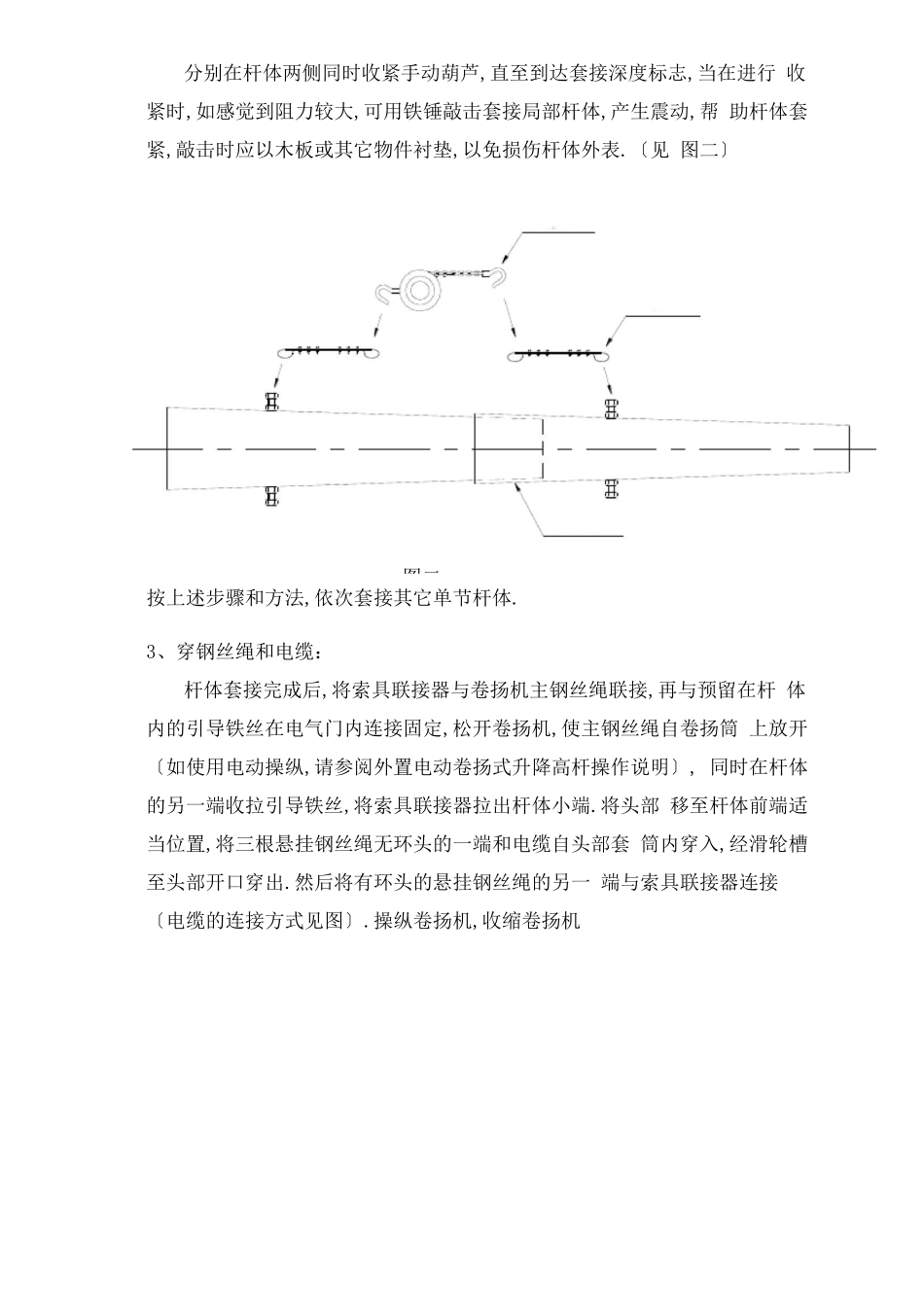

〔见图一〕图一套接自杆体的最下节开始,逐节向上进行
将带有法兰的基座节放置在靠近根底的适当位置〔将电气维护门向上放 置〕,使法兰盘着地,用木头垫块在离基座节前端约
