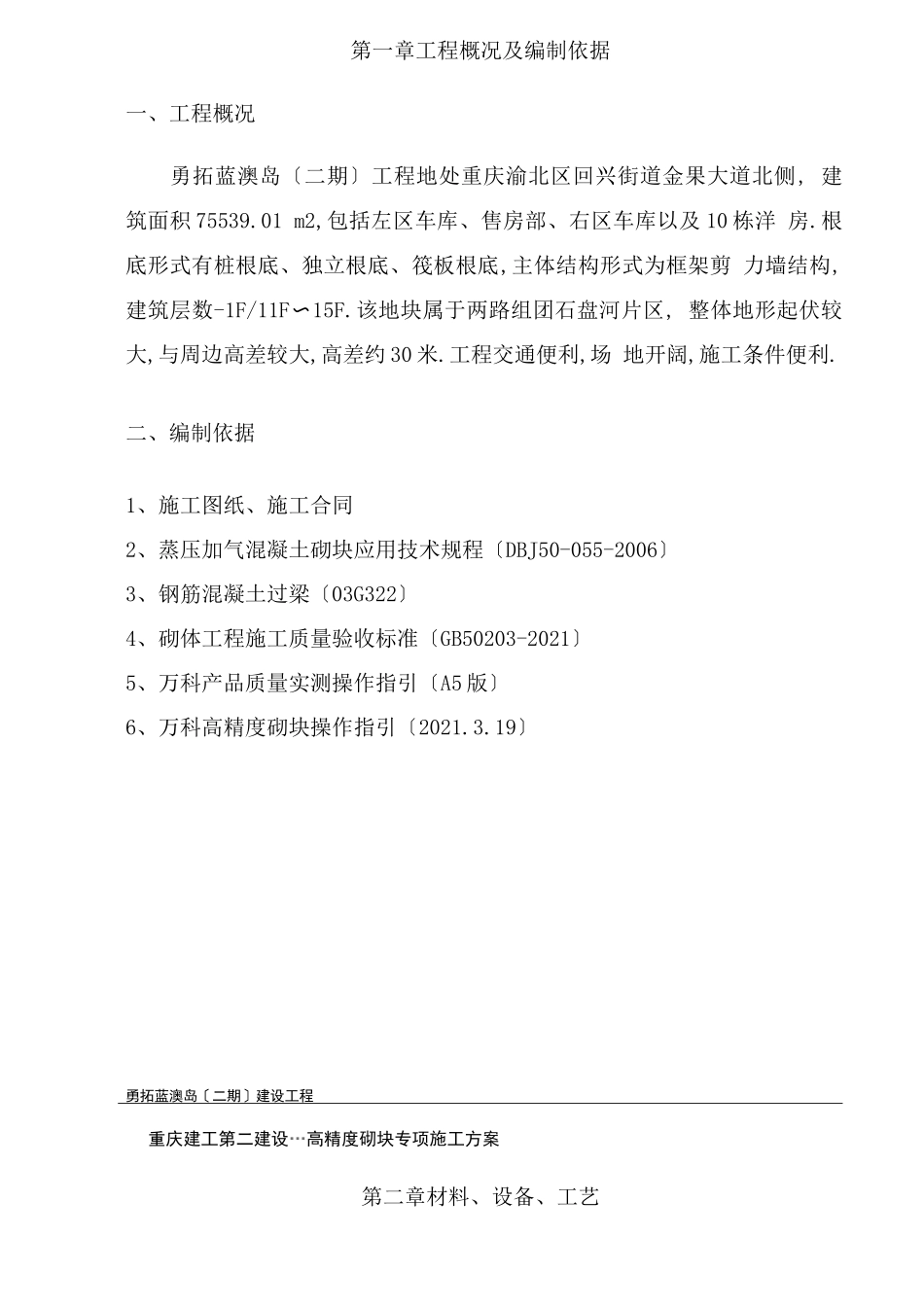

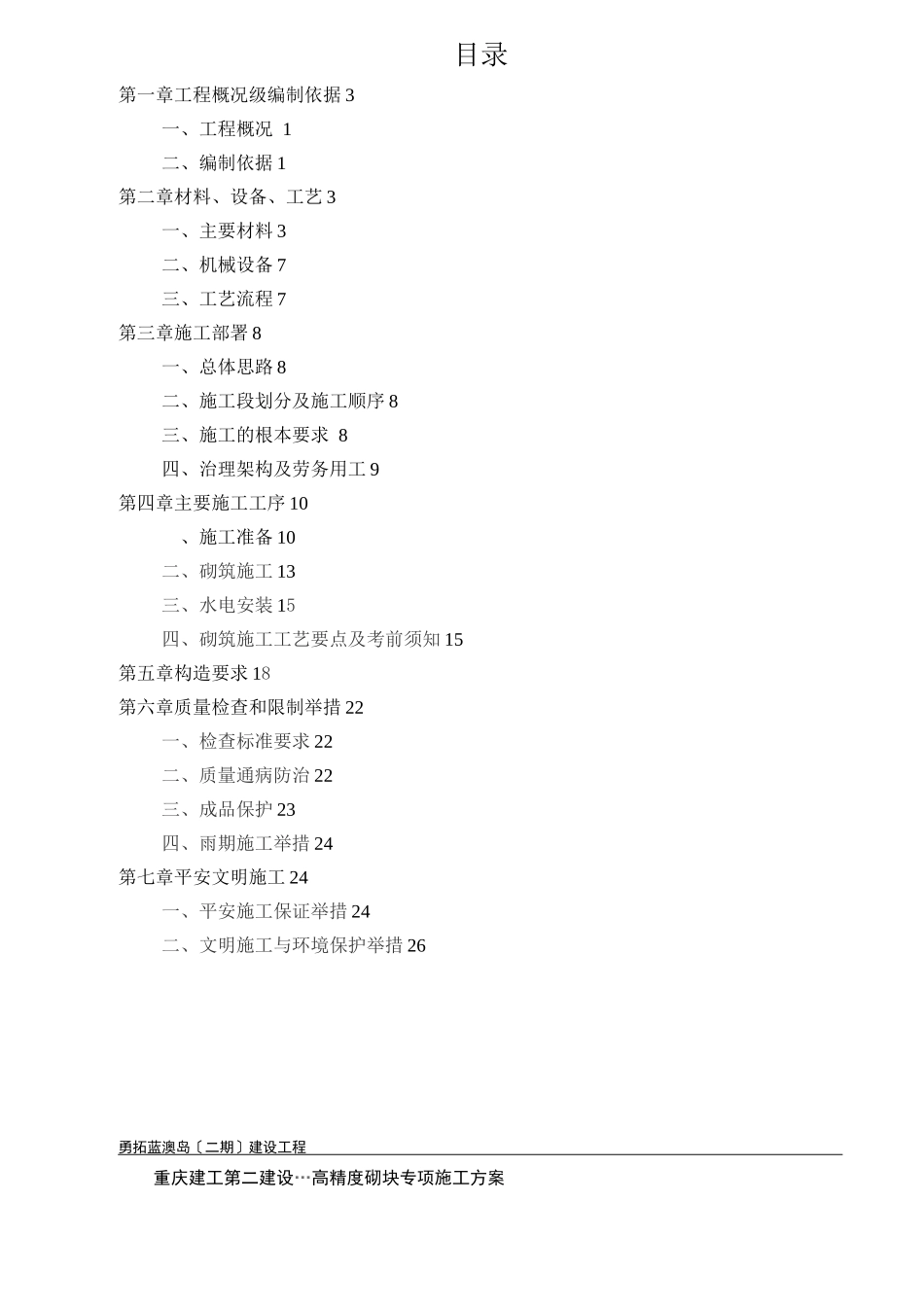

施工组织设计文件勇拓蓝澳岛〔二期〕建设工程高精度砌块专项施工方案重庆建工第二建设二 o一七年十一月重庆建工第二建设…高精度砌块专项施工方案目录第一章工程概况级编制依据 3一、工程概况 1二、编制依据 1第二章材料、设备、工艺 3一、主要材料 3二、机械设备 7三、工艺流程 7第三章施工部署 8一、总体思路 8二、施工段划分及施工顺序 8三、施工的根本要求 8四、治理架构及劳务用工 9第四章主要施工工序 10、施工准备 10二、砌筑施工 13三、水电安装 15四、砌筑施工工艺要点及考前须知 15第五章构造要求 18第六章质量检查和限制举措 22一、检查标准要求 22二、质量通病防治 22三、成品保护 23四、雨期施工举措 24第七章平安文明施工 24一、平安施工保证举措 24二、文明施工与环境保护举措 26勇拓蓝澳岛〔二期〕建设工程重庆建工第二建设…高精度砌块专项施工方案第一章工程概况及编制依据一、工程概况勇拓蓝澳岛〔二期〕工程地处重庆渝北区回兴街道金果大道北侧, 建筑面积 75539
01 m2,包括左区车库、售房部、右区车库以及 10 栋洋 房
根底形式有桩根底、独立根底、筏板根底,主体结构形式为框架剪 力墙结构,建筑层数-1F/11F〜15F
该地块属于两路组团石盘河片区, 整体地形起伏较大,与周边高差较大,高差约 30 米
工程交通便利,场 地开阔,施工条件便利
二、编制依据1、施工图纸、施工合同2、蒸压加气混凝土砌块应用技术规程〔DBJ50-055-2006〕3、钢筋混凝土过梁〔03G322〕4、砌体工程施工质量验收标准〔GB50203-2021〕5、万科产品质量实测操作指引〔A5 版〕6、万科高精度砌块操作指引〔2021
19〕勇拓蓝澳岛〔二期〕建设工程重庆建工第二建设…高精度砌块专项施工方案第二章材料、设备、工艺、主要材料部位砖或砌块强度等 级密度等 级砂浆
