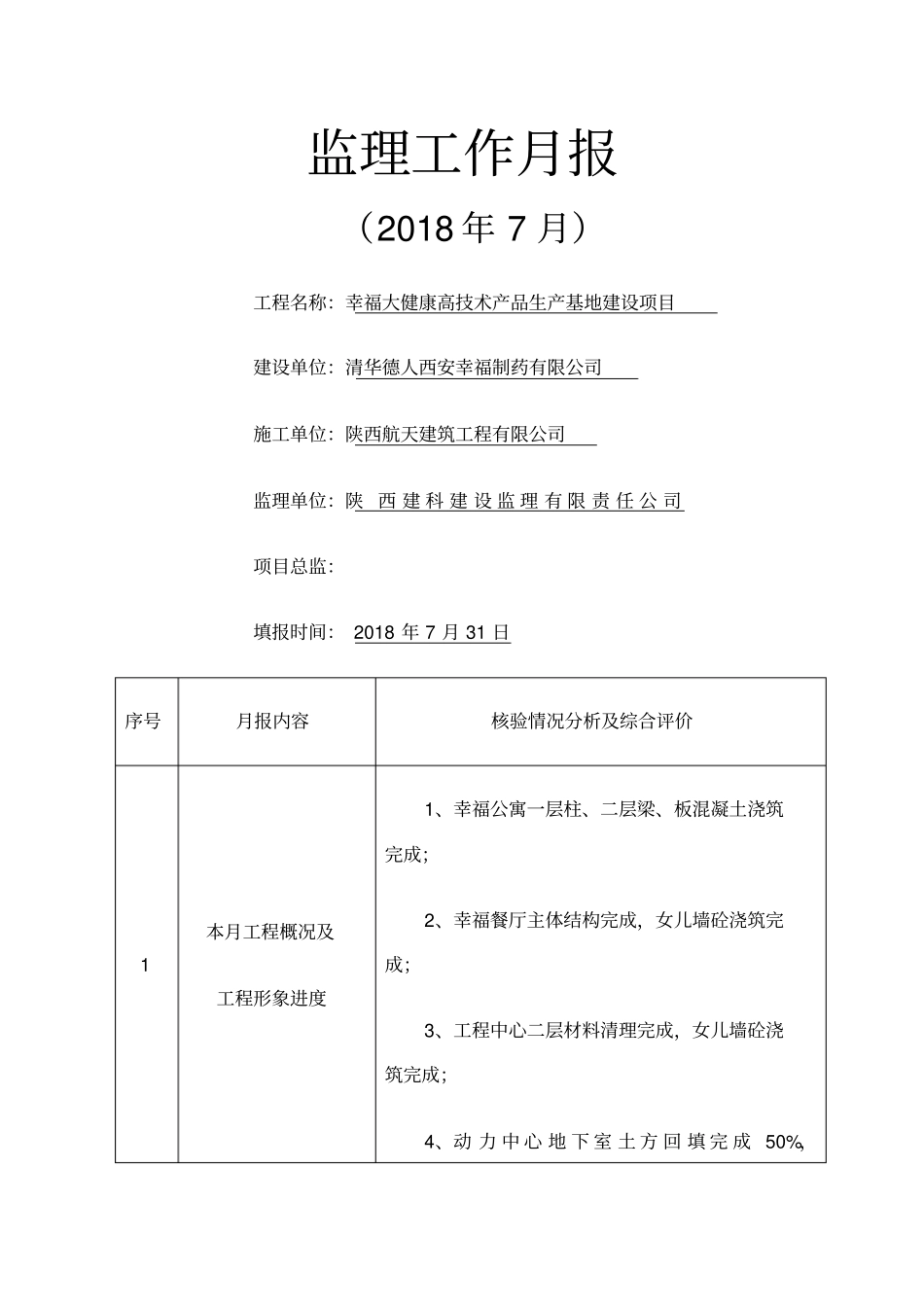

监理工作月报(2018 年 7 月)工程名称:幸福大健康高技术产品生产基地建设项目建设单位:清华德人西安幸福制药有限公司施工单位:陕西航天建筑工程有限公司监理单位:陕 西 建 科 建 设 监 理 有 限 责 任 公 司项目总监:填报时间: 2018 年 7 月 31 日序号月报内容核验情况分析及综合评价1本月工程概况及工程形象进度1、幸福公寓一层柱、二层梁、板混凝土浇筑完成;2、幸福餐厅主体结构完成,女儿墙砼浇筑完成;3、工程中心二层材料清理完成,女儿墙砼浇筑完成;4、动 力 中 心 地 下 室 土 方 回 填 完 成 50%,6.55~7.45 标高梁、板、柱混凝土浇筑完成;5、综合提取车间内外架搭设完成;6、液体制剂地下室板砼浇筑完成,南侧基础土方回填完成;7、固体制剂基础土方回填完成40%;8、提取 I 区基础垫层浇筑完成,内外架搭设完成 40%;9、前处理车间一层柱、二层梁、板、钢筋绑扎完成。2本月工程进度实际完成情况与计划进度比较7 月份施工单位进度计划:1、工程中心女儿墙;2、工程中心屋面保温层、找平层;3、工程中心 9.25 标高混凝土浇筑;4、工程中心 4.75 标高模板拆除、清理;5、工程中心一层基础砌体压顶梁;6、工程中心一层室内土方回填;7、工程中心一层室内地沟、水池;8、动力中心地下室防水;9、动力中心地下室土方回填;10、动力中心主体结构;11、幸福餐厅屋面女儿墙;12、幸福餐厅屋面找坡、保温层;13、幸福餐厅模板拆除、清理;14、幸福餐厅基础砌体压顶;15、幸福餐厅基础土方回填;16、综合提取土方回填、垫层;17、综合提取一层主体;18、前处理车间一层主体;19、前处理车间二层主体;20、提取 I 区土方回填;21、提取 I 区一层主体;22、液体制剂地下室房心回填及垫层;23、液体制剂地下室底板;24、液体制剂地下室底板墙;25、液体制剂南侧基础短柱、围护墙;26、液体制剂南侧土方回填及垫层;27、液体制剂南侧架体搭设;28、固体制剂基础承台、连梁;29、固体制剂基础短柱、围护墙;30、固体制剂土方回填;31、幸福公寓基础土方回填及垫层;32、幸福公寓一层主体;33、幸福公寓二层主体。按进度计划完成部分:1、工程中心女儿墙;2、工程中心 9.25 标高混凝土浇筑;3、工程中心 4.75 标高模板拆除、清理;4、动力中心地下室防水;5、幸福餐厅主体工程;6、幸福餐厅屋面女儿墙;7、综合提取土方回填、垫层;8、幸福公寓承台及基础连梁施工;9、幸福公寓基础土方回填...
