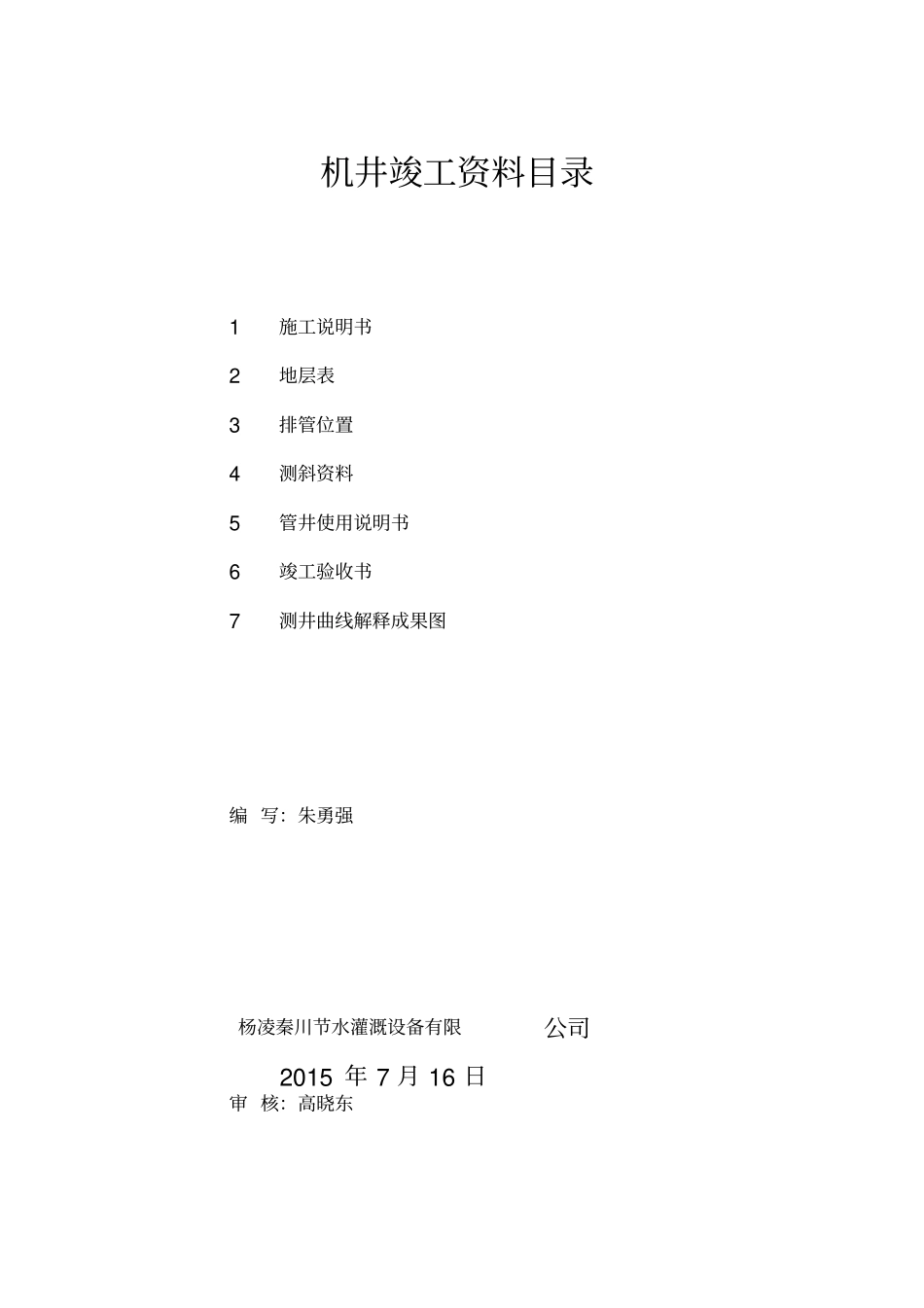

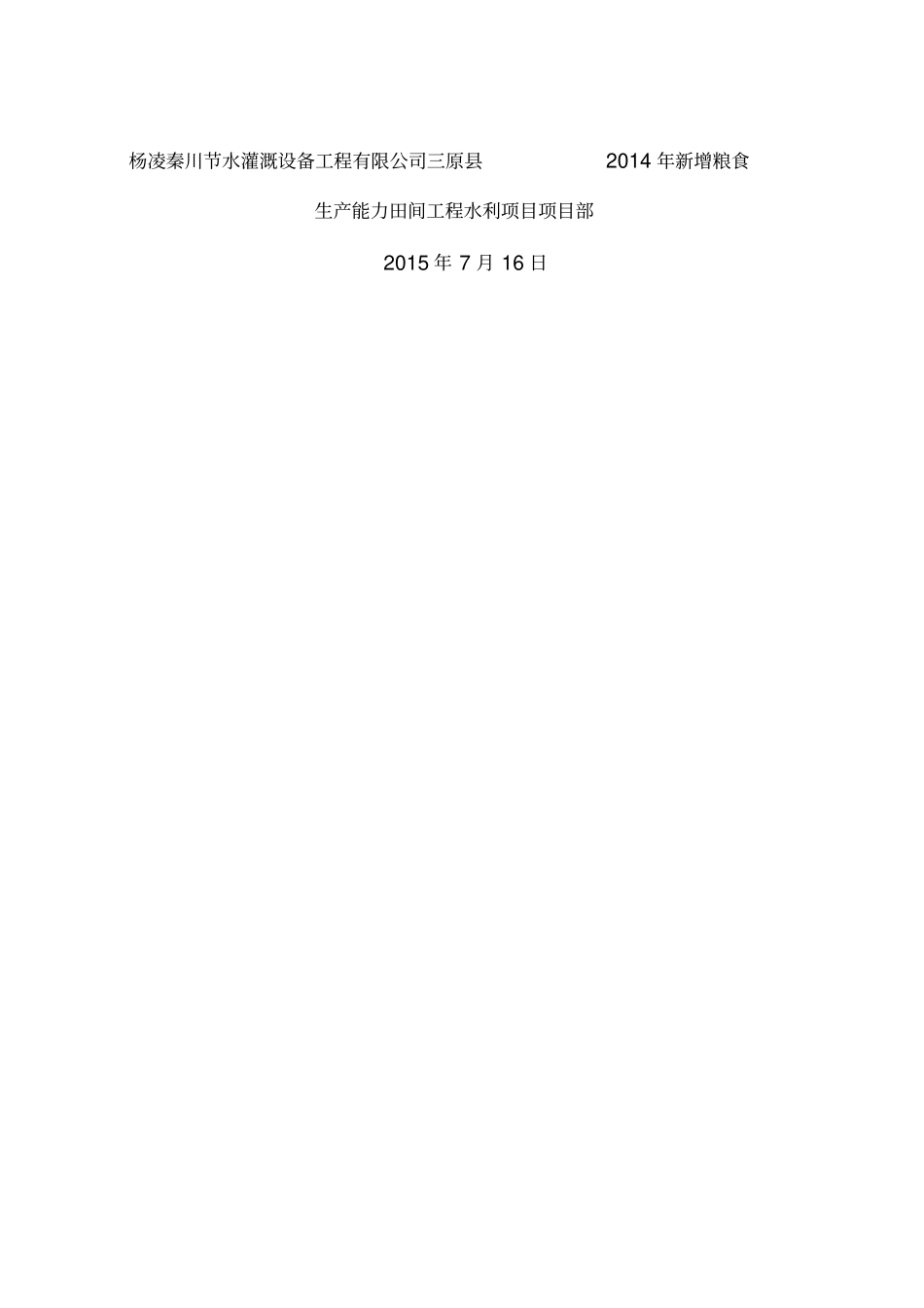

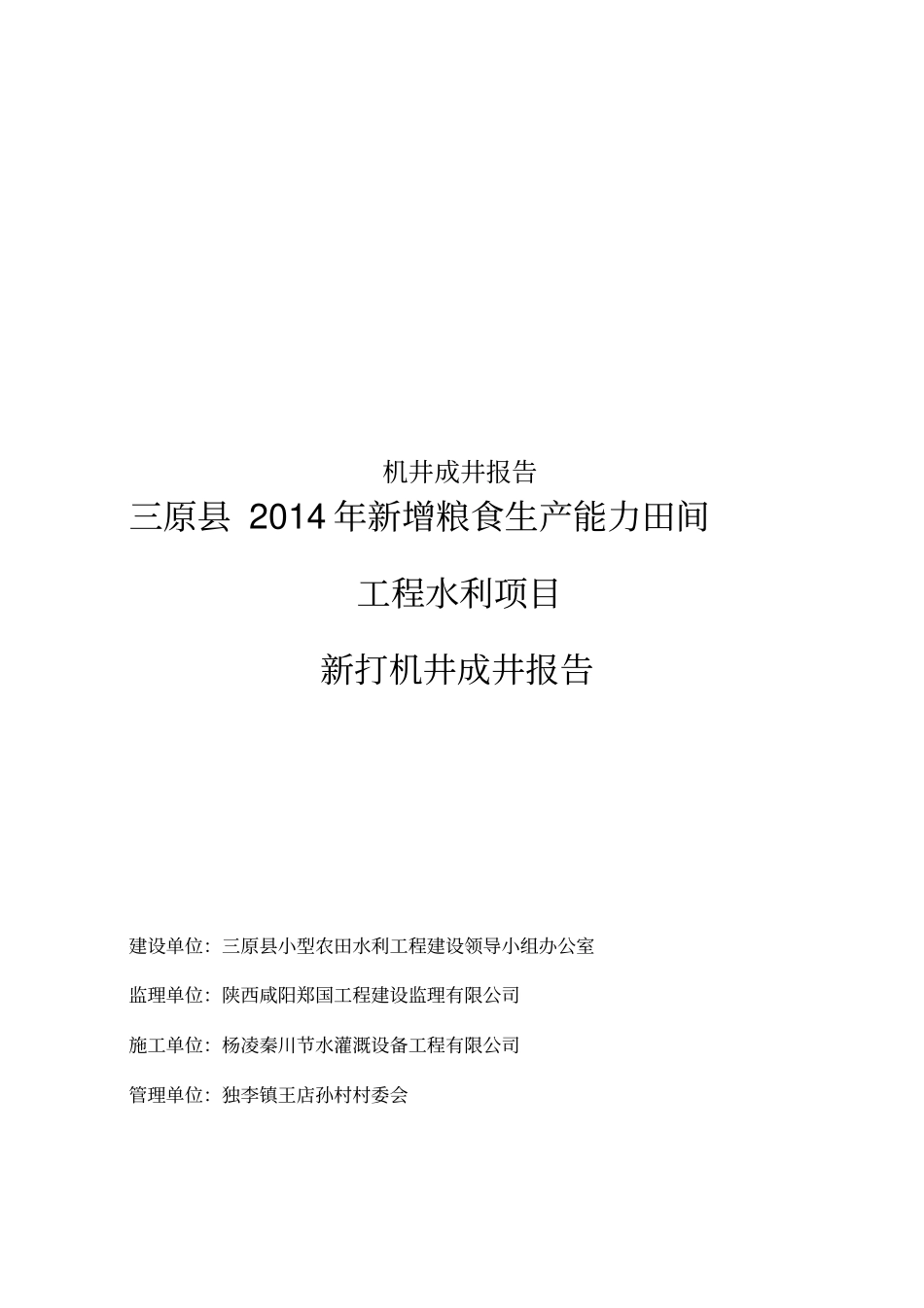

机井成井报告三原县 2014 年新增粮食生产能力田间工程水利项目新打机井成井报告建设单位:三原县小型农田水利工程建设领导小组办公室监理单位:陕西咸阳郑国工程建设监理有限公司施工单位:杨凌秦川节水灌溉设备工程有限公司管理单位:独李镇王店孙村村委会杨凌秦川节水灌溉设备工程有限公司三原县2014 年新增粮食生产能力田间工程水利项目项目部2015 年 7 月 16 日杨凌秦川节水灌溉设备有限2015 年 7 月 16 日公司机井竣工资料目录1 施工说明书2 地层表3 排管位置4 测斜资料5 管井使用说明书6 竣工验收书7 测井曲线解释成果图编 写:朱勇强审 核:高晓东下管、填砾、洗井、抽水试验等项工作,获得出水量32 方/时三、成井工艺与质量评述施工说明书、简介受建设单位委托,我公司为独李镇王店孙村施工一口灌溉机井,依据合同要求,钻机于2015 年 7 月 8 日开工, 2015 年7 月 15 日竣工,井深 180 米,并相继完成钻孔、测井、直孔、以上,达到了合同要求
地质及水文地质条件本井主要沉积地层为第三纪和第四纪中上更新层的松散沉积物,岩性为黄土、亚沙土、粘土、中细粉砂及砂砾石
其中,中细粉砂和砂砾石普遍含水,含水类型为孔隙型潜水及承压水
含水层主要补给来源为大气降雨补给,补给量相对较少,且受季节的变化较为明显,水量相对较少
①600mm 一孔1、钻探工作:采用FP— 300 型返循环钻机施工,到底,最后用① 600mnX 5
5m 直孔器直孔,破泥壁后,下入直径为 360mm的砼管
具体工作如下: (1 ) 误差丈量:每钻进50 米、换径、终孔均进行丈量钻具,误差不超过 1% (2 ) 下管:下管前用清水将孔冲洗干净,以电测资料确定含水层位置,专人排列井壁管和滤水管次序,采用专门下管器下接,管间连接处焊缝焊接周密细致,每节滤水管加装一组扶正器,严格按标准执行
