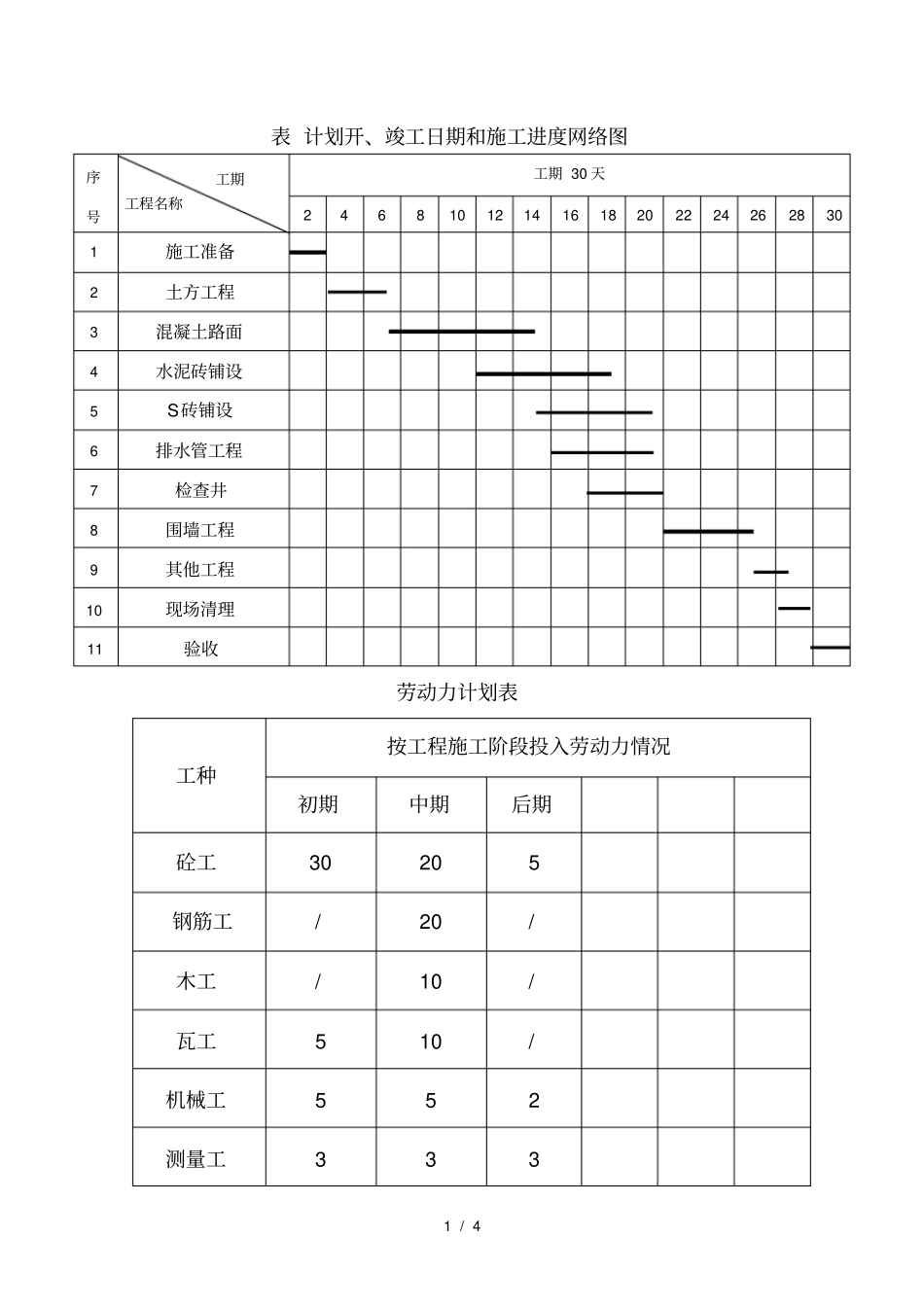

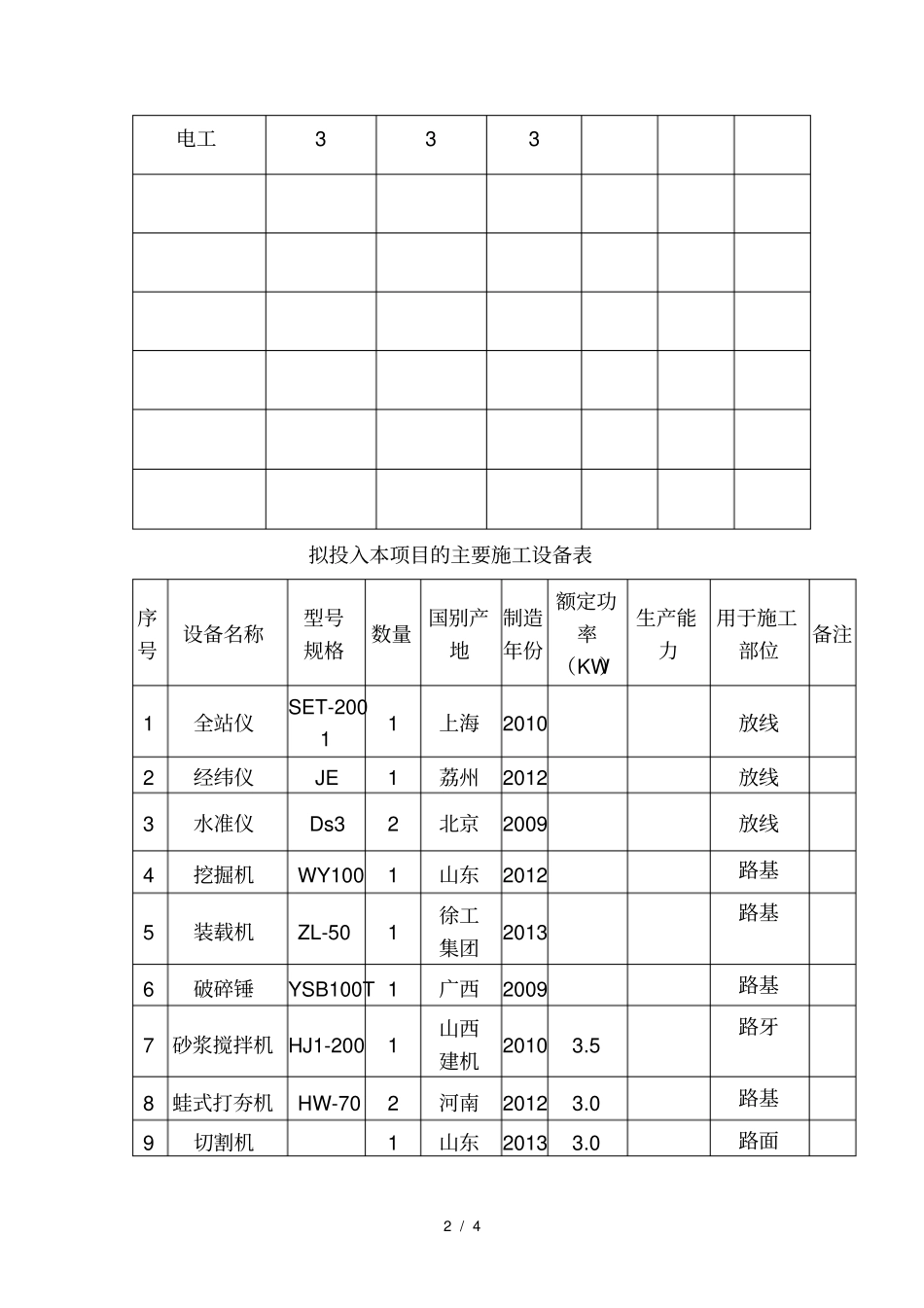

1 / 4 表 计划开、竣工日期和施工进度网络图序号工期工程名称工期 30 天2 4 6 8 10 12 14 16 18 20 22 24 26 28 30 1 施工准备2 土方工程3 混凝土路面4 水泥砖铺设5 S砖铺设6 排水管工程7 检查井8 围墙工程9 其他工程10 现场清理11 验收劳动力计划表工种按工程施工阶段投入劳动力情况初期中期后期砼工30 20 5 钢筋工/ 20 / 木工/ 10 / 瓦工5 10 / 机械工5 5 2 测量工3 3 3 2 / 4 电工3 3 3 拟投入本项目的主要施工设备表序号设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1 全站仪SET-2001 1 上海2010 放线2 经纬仪JE 1 荔州2012 放线3 水准仪Ds3 2 北京2009 放线4 挖掘机WY100 1 山东2012 路基5 装载机ZL-50 1 徐工集团2013 路基6 破碎锤YSB100T 1 广西2009 路基7 砂浆搅拌机 HJ1-200 1 山西建机2010 3.5 路牙8 蛙式打夯机HW-70 2 河南2012 3.0 路基9 切割机1 山东2013 3.0 路面3 / 4 10 砼试模100×100×100 15 路面11 插入式振捣器ZX50 10 台国产2012 路面12 平板振捣器 B--11A 5 台国产2013 路面4 / 4 施工总平面图
