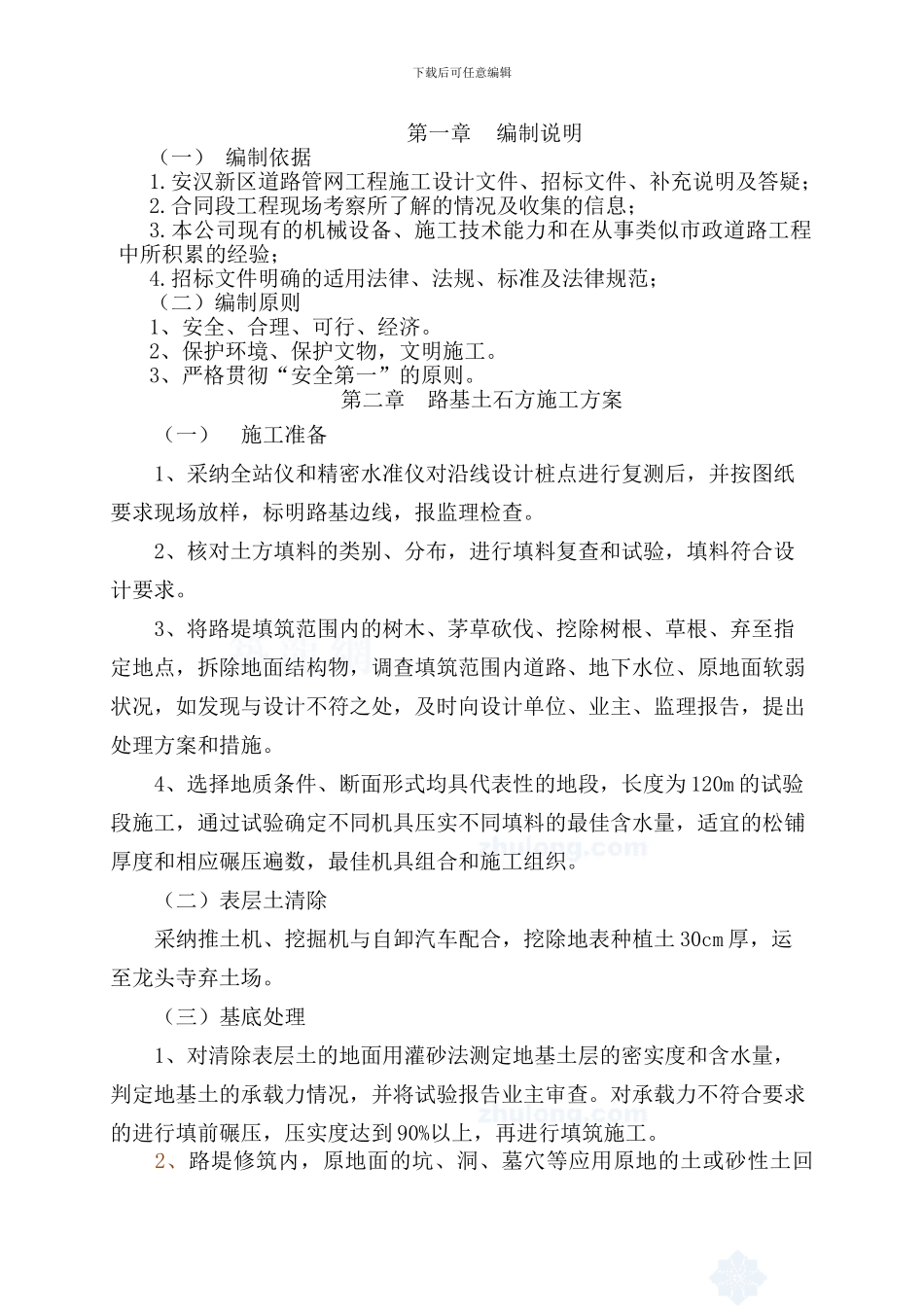

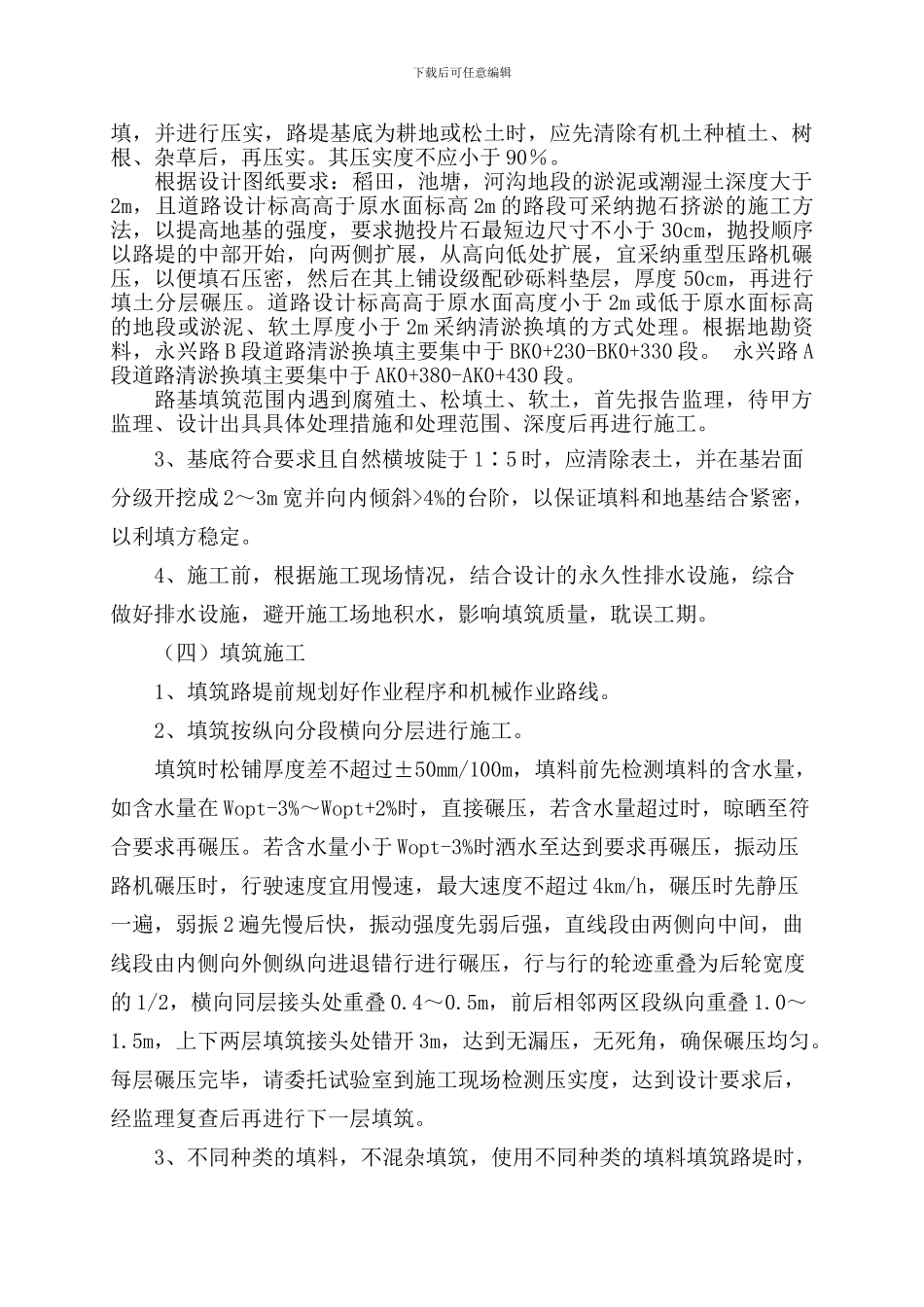

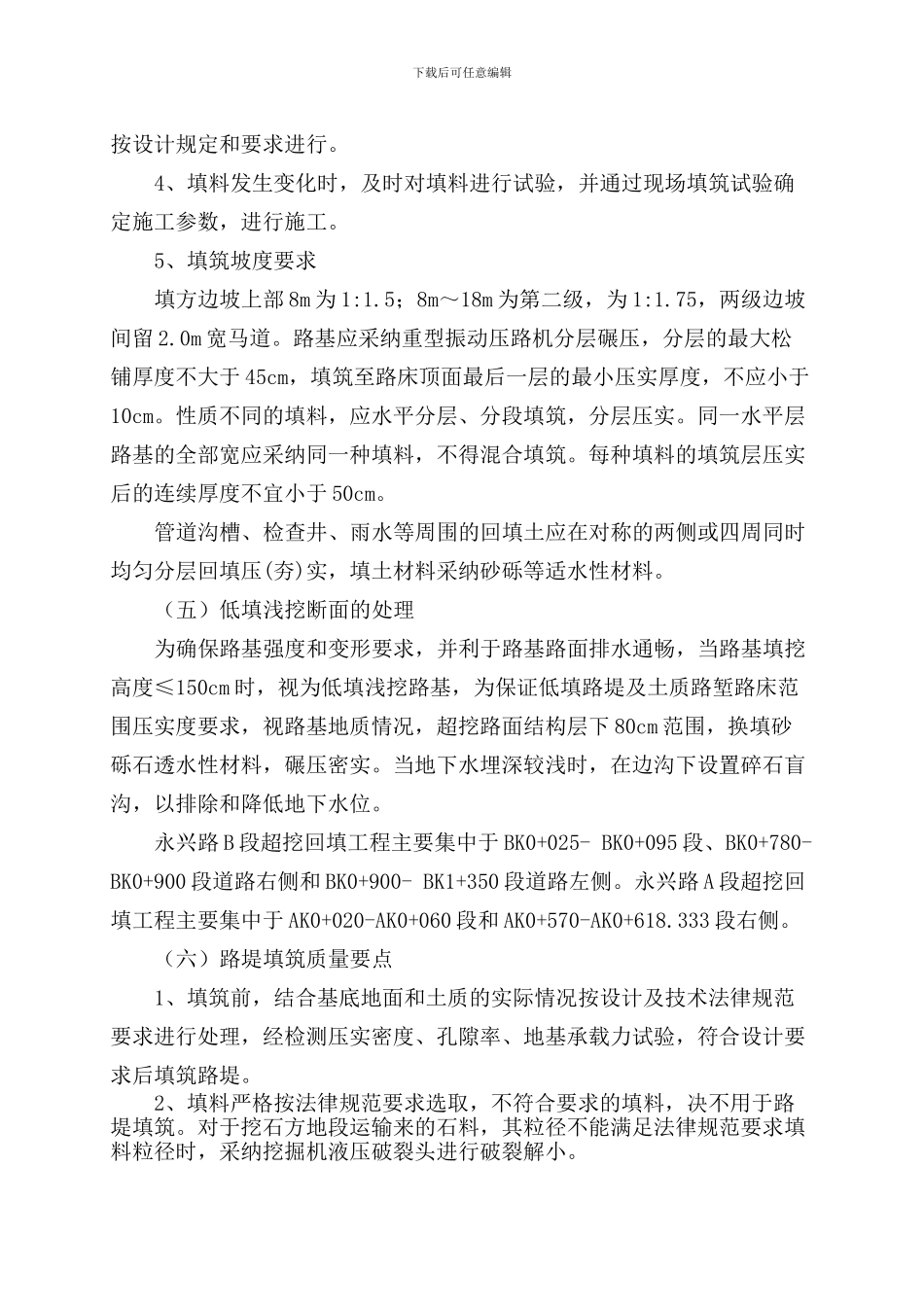

下载后可任意编辑第一章编制说明(一) 编制依据1.安汉新区道路管网工程施工设计文件、招标文件、补充说明及答疑;2.合同段工程现场考察所了解的情况及收集的信息;3.本公司现有的机械设备、施工技术能力和在从事类似市政道路工程中所积累的经验;4.招标文件明确的适用法律、法规、标准及法律规范;(二)编制原则1、安全、合理、可行、经济。2、保护环境、保护文物,文明施工。3、严格贯彻“安全第一”的原则。第二章 路基土石方施工方案(一) 施工准备1、采纳全站仪和精密水准仪对沿线设计桩点进行复测后,并按图纸要求现场放样,标明路基边线,报监理检查。2、核对土方填料的类别、分布,进行填料复查和试验,填料符合设计要求。3、将路堤填筑范围内的树木、茅草砍伐、挖除树根、草根、弃至指定地点,拆除地面结构物,调查填筑范围内道路、地下水位、原地面软弱状况,如发现与设计不符之处,及时向设计单位、业主、监理报告,提出处理方案和措施。4、选择地质条件、断面形式均具代表性的地段,长度为 120m 的试验段施工,通过试验确定不同机具压实不同填料的最佳含水量,适宜的松铺厚度和相应碾压遍数,最佳机具组合和施工组织。(二)表层土清除采纳推土机、挖掘机与自卸汽车配合,挖除地表种植土 30cm 厚,运至龙头寺弃土场。(三)基底处理1、对清除表层土的地面用灌砂法测定地基土层的密实度和含水量,判定地基土的承载力情况,并将试验报告业主审查。对承载力不符合要求的进行填前碾压,压实度达到 90%以上,再进行填筑施工。2、路堤修筑内,原地面的坑、洞、墓穴等应用原地的土或砂性土回下载后可任意编辑填,并进行压实,路堤基底为耕地或松土时,应先清除有机土种植土、树根、杂草后,再压实。其压实度不应小于 90%。根据设计图纸要求:稻田,池塘,河沟地段的淤泥或潮湿土深度大于2m,且道路设计标高高于原水面标高 2m 的路段可采纳抛石挤淤的施工方法,以提高地基的强度,要求抛投片石最短边尺寸不小于 30cm,抛投顺序以路堤的中部开始,向两侧扩展,从高向低处扩展,宜采纳重型压路机碾压,以便填石压密,然后在其上铺设级配砂砾料垫层,厚度 50cm,再进行填土分层碾压。道路设计标高高于原水面高度小于 2m 或低于原水面标高的地段或淤泥、软土厚度小于 2m 采纳清淤换填的方式处理。根据地勘资料,永兴路 B 段道路清淤换填主要集中于 BK0+230-BK0+330 段。 永兴路 A段道路清淤换填主要集中于 AK0+380-AK0+...
