下载后可任意编辑城南家园配套附属工程Ⅱ标段工程室外排水工程施工方案编制人: 刘 广 审核人: 程海钊 审批人: 印向 群 吴江市大陆建设工程有限公司2024 年 3 月 13 日一、编制依据本施工方案的主要编制依据为下列文件、法律规范:1、建设单位提供的设计施工图;2、国家现行有关排水施工及验收法律规范、规程;3、国家建筑标准设计图集《排水检查井》(02S515)4、 江苏省排水通用图集;5、本工程的施工组织设计文件
1 / 6下载后可任意编辑二、工程概况及施工条件1、工程概况本工程位于苏州市吴江区松陵镇友谊工业区内,为新建住宅小区室外配套附属工程
工程内容主要有雨污水管道铺设、检查井砌筑
设计采纳吴淞高程与道路高程一致,设计管道标高均指管内底标高
施工质量要求为合格
2.施工条件施工现场条件和周围环境能满足施工需要,场地标高已由建设方、施工方、监理三方现场测定,以现场实际情况为准

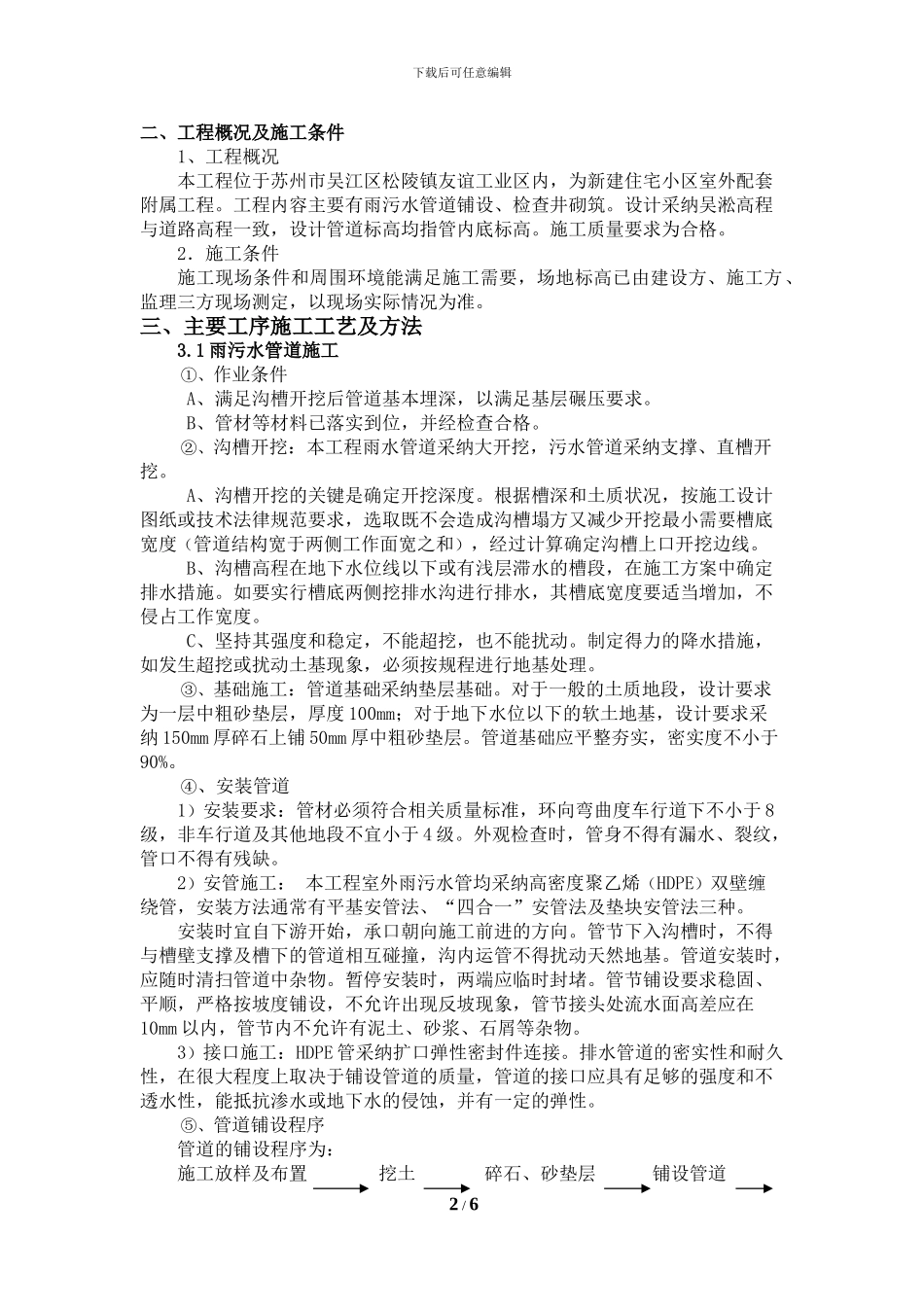

三、主要工序施工工艺及方法3
1 雨污水管道施工①、作业条件A、满足沟槽开挖后管道基本埋深,以满足基层碾压要求
B、管材等材料已落实到位,并经检查合格
②、沟槽开挖:本工程雨水管道采纳大开挖,污水管道采纳支撑、直槽开挖
A、沟槽开挖的关键是确定开挖深度
根据槽深和土质状况,按施工设计图纸或技术法律规范要求,选取既不会造成沟槽塌方又减少开挖最小需要槽底宽度(管道结构宽于两侧工作面宽之和),经过计算确定沟槽上口开挖边线
B、沟槽高程在地下水位线以下或有浅层滞水的槽段,在施工方案中确定排水措施
如要实行槽底两侧挖排水沟进行排水,其槽底宽度要适当增加,不侵占工作宽度
C、坚持其强度和稳定,不能超挖,也不能扰动
制定得力的降水措施,如发生超挖或扰动土基现象,必须按规程进行地基处理
③、基础施工:管道基础采纳垫层基础
对于一般的土质地段,设计要求为一层中粗砂垫层,厚度 100mm;对于地下水位以下的软土地
