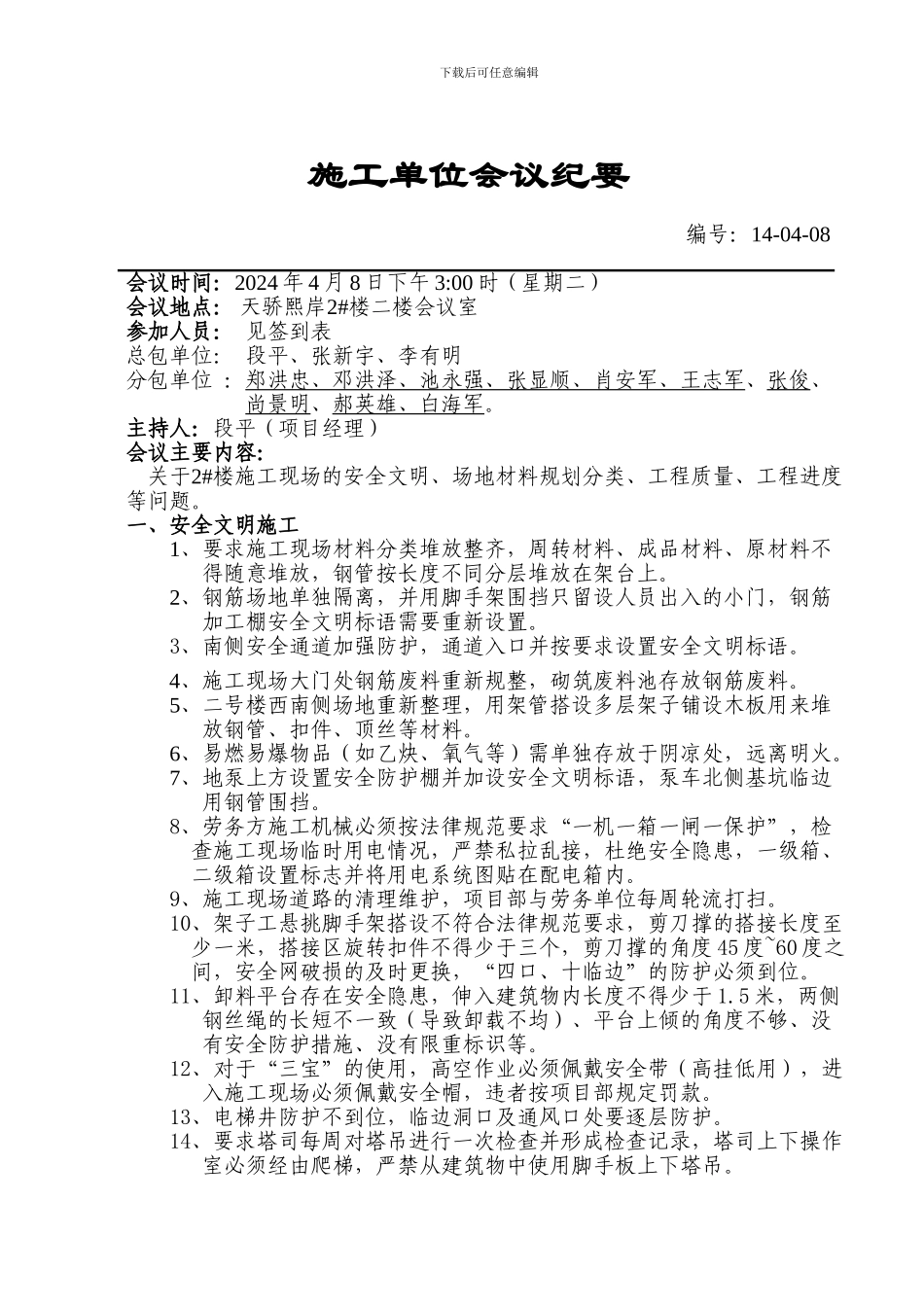

下载后可任意编辑施工单位会议纪要编号:14-04-08会议时间:2024 年 4 月 8 日下午 3:00 时(星期二)会议地点: 天骄熙岸2#楼二楼会议室参加人员: 见签到表总包单位: 段平、张新宇、李有明分包单位 :郑洪忠、邓洪泽、池永强、张显顺、肖安军、王志军、张俊、尚景明、郝英雄、白海军
主持人:段平(项目经理)会议主要内容:关于2#楼施工现场的安全文明、场地材料规划分类、工程质量、工程进度等问题
一、安全文明施工1、要求施工现场材料分类堆放整齐,周转材料、成品材料、原材料不得随意堆放,钢管按长度不同分层堆放在架台上
2、钢筋场地单独隔离,并用脚手架围挡只留设人员出入的小门,钢筋加工棚安全文明标语需要重新设置
3、南侧安全通道加强防护,通道入口并按要求设置安全文明标语
4、施工现场大门处钢筋废料重新规整,砌筑废料池存放钢筋废料
5、二号楼西南侧场地重新整理,用架管搭设多层架子铺设木板用来堆放钢管、扣件、顶丝等材料
6、易燃易爆物品(如乙炔、氧气等)需单独存放于阴凉处,远离明火
7、地泵上方设置安全防护棚并加设安全文明标语,泵车北侧基坑临边用钢管围挡
8、劳务方施工机械必须按法律规范要求“一机一箱一闸一保护”,检查施工现场临时用电情况,严禁私拉乱接,杜绝安全隐患,一级箱、二级箱设置标志并将用电系统图贴在配电箱内
9、施工现场道路的清理维护,项目部与劳务单位每周轮流打扫
10、架子工悬挑脚手架搭设不符合法律规范要求,剪刀撑的搭接长度至少一米,搭接区旋转扣件不得少于三个,剪刀撑的角度 45 度~60 度之间,安全网破损的及时更换,“四口、十临边”的防护必须到位
11、卸料平台存在安全隐患,伸入建筑物内长度不得少于 1
5 米,两侧钢丝绳的长短不一致(导致卸载不均)、平台上倾的角度不够、没有安全防护措施、没有限重标识等

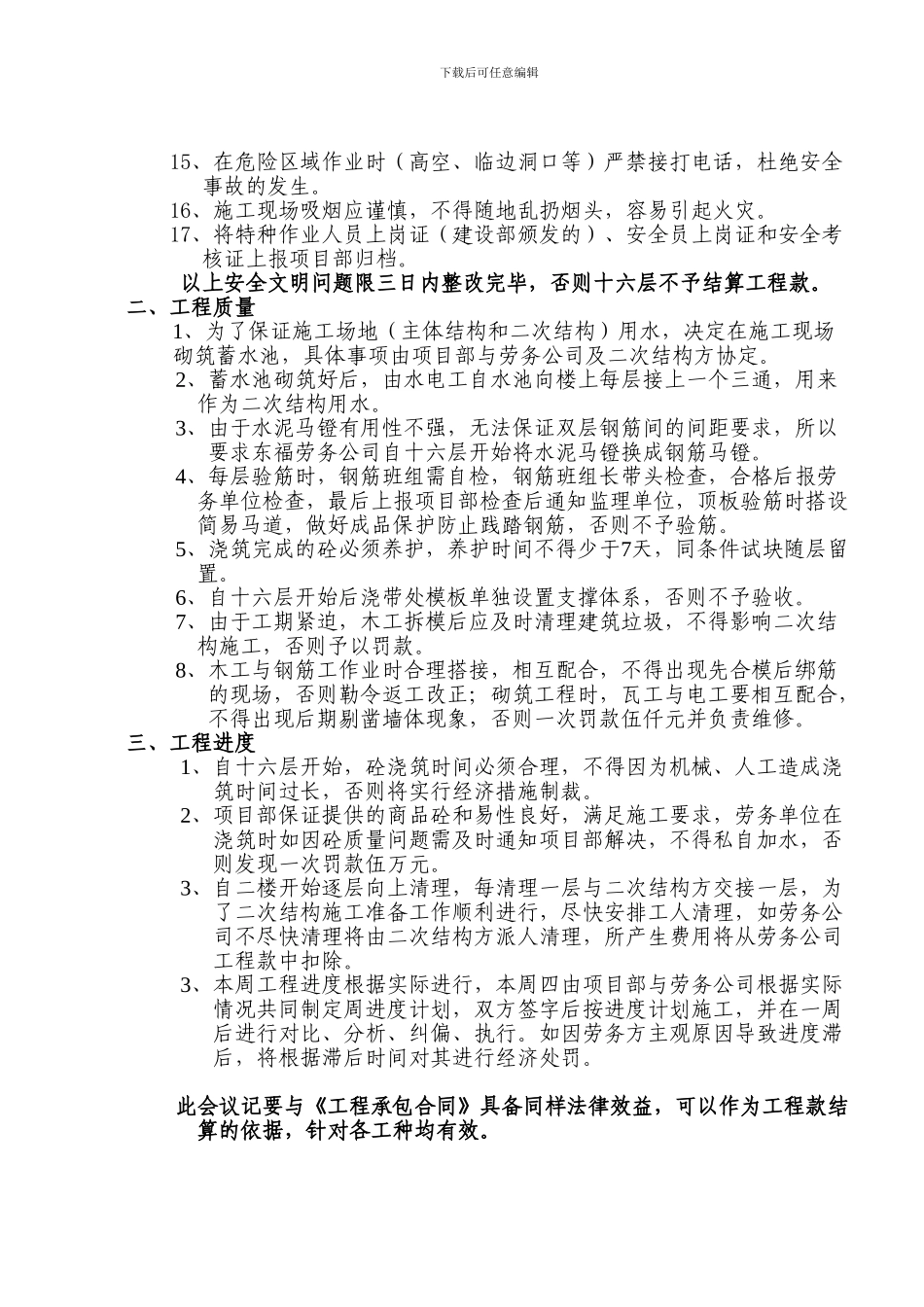

12、对于“三宝”的使用,高空作业必须佩戴安全带(高挂
