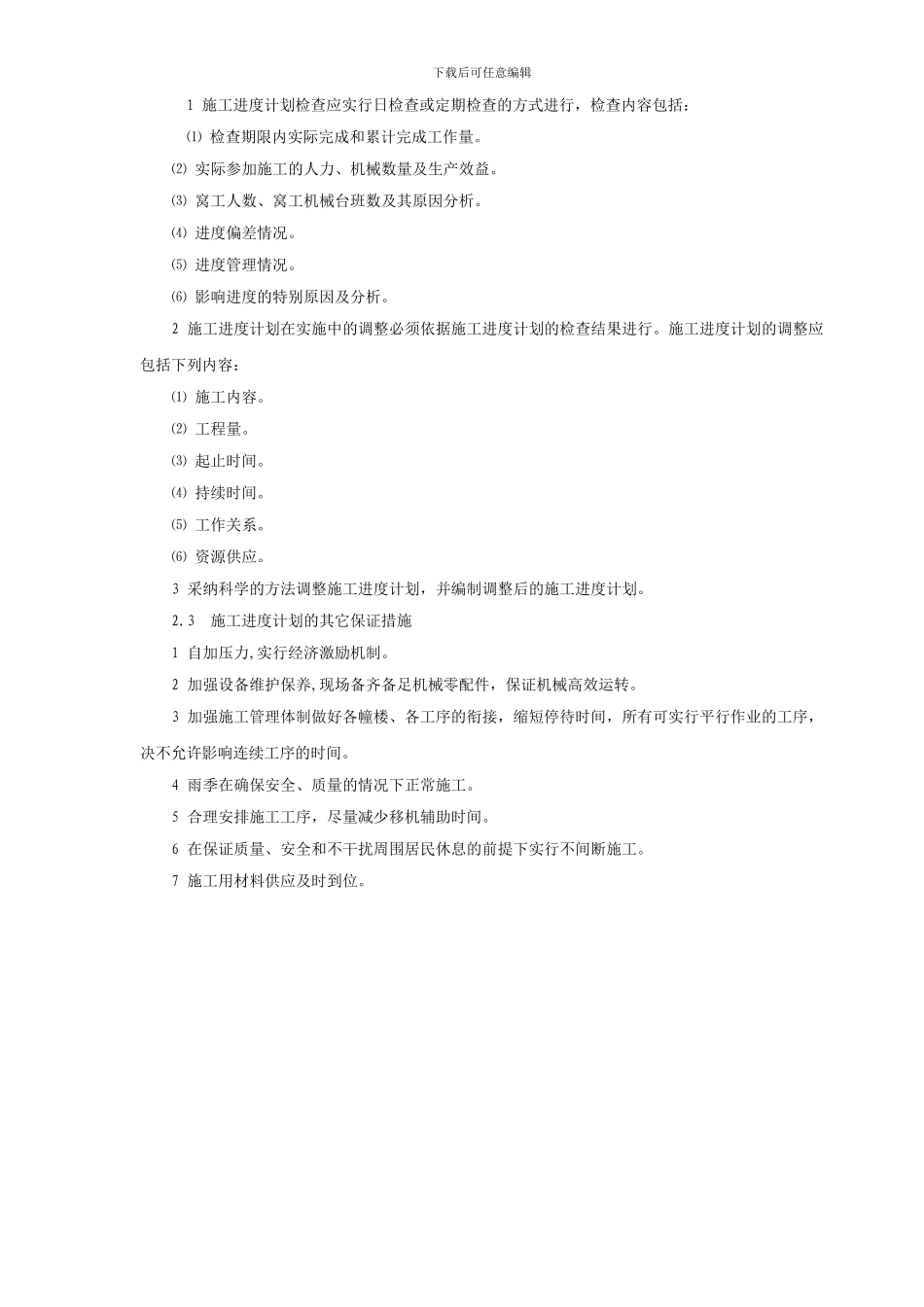

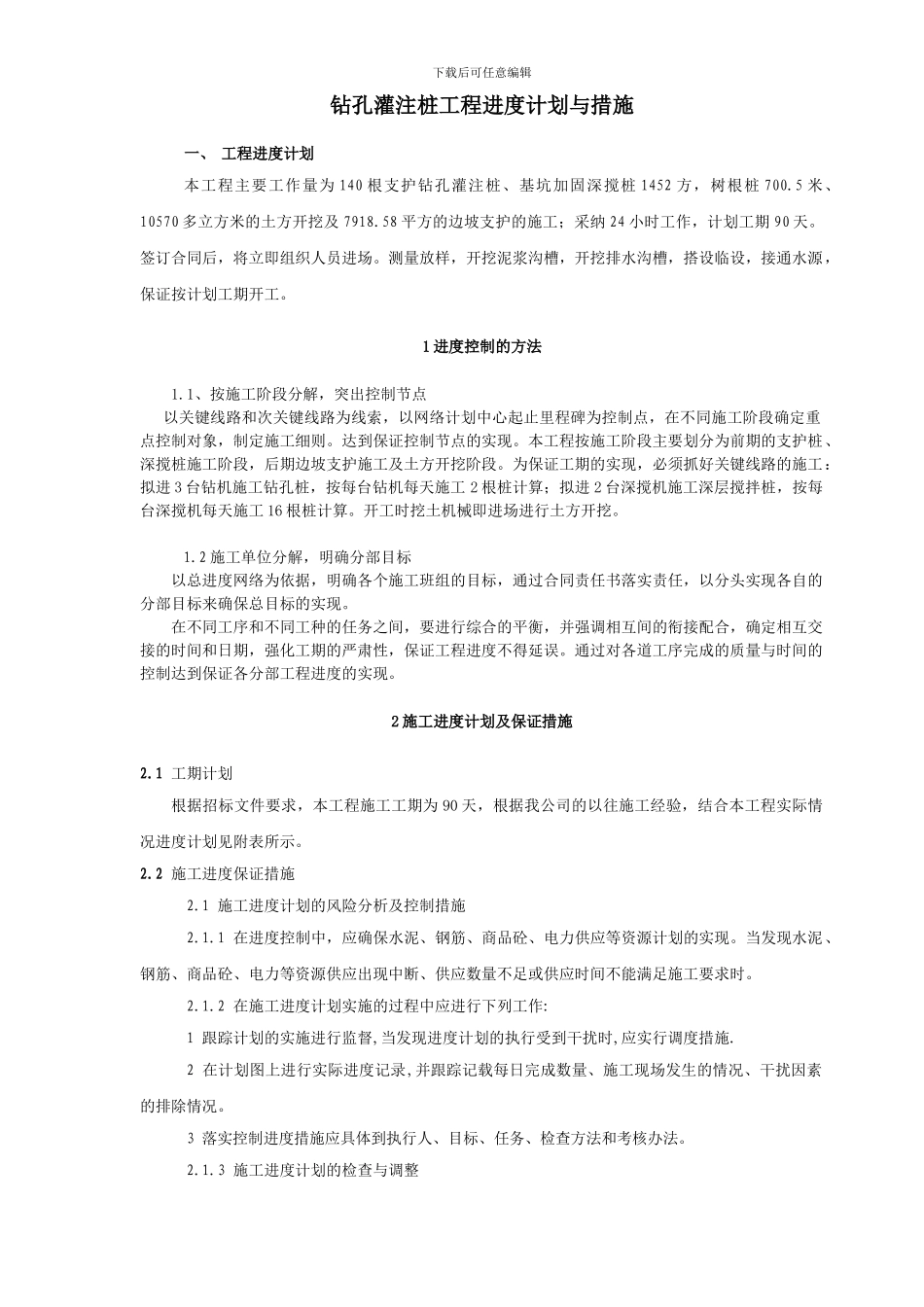

下载后可任意编辑钻孔灌注桩工程进度计划与措施一、 工程进度计划本工程主要工作量为 140 根支护钻孔灌注桩、基坑加固深搅桩 1452 方,树根桩 700
5 米、10570 多立方米的土方开挖及 7918
58 平方的边坡支护的施工;采纳 24 小时工作,计划工期 90 天
签订合同后,将立即组织人员进场
测量放样,开挖泥浆沟槽,开挖排水沟槽,搭设临设,接通水源,保证按计划工期开工
1 进度控制的方法1
1、按施工阶段分解,突出控制节点以关键线路和次关键线路为线索,以网络计划中心起止里程碑为控制点,在不同施工阶段确定重点控制对象,制定施工细则
达到保证控制节点的实现
本工程按施工阶段主要划分为前期的支护桩、深搅桩施工阶段,后期边坡支护施工及土方开挖阶段
为保证工期的实现,必须抓好关键线路的施工:拟进 3 台钻机施工钻孔桩,按每台钻机每天施工 2 根桩计算;拟进 2 台深搅机施工深层搅拌桩,按每台深搅机每天施工 16 根桩计算
开工时挖土机械即进场进行土方开挖
2 施工单位分解,明确分部目标以总进度网络为依据,明确各个施工班组的目标,通过合同责任书落实责任,以分头实现各自的分部目标来确保总目标的实现
在不同工序和不同工种的任务之间,要进行综合的平衡,并强调相互间的衔接配合,确定相互交接的时间和日期,强化工期的严肃性,保证工程进度不得延误
通过对各道工序完成的质量与时间的控制达到保证各分部工程进度的实现
2 施工进度计划及保证措施2
1 工期计划根据招标文件要求,本工程施工工期为 90 天,根据我公司的以往施工经验,结合本工程实际情况进度计划见附表所示
2 施工进度保证措施2
1 施工进度计划的风险分析及控制措施2
1 在进度控制中,应确保水泥、钢筋、商品砼、电力供应等资源计划的实现
当发现水泥、钢筋、商品砼、电力等资源供应出现中断、供应数量不足或供应时间不能满足施
