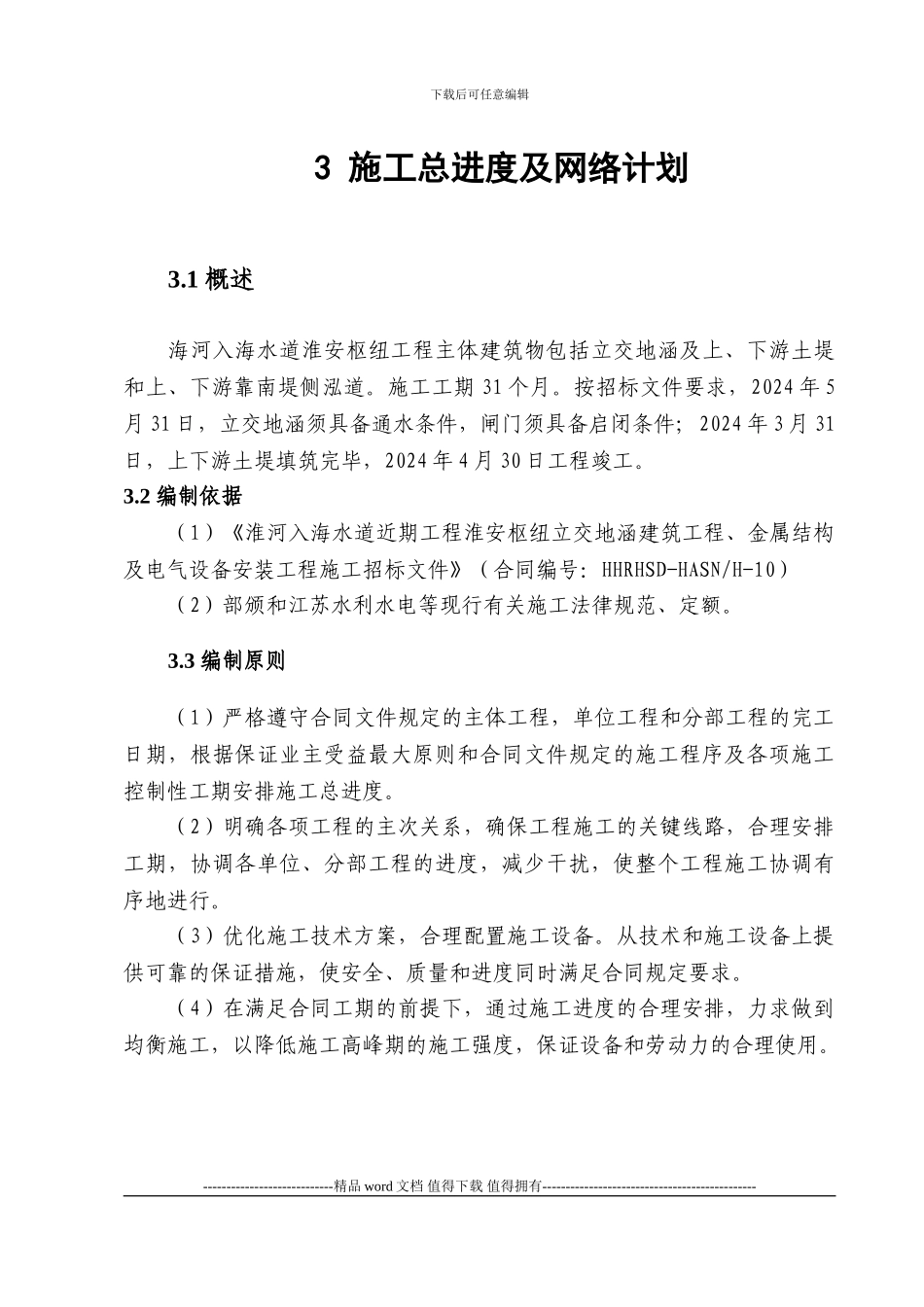

下载后可任意编辑3 施工总进度及网络计划3
1 概述海河入海水道淮安枢纽工程主体建筑物包括立交地涵及上、下游土堤和上、下游靠南堤侧泓道
施工工期 31 个月

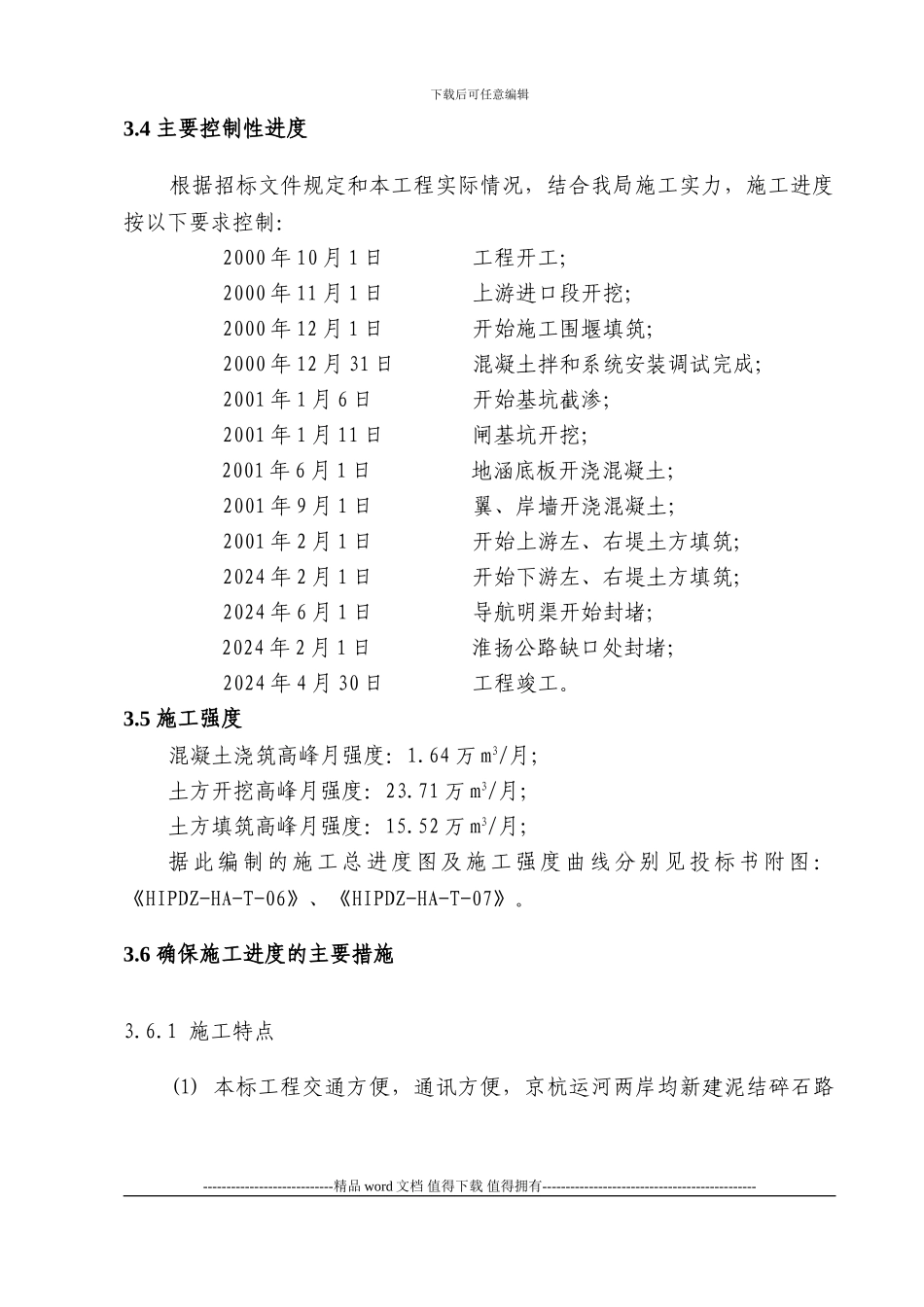

按招标文件要求,2024 年 5月 31 日,立交地涵须具备通水条件,闸门须具备启闭条件;2024 年 3 月 31日,上下游土堤填筑完毕,2024 年 4 月 30 日工程竣工
2 编制依据(1)《淮河入海水道近期工程淮安枢纽立交地涵建筑工程、金属结构及电气设备安装工程施工招标文件》(合同编号:HHRHSD-HASN/H-10)(2)部颁和江苏水利水电等现行有关施工法律规范、定额
3 编制原则(1)严格遵守合同文件规定的主体工程,单位工程和分部工程的完工日期,根据保证业主受益最大原则和合同文件规定的施工程序及各项施工控制性工期安排施工总进度
(2)明确各项工程的主次关系,确保工程施工的关键线路,合理安排工期,协调各单位、分部工程的进度,减少干扰,使整个工程施工协调有序地进行
(3)优化施工技术方案,合理配置施工设备
从技术和施工设备上提供可靠的保证措施,使安全、质量和进度同时满足合同规定要求
(4)在满足合同工期的前提下,通过施工进度的合理安排,力求做到均衡施工,以降低施工高峰期的施工强度,保证设备和劳动力的合理使用
----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑3
4 主要控制性进度 根据招标文件规定和本工程实际情况,结合我局施工实力,施工进度按以下要求控制: 2000 年 10 月 1 日 工程开工; 2000 年 11 月 1 日 上游进口段开挖; 2000 年 12 月 1 日 开始施工围堰填筑; 2000 年 12 月 31 日 混凝土拌和系统
