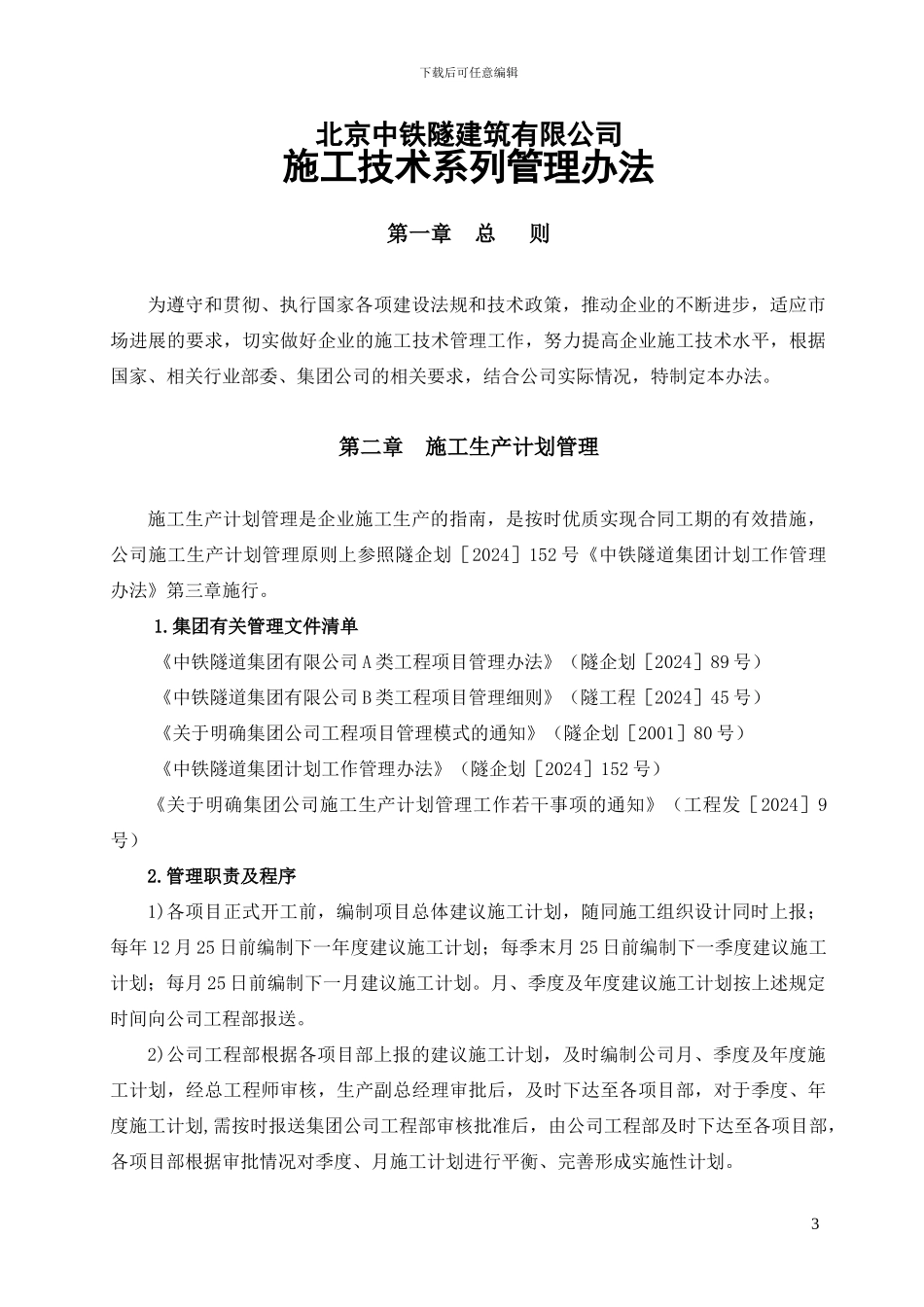

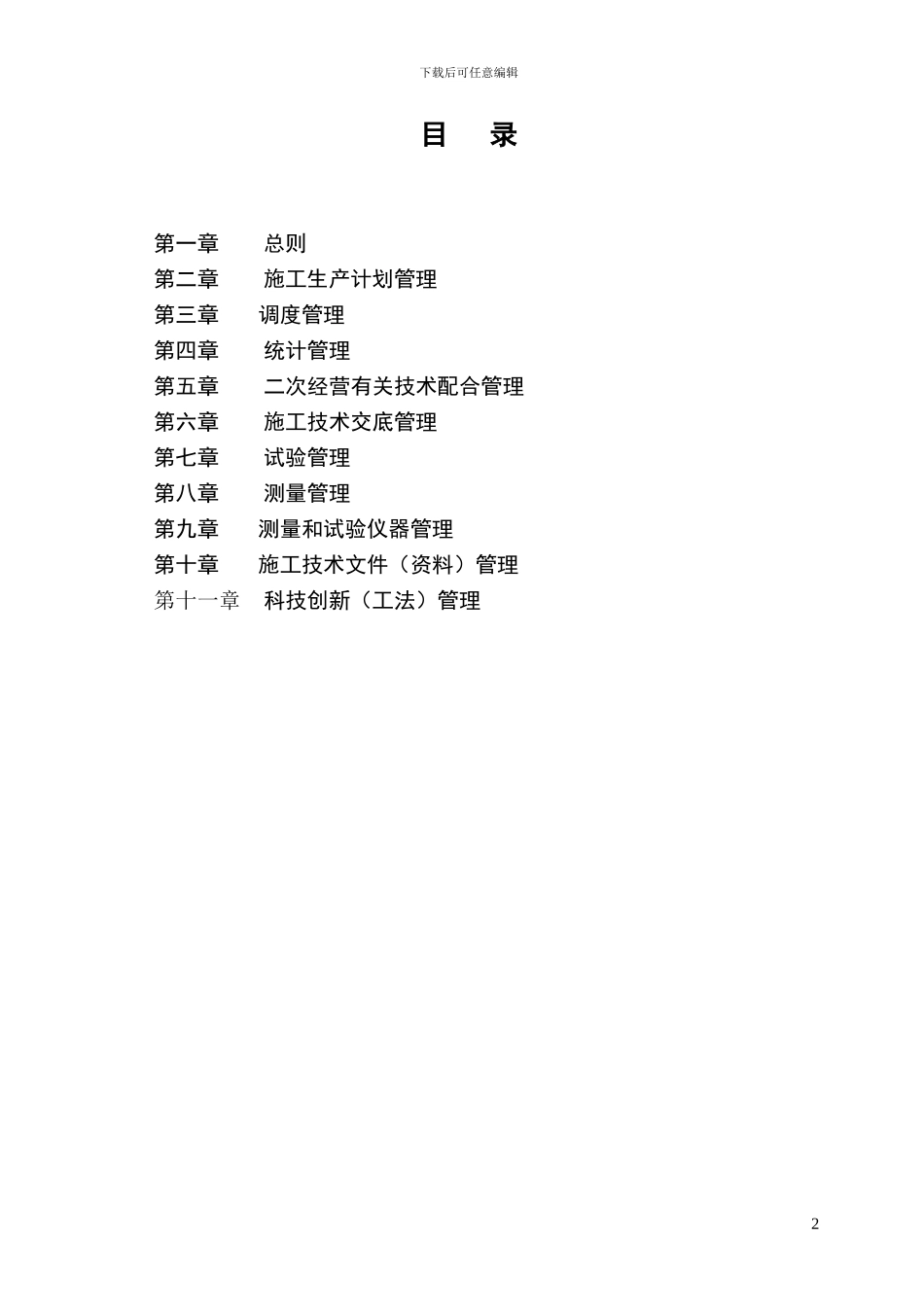

下载后可任意编辑北京中铁隧建筑有限公司施工技术系列管理办法北京中铁隧建筑有限公司2024 年 6 月1下载后可任意编辑目 录第一章 总则第二章 施工生产计划管理第三章 调度管理第四章 统计管理第五章 二次经营有关技术配合管理第六章 施工技术交底管理第七章 试验管理第八章 测量管理第九章 测量和试验仪器管理第十章 施工技术文件(资料)管理第十一章 科技创新(工法)管理2下载后可任意编辑北京中铁隧建筑有限公司施工技术系列管理办法第一章 总 则为遵守和贯彻、执行国家各项建设法规和技术政策,推动企业的不断进步,适应市场进展的要求,切实做好企业的施工技术管理工作,努力提高企业施工技术水平,根据国家、相关行业部委、集团公司的相关要求,结合公司实际情况,特制定本办法。第二章 施工生产计划管理施工生产计划管理是企业施工生产的指南,是按时优质实现合同工期的有效措施,公司施工生产计划管理原则上参照隧企划[2024]152 号《中铁隧道集团计划工作管理办法》第三章施行。1.集团有关管理文件清单《中铁隧道集团有限公司 A 类工程项目管理办法》(隧企划[2024]89 号)《中铁隧道集团有限公司 B 类工程项目管理细则》(隧工程[2024]45 号)《关于明确集团公司工程项目管理模式的通知》(隧企划[2001]80 号)《中铁隧道集团计划工作管理办法》(隧企划[2024]152 号)《关于明确集团公司施工生产计划管理工作若干事项的通知》(工程发[2024]9号)2.管理职责及程序1)各项目正式开工前,编制项目总体建议施工计划,随同施工组织设计同时上报;每年 12 月 25 日前编制下一年度建议施工计划;每季末月 25 日前编制下一季度建议施工计划;每月 25 日前编制下一月建议施工计划。月、季度及年度建议施工计划按上述规定时间向公司工程部报送。2)公司工程部根据各项目部上报的建议施工计划,及时编制公司月、季度及年度施工计划,经总工程师审核,生产副总经理审批后,及时下达至各项目部,对于季度、年度施工计划,需按时报送集团公司工程部审核批准后,由公司工程部及时下达至各项目部,各项目部根据审批情况对季度、月施工计划进行平衡、完善形成实施性计划。3下载后可任意编辑3)公司工程部根据审核批准的计划,全面及时掌握全公司的计划执行情况,定期和不定期进行抽查分析,为领导决策提供有益的依据。4)各项目部应根据工程部下达的计划及各自建设方的节点工期要求合理安排施工生产,保证计...
