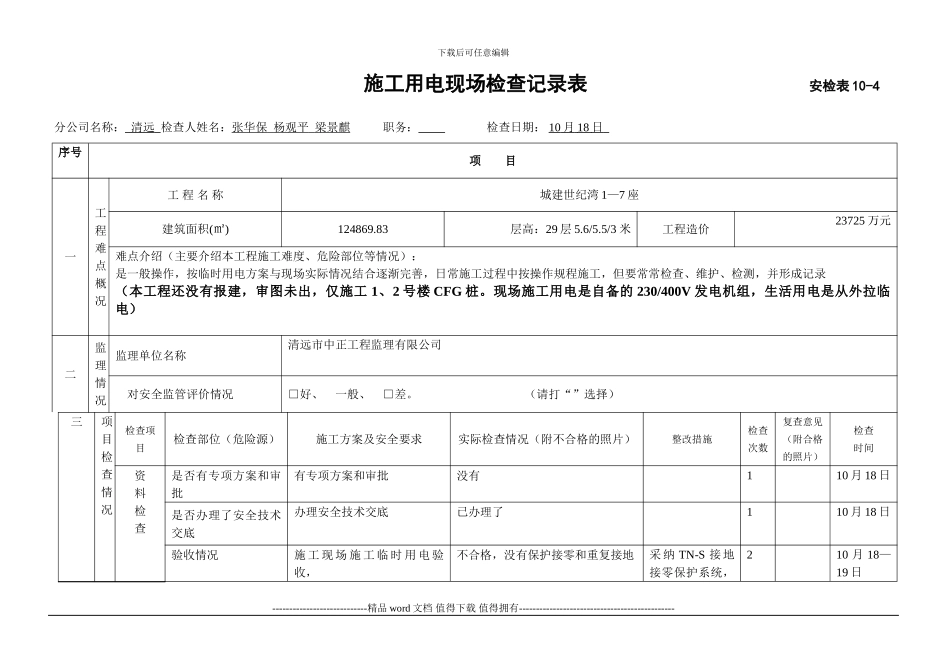

下载后可任意编辑 施工用电现场检查记录表 安检表 10-4分公司名称: 清远 检查人姓名:张华保 杨观平 梁景麒 职务: 检查日期: 10 月 18 日 序号项 目一工程难点概况工 程 名 称城建世纪湾 1—7 座建筑面积(㎡)124869.83层高:29 层 5.6/5.5/3 米工程造价23725 万元难点介绍(主要介绍本工程施工难度、危险部位等情况):是一般操作,按临时用电方案与现场实际情况结合逐渐完善,日常施工过程中按操作规程施工,但要常常检查、维护、检测,并形成记录(本工程还没有报建,审图未出,仅施工 1、2 号楼 CFG 桩。现场施工用电是自备的 230/400V 发电机组,生活用电是从外拉临电)二监理情况监理单位名称清远市中正工程监理有限公司对安全监管评价情况□好、 一般、 □差。 (请打“”选择)三项目检查情况检查项目检查部位(危险源)施工方案及安全要求实际检查情况(附不合格的照片)整改措施检查次数复查意见(附合格的照片)检查时间资料检查是否有专项方案和审批有专项方案和审批没有110 月 18 日是否办理了安全技术交底办理安全技术交底已办理了110 月 18 日验收情况施 工 现 场 施 工 临 时 用 电 验收,不合格,没有保护接零和重复接地采纳 TN-S 接地接零保护系统,210 月 18—19 日----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑保护接零和重复接地四项目检查情况检查项目检查部位(危险源)施工方案及安全要求实际检查情况(附不合格的照片)整改措施检查次数复查意见(附合格的照片)检查时间现场检查材料检查明确规定导线、开关、漏电保护器的规格及型号合格110 月 18 日保护接零和重复接地TN-S 接地接零保护系统,接地电阻值≦10Ω不合格采 纳 TN-S 接地接零保护系统,保护接零和重复接地210 月 18—19 日配电箱和开关箱配电箱和开关箱内设置和安装高度,并按系统图接线合格210 月 18 日临时照明线路满足临时用电电器使用要求合格10 月 18 日配电线路架空线路、电缆线路、室内线合要求10 月 18 日----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑路都有规定,并配线大小按系统设置外电保护检查绝缘,屏护,安全距离外电在 1、2 号楼安全距离以外,但要考虑以后塔吊安装位置是否对高...
