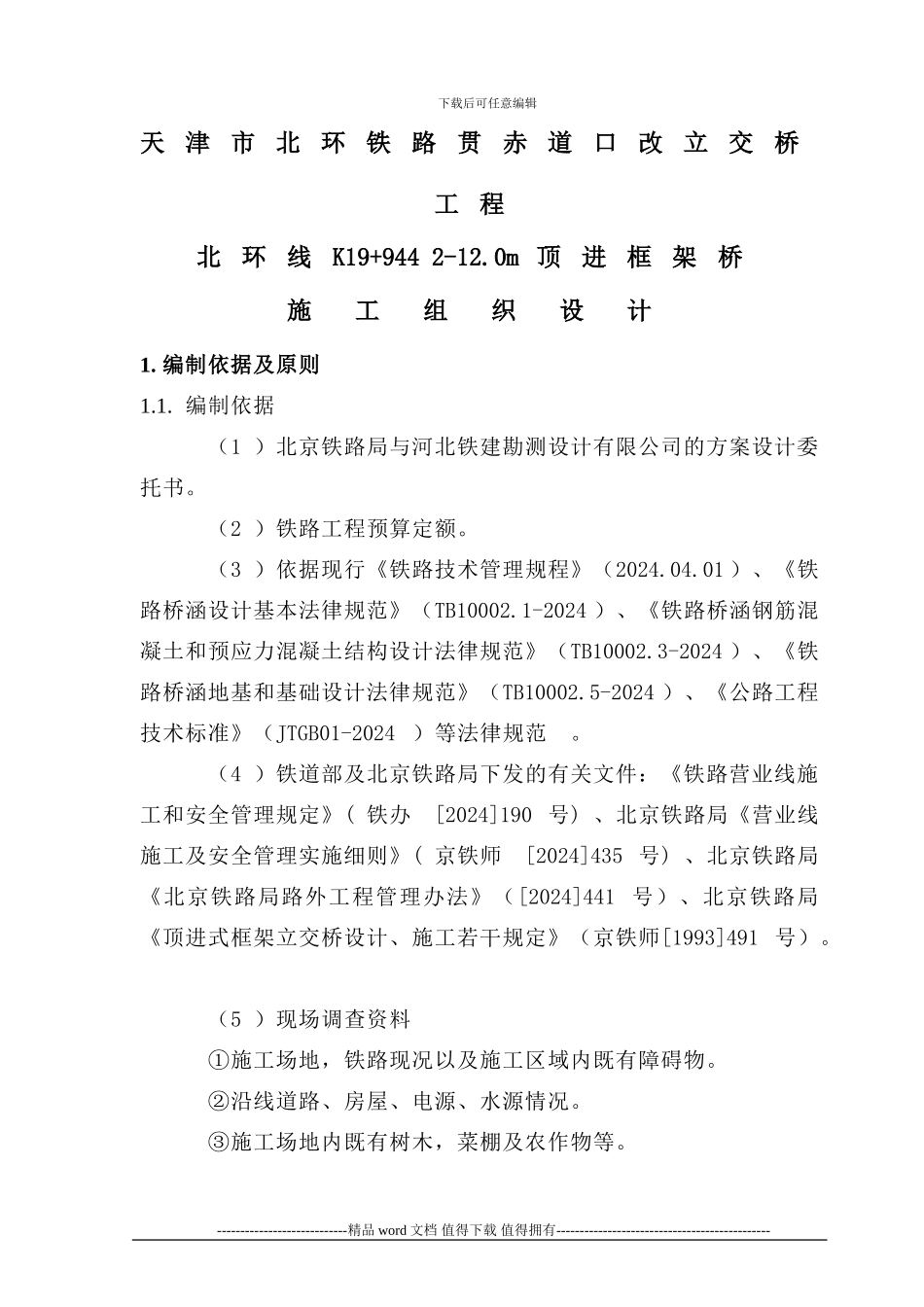

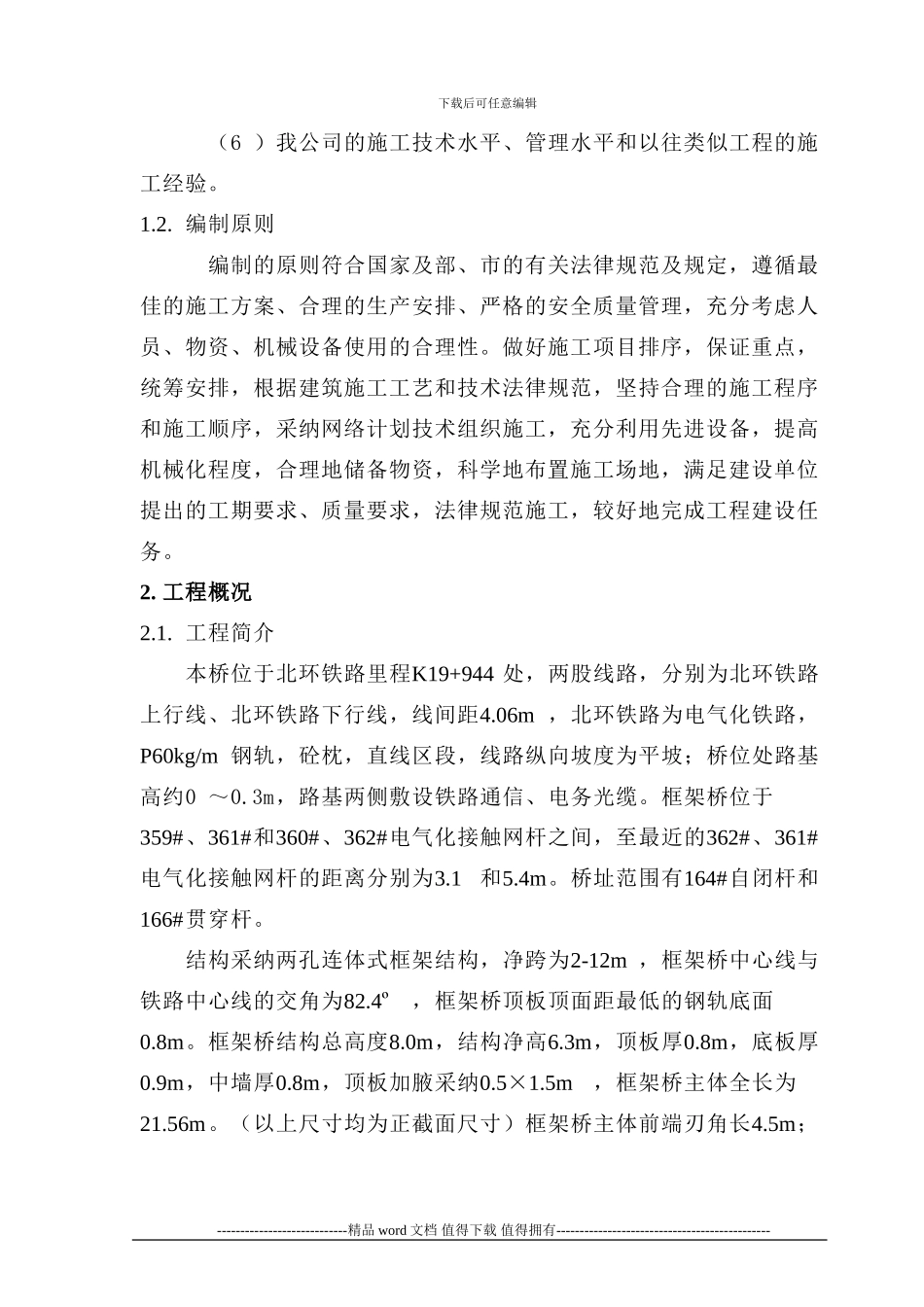

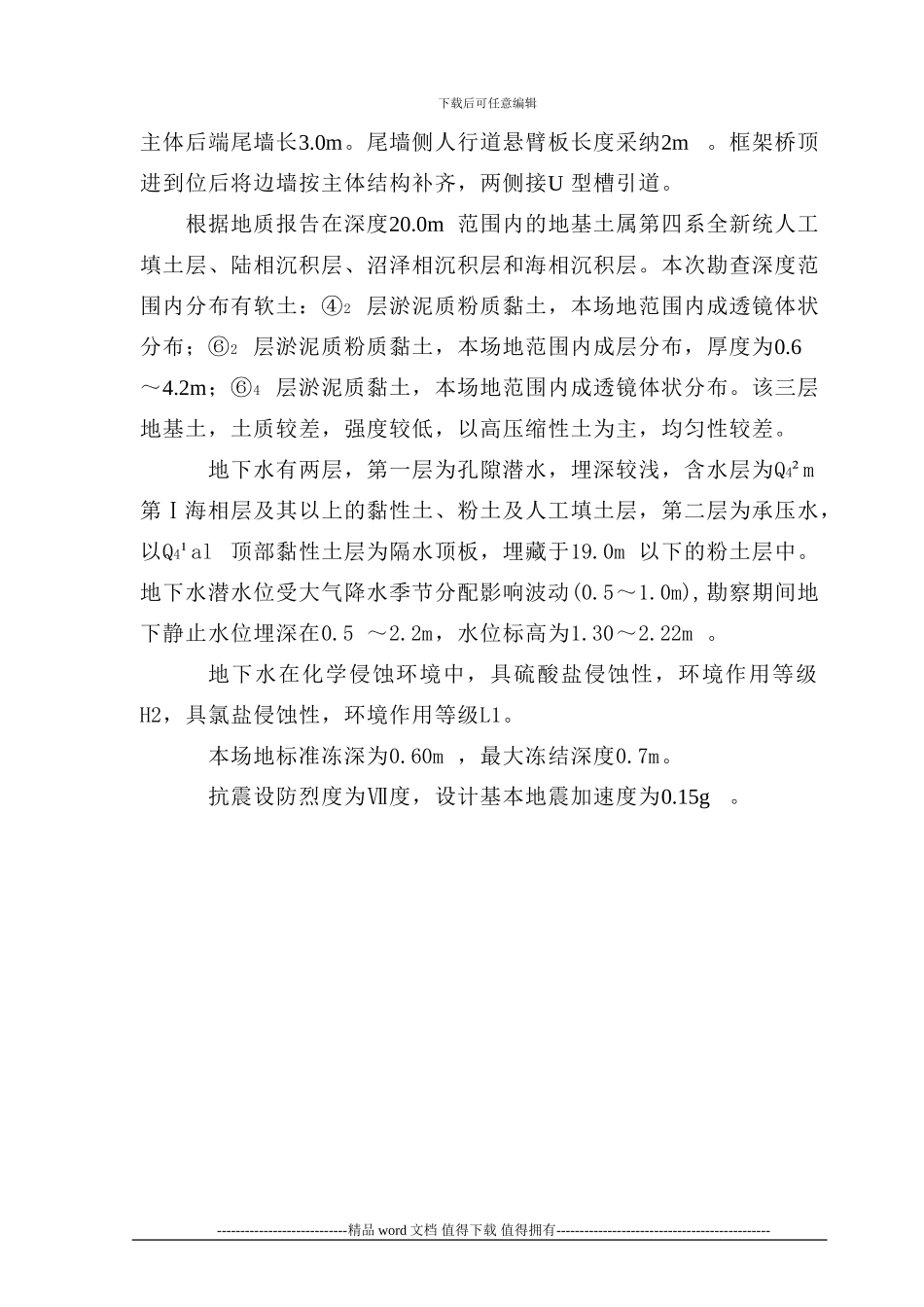

下载后可任意编辑天津市北环铁路贯赤道口改立交桥工程北环线K19+944 2-12.0m 顶进框架桥施 工 组 织 设 计1. 编制依据及原则1.1. 编制依据(1 )北京铁路局与河北铁建勘测设计有限公司的方案设计委托书。(2 )铁路工程预算定额。(3 )依据现行《铁路技术管理规程》(2024.04.01 )、《铁路桥涵设计基本法律规范》(TB10002.1-2024 )、《铁路桥涵钢筋混凝土和预应力混凝土结构设计法律规范》(TB10002.3-2024 )、《铁路桥涵地基和基础设计法律规范》(TB10002.5-2024 )、《公路工程技术标准》(JTGB01-2024 )等法律规范 。(4 )铁道部及北京铁路局下发的有关文件:《铁路营业线施工和安全管理规定》( 铁办 [2024]190 号) 、北京铁路局《营业线施工及安全管理实施细则》( 京铁师 [2024]435 号) 、北京铁路局《北京铁路局路外工程管理办法》([2024]441 号)、北京铁路局《顶进式框架立交桥设计、施工若干规定》(京铁师[1993]491 号)。 (5 )现场调查资料①施工场地,铁路现况以及施工区域内既有障碍物。②沿线道路、房屋、电源、水源情况。③施工场地内既有树木,菜棚及农作物等。----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑(6 )我公司的施工技术水平、管理水平和以往类似工程的施工经验。1.2. 编制原则编制的原则符合国家及部、市的有关法律规范及规定,遵循最佳的施工方案、合理的生产安排、严格的安全质量管理,充分考虑人员、物资、机械设备使用的合理性。做好施工项目排序,保证重点,统筹安排,根据建筑施工工艺和技术法律规范,坚持合理的施工程序和施工顺序,采纳网络计划技术组织施工,充分利用先进设备,提高机械化程度,合理地储备物资,科学地布置施工场地,满足建设单位提出的工期要求、质量要求,法律规范施工,较好地完成工程建设任务。2. 工程概况2.1. 工程简介本桥位于北环铁路里程K19+944 处,两股线路,分别为北环铁路上行线、北环铁路下行线,线间距4.06m ,北环铁路为电气化铁路,P60kg/m 钢轨,砼枕,直线区段,线路纵向坡度为平坡;桥位处路基高约0 ~0.3m,路基两侧敷设铁路通信、电务光缆。框架桥位于359#、361#和360#、362#电气化接触网杆之间,至最近的362#、361#电气化接触网杆的距离分别为3.1和5.4m。桥址范围有164#自闭杆和166#贯穿杆。结构采纳两孔连体式框架结构,净跨...
