下载后可任意编辑施工组织设计附表下载后可任意编辑附表一 施工总体计划表年度2024 年2024 年 月份主要工程项目34567891011121234567891011121
防护及排水7
路面基层 (1)底基层 (2)基层8
路面标志标线10
桥梁工程 (1)基础工程 (2)墩台工程 (3)梁体工程 (4)梁体安装 (5)桥面铺装及人行道11

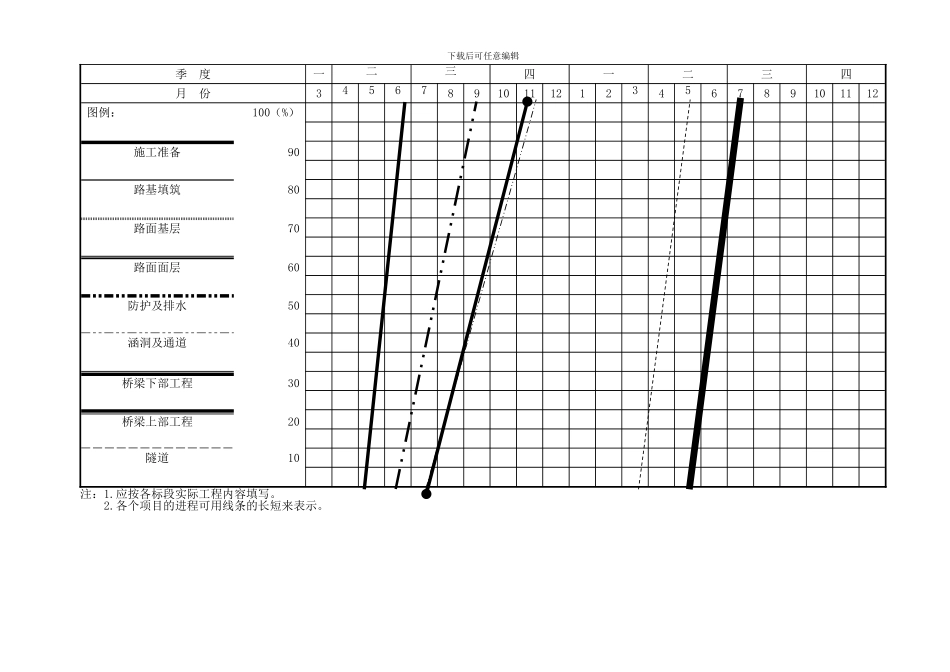

其他附表二 分项工程进度率计划(斜率图)年 度20242024 年2024 年下载后可任意编辑季 度一二三四一二三四月 份3456789101112123456789101112图例:100(%)施工准备90路基填筑80路面基层70路面面层60防护及排水50涵洞及通道40桥梁下部工程30桥梁上部工程20隧道10注:1
应按各标段实际工程内容填写
各个项目的进程可用线条的长短来表示
下载后可任意编辑附表三 工程管理曲线 年 度2024 年 进 度三四一二三四一二345678910116789101112123456100908070605040302010 工期历程的百分比(%)0 10 20 30 40 50 60 70 80 90 100工程完成的百分比(%)度季下载后可任意编辑附表四 分项工程生产率和施工周期表序号工程项目单位数量平均每生产单位规模( 人,各种机械 台)平均每生产单位生产率(数量,每周)每生产单位平均施工时间(周)生产单位总数(个)1特别路基处理公里56 人,3 台12
6052路基填筑万 m36515 人,3 台2
74653路面基层万 m2289 人,3 台4
86284路面面层万 m239
66 人,1 台8
30405路基防护及排水km4450 人,5 台1
18446涵洞道6
