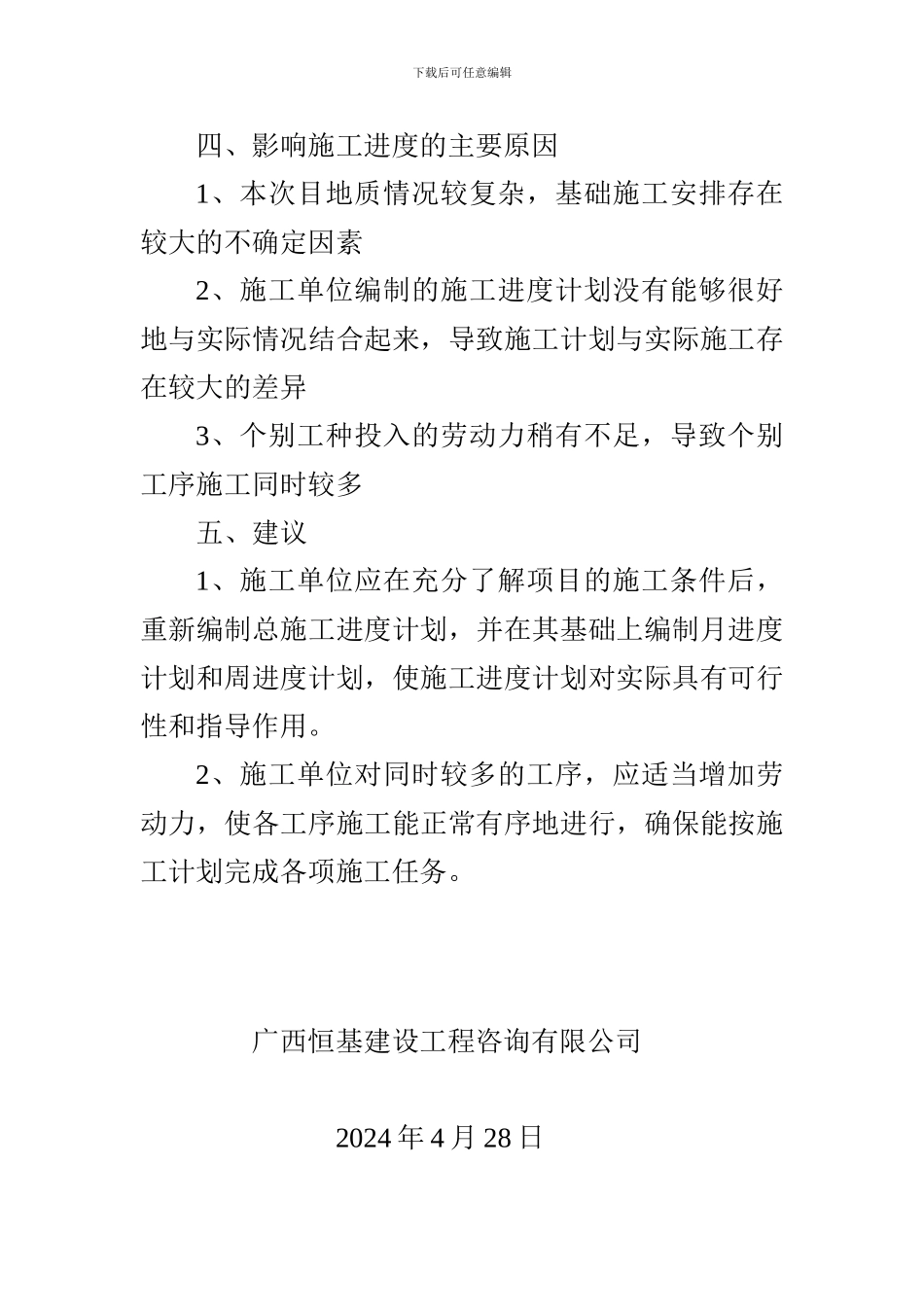

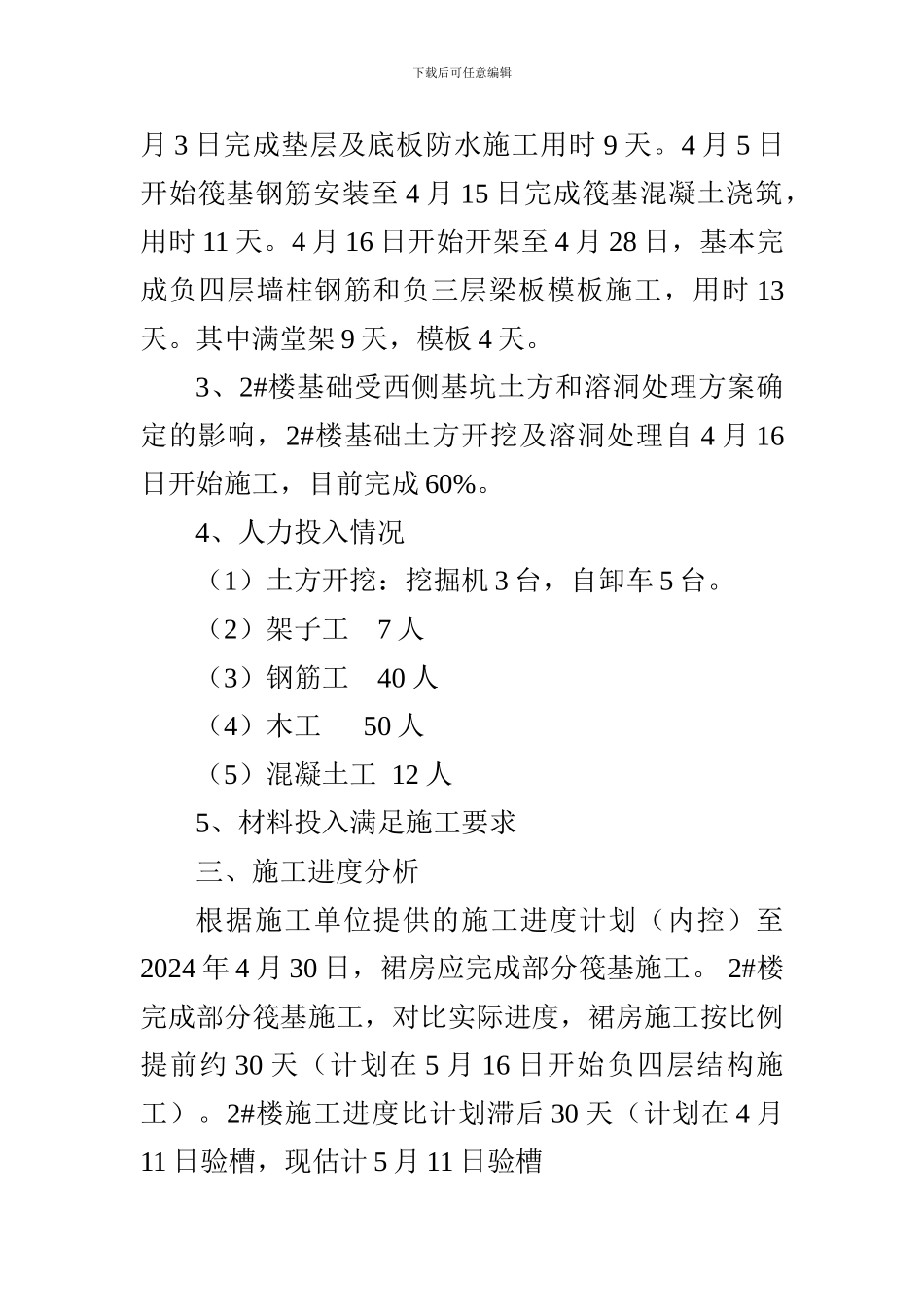

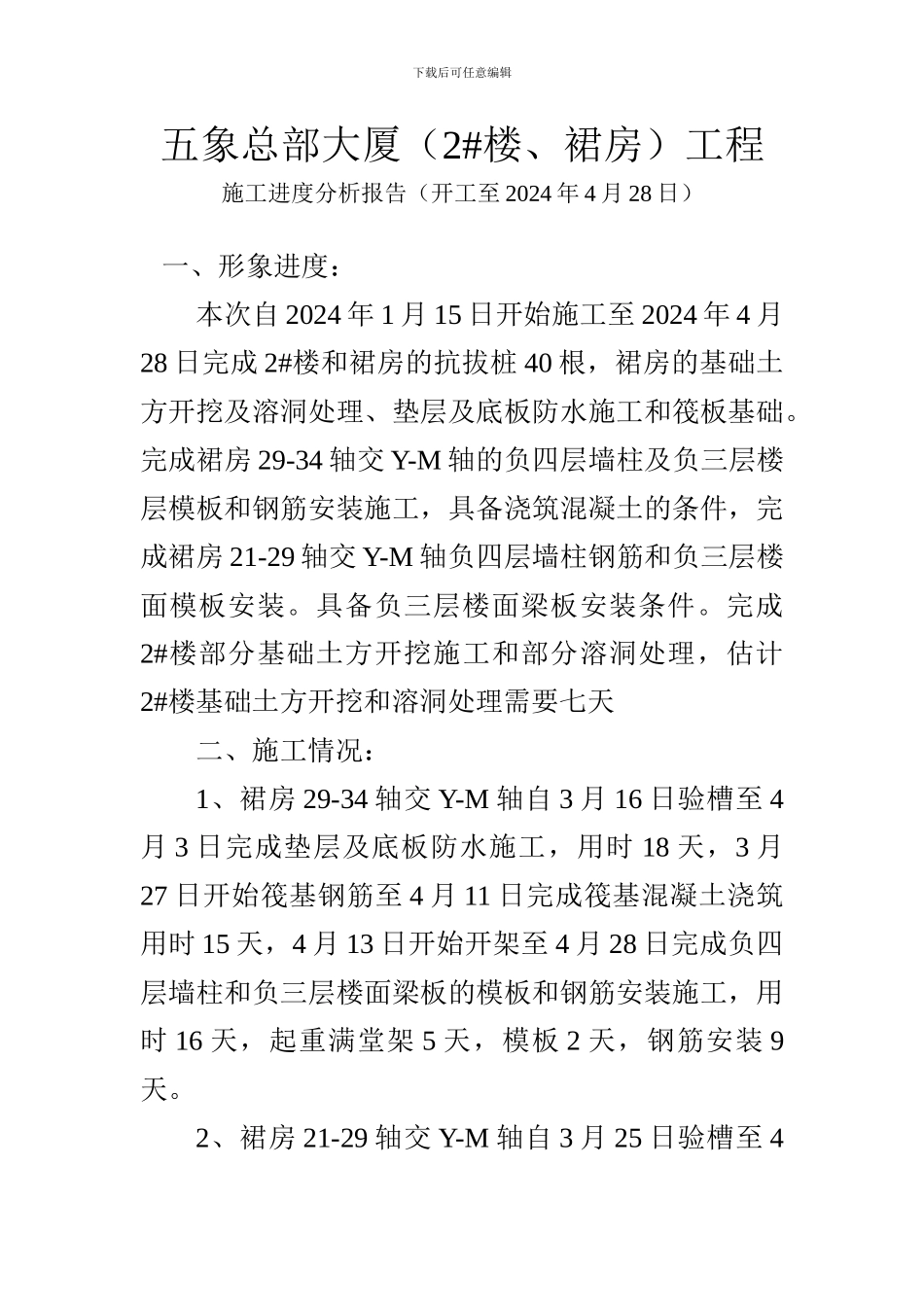

下载后可任意编辑五象总部大厦(2#楼、裙房)工程施工进度分析报告(开工至 2024 年 4 月 28 日) 一、形象进度: 本次自 2024 年 1 月 15 日开始施工至 2024 年 4 月28 日完成 2#楼和裙房的抗拔桩 40 根,裙房的基础土方开挖及溶洞处理、垫层及底板防水施工和筏板基础。完成裙房 29-34 轴交 Y-M 轴的负四层墙柱及负三层楼层模板和钢筋安装施工,具备浇筑混凝土的条件,完成裙房 21-29 轴交 Y-M 轴负四层墙柱钢筋和负三层楼面模板安装。具备负三层楼面梁板安装条件。完成2#楼部分基础土方开挖施工和部分溶洞处理,估计2#楼基础土方开挖和溶洞处理需要七天二、施工情况:1、裙房 29-34 轴交 Y-M 轴自 3 月 16 日验槽至 4月 3 日完成垫层及底板防水施工,用时 18 天,3 月27 日开始筏基钢筋至 4 月 11 日完成筏基混凝土浇筑用时 15 天,4 月 13 日开始开架至 4 月 28 日完成负四层墙柱和负三层楼面梁板的模板和钢筋安装施工,用时 16 天,起重满堂架 5 天,模板 2 天,钢筋安装 9天。2、裙房 21-29 轴交 Y-M 轴自 3 月 25 日验槽至 4下载后可任意编辑月 3 日完成垫层及底板防水施工用时 9 天。4 月 5 日开始筏基钢筋安装至 4 月 15 日完成筏基混凝土浇筑,用时 11 天。4 月 16 日开始开架至 4 月 28 日,基本完成负四层墙柱钢筋和负三层梁板模板施工,用时 13天。其中满堂架 9 天,模板 4 天。3、2#楼基础受西侧基坑土方和溶洞处理方案确定的影响,2#楼基础土方开挖及溶洞处理自 4 月 16日开始施工,目前完成 60%。4、人力投入情况(1)土方开挖:挖掘机 3 台,自卸车 5 台。(2)架子工 7 人(3)钢筋工 40 人(4)木工 50 人(5)混凝土工 12 人5、材料投入满足施工要求三、施工进度分析根据施工单位提供的施工进度计划(内控)至2024 年 4 月 30 日,裙房应完成部分筏基施工。 2#楼完成部分筏基施工,对比实际进度,裙房施工按比例提前约 30 天(计划在 5 月 16 日开始负四层结构施工)。2#楼施工进度比计划滞后 30 天(计划在 4 月11 日验槽,现估计 5 月 11 日验槽下载后可任意编辑四、影响施工进度的主要原因1、本次目地质情况较复杂,基础施工安排存在较大的不确定因素2、施工单位编制的施工进度计划没有能够很好地与实际情况结合起来,导致施工计划与实际施工存在较大的差异3、个别工种投入的劳...
