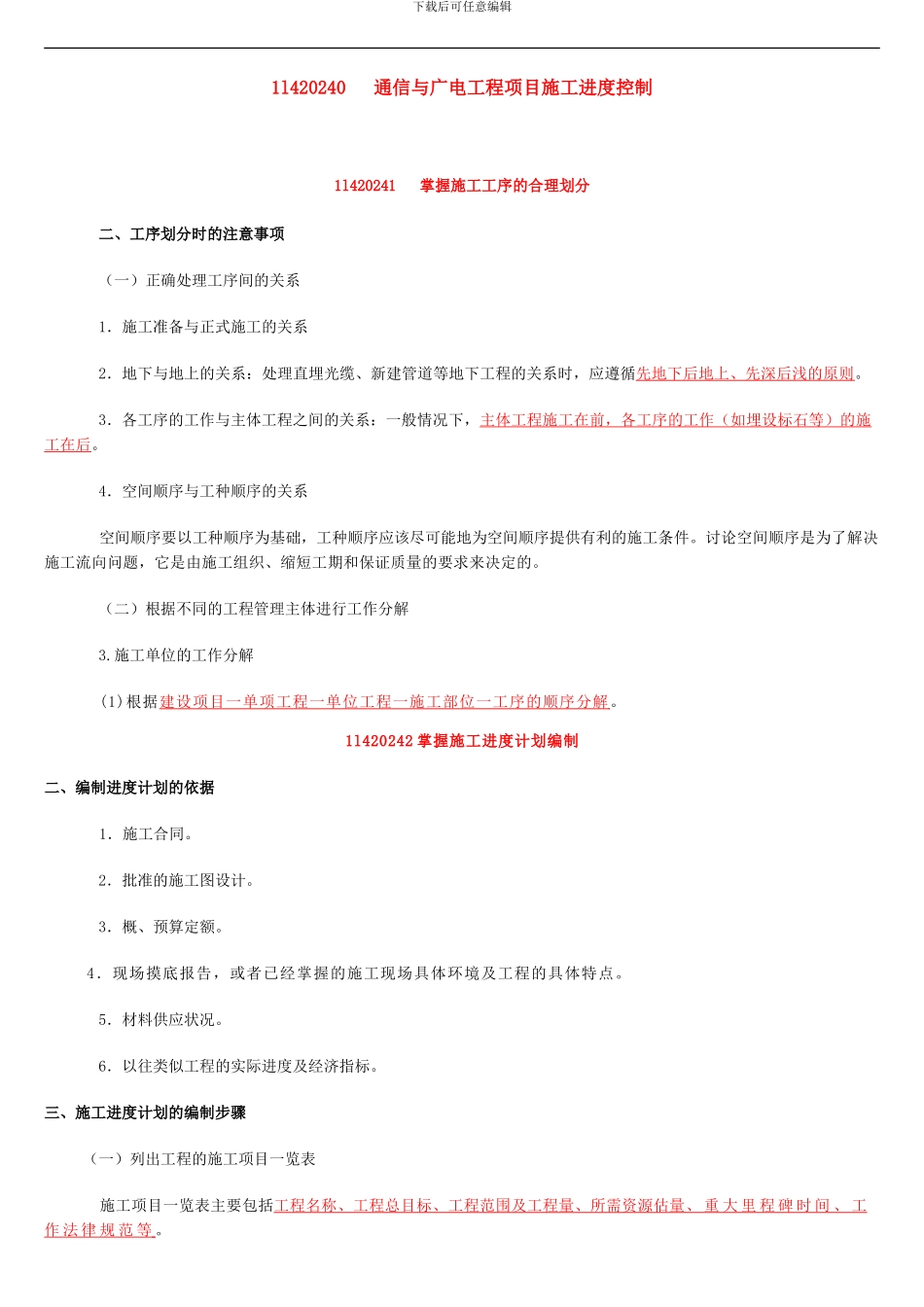

下载后可任意编辑1l420240 通信与广电工程项目施工进度控制 1l420241 掌握施工工序的合理划分 二、工序划分时的注意事项 (一)正确处理工序间的关系 1.施工准备与正式施工的关系 2.地下与地上的关系:处理直埋光缆、新建管道等地下工程的关系时,应遵循先地下后地上、先深后浅的原 则
3.各工序的工作与主体工程之间的关系:一般情况下,主体工程施工在前,各工序的工作(如埋设标石等)的施工在后
4.空间顺序与工种顺序的关系 空间顺序要以工种顺序为基础,工种顺序应该尽可能地为空间顺序提供有利的施工条件
讨论空间顺序是为了解决施工流向问题,它是由施工组织、缩短工期和保证质量的要求来决定的
(二)根据不同的工程管理主体进行工作分解 3
施工单位的工作分解 (1)根据建设项目一单项工程一单位工程一施工部位一工序的顺序分解
1l420242 掌握施工进度计划编制二、编制进度计划的依据 1.施工合同
2.批准的施工图设计
3.概、预算定额
4.现场摸底报告,或者已经掌握的施工现场具体环境及工程的具体特点
5.材料供应状况
6.以往类似工程的实际进度及经济指标
三、施工进度计划的编制步骤 (一)列出工程的施工项目一览表 施工项目一览表主要包括工程名称、工程总目标、工程范围及工程量、所需资源估量 、 重 大 里 程 碑 时 间 、 工 作 法 律 规 范 等

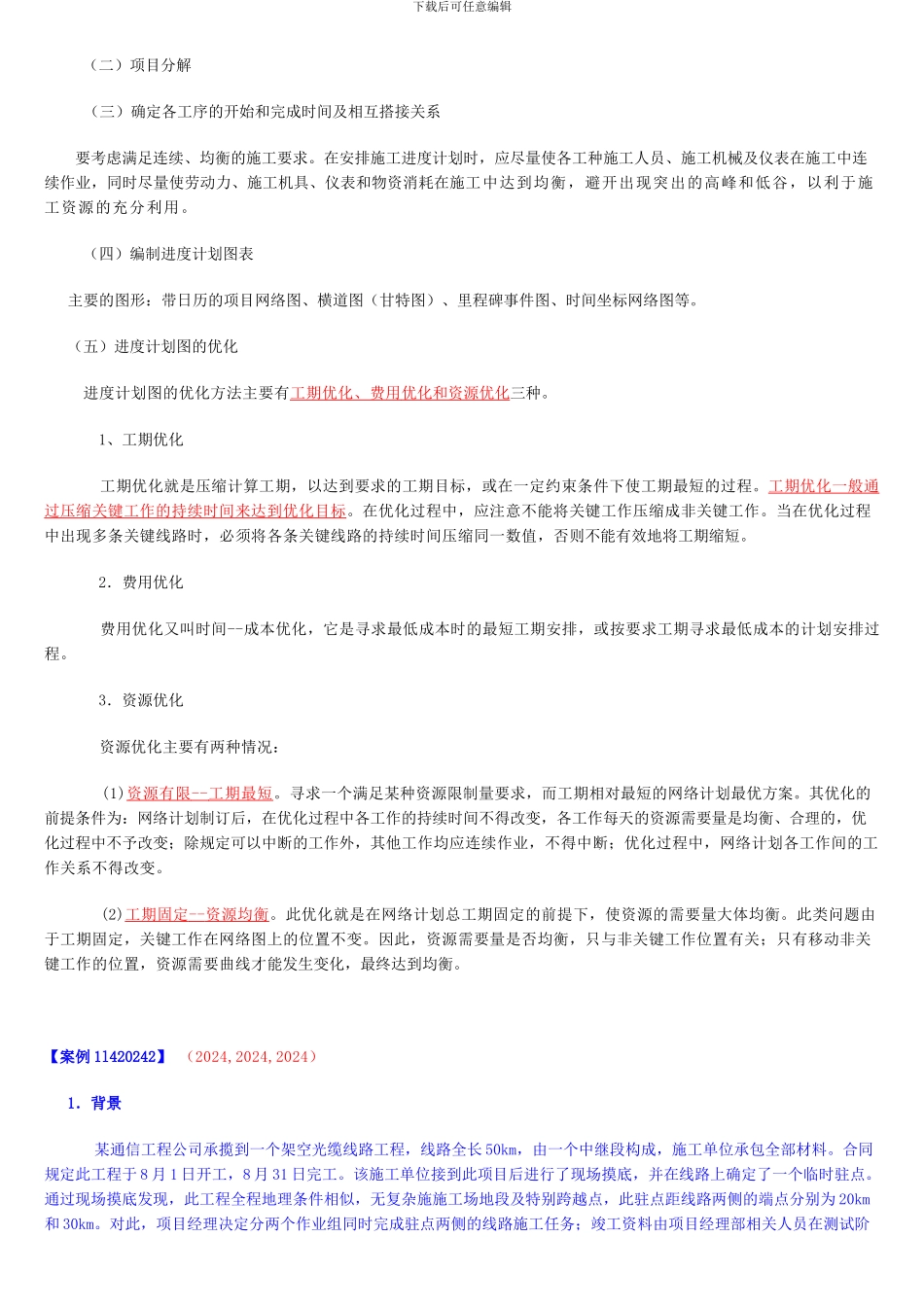

下载后可任意编辑 (二)项目分解 (三)确定各工序的开始和完成时间及相互搭接关系要考虑满足连续、均衡的施工要求
在安排施工进度计划时,应尽量使各工种施工人员、施工机械及仪表在施工中连续作业,同时尽量使劳动力、施工机具、仪表和物资消耗在施工中达到均衡,避开出现突出的高峰和低谷,以利于施工资源的充分利用
(四)编制进度计划图表 主要的图形:带日历的项目网络图、横道图(甘特图)、里程碑事件图、时间坐标网络图等
