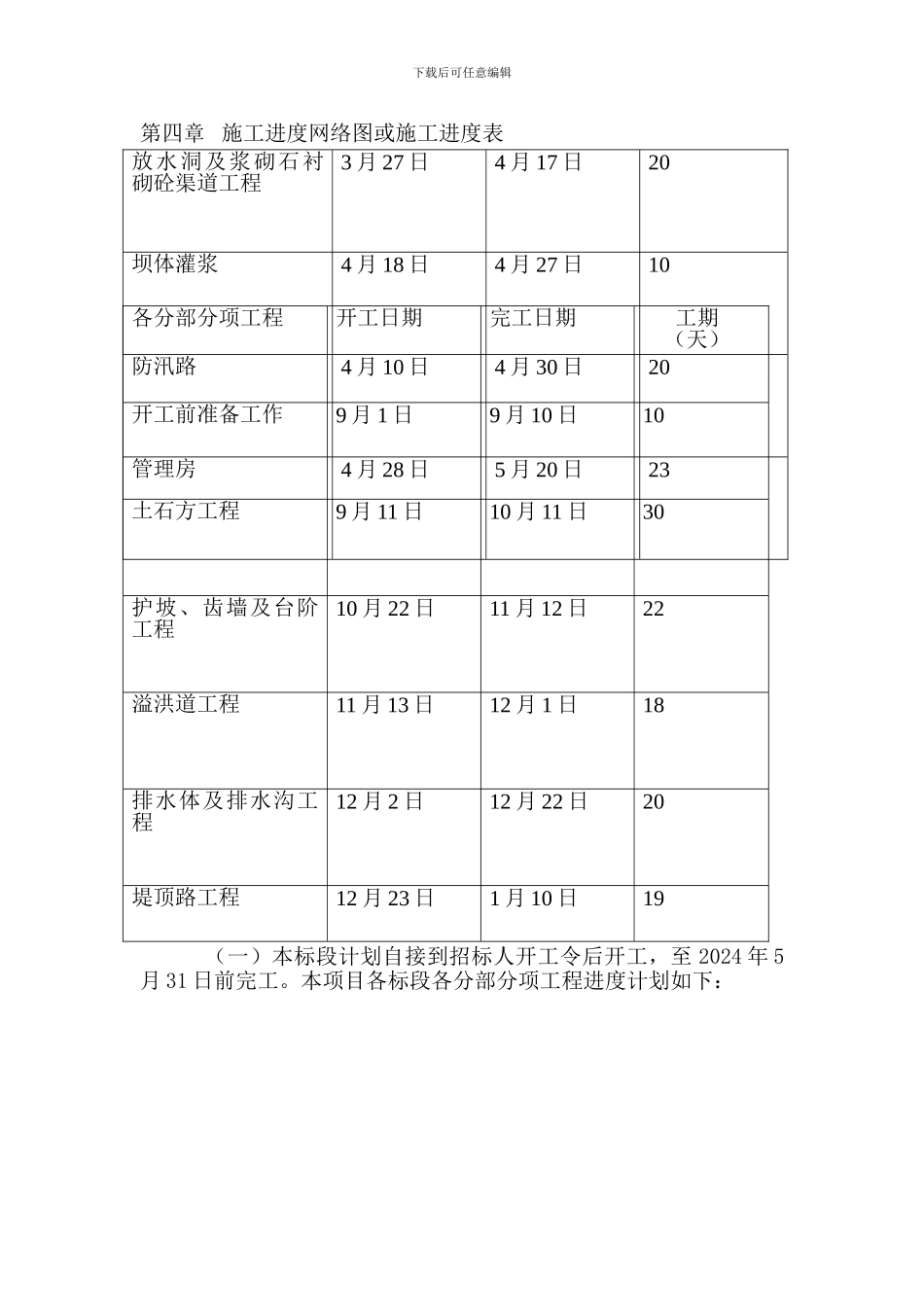

下载后可任意编辑第四章 施工进度网络图或施工进度表(一)本标段计划自接到招标人开工令后开工,至 2024 年 5月 31 日前完工
本项目各标段各分部分项工程进度计划如下:各分部分项工程开工日期完工日期工期(天)开工前准备工作9 月 1 日9 月 10 日10土石方工程9 月 11 日10 月 11 日30护坡、齿墙及台阶工程10 月 22 日11 月 12 日22溢洪道工程11 月 13 日12 月 1 日18排水体及排水沟工程12 月 2 日12 月 22 日20堤顶路工程12 月 23 日1 月 10 日19放水洞及浆砌石衬砌砼渠道工程3 月 27 日4 月 17 日20坝体灌浆4 月 18 日4 月 27 日10防汛路4 月 10 日4 月 30 日20管理房4 月 28 日5 月 20 日23
