佳兆业中心二期施工进度管理及奖惩措施 编制:审批:日期:中国建筑第四工程局有限公司1、总则1
1 为加强佳兆业中心二期项目施工进度管理,确保本项目各施工部位能安全保质保量的按计划完成施工任务,特制定本措施
2 本措施适用于本项目部各部门各施工班组
2、施工进度管理各级职责下载后可任意编辑2
1 项目经理2
1 代表公司履行对业主的进度承诺,督促项目部仔细执行公司的管理制度和规定,全面负责项目部的施工进度管理工作,实现工程进度目标
2 组织编制和实施工程进度计划和施工进度控制管理规定
在施工进度计划控制范围内审查批准各部门、各部位上报汇总的施工进度计划
3 组织对项目的周、月、年度进度计划的落实情况检查
4 在计划、布置、检查考核、总结、评比工作时,要同时计划、布置、检查考核、总结、评比质量、安全文明施工工作,并奖惩兑现
5 督促职能部门及时、准确、真实地报告施工进度控制中的重大事项,报送有关文件和报表
7 负责与业主、监理、设计等各方的沟通和协调

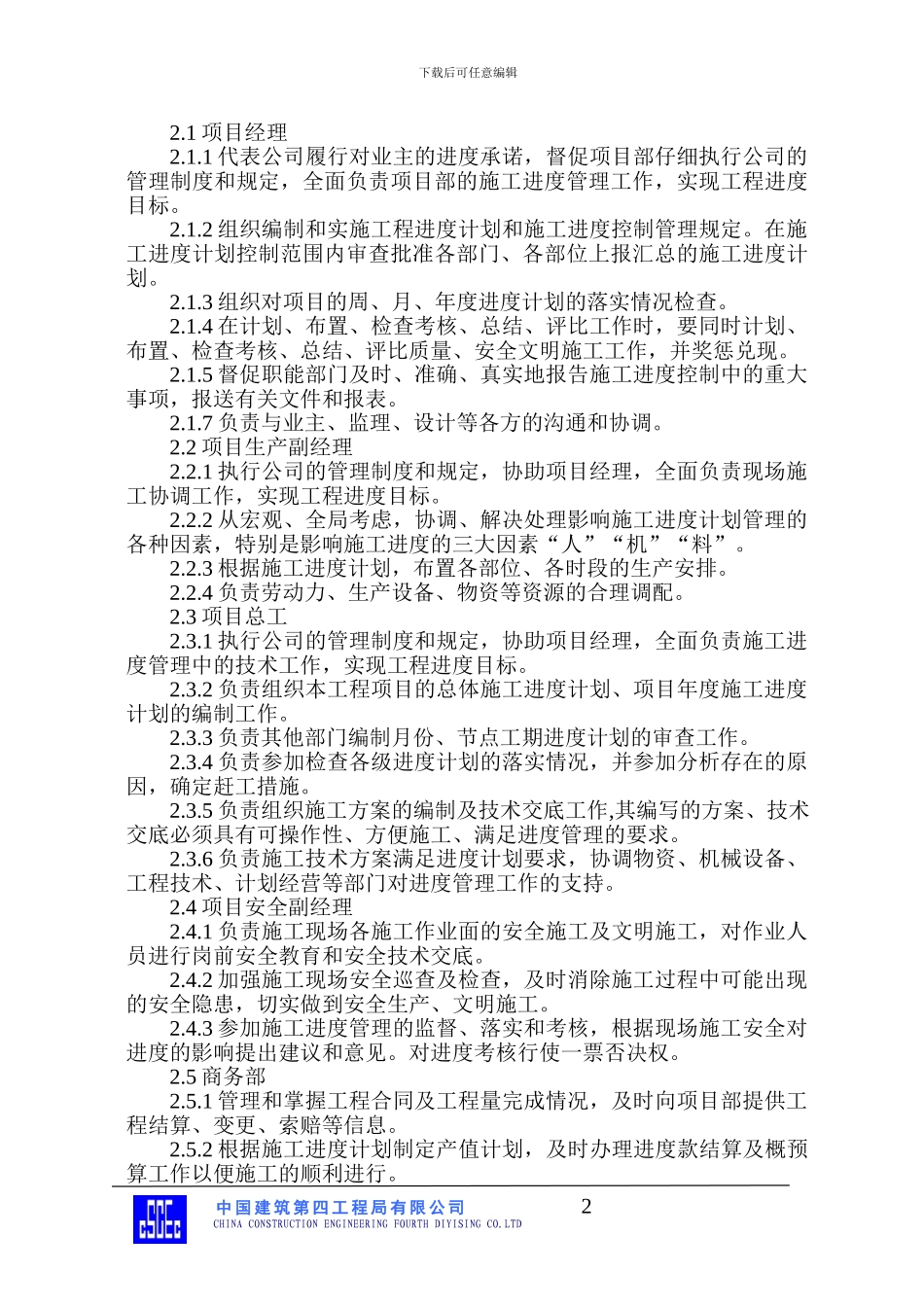

2 项目生产副经理2
1 执行公司的管理制度和规定,协助项目经理,全面负责现场施工协调工作,实现工程进度目标
2 从宏观、全局考虑,协调、解决处理影响施工进度计划管理的各种因素,特别是影响施工进度的三大因素“人”“机”“料”
3 根据施工进度计划,布置各部位、各时段的生产安排
4 负责劳动力、生产设备、物资等资源的合理调配
3 项目总工2
1 执行公司的管理制度和规定,协助项目经理,全面负责施工进度管理中的技术工作,实现工程进度目标
2 负责组织本工程项目的总体施工进度计划、项目年度施工进度计划的编制工作
3 负责其他部门编制月份、节点工期进度计划的审查工作
4 负责参加检查各级进度计划的落实情况,并参加分析存在的原因,
