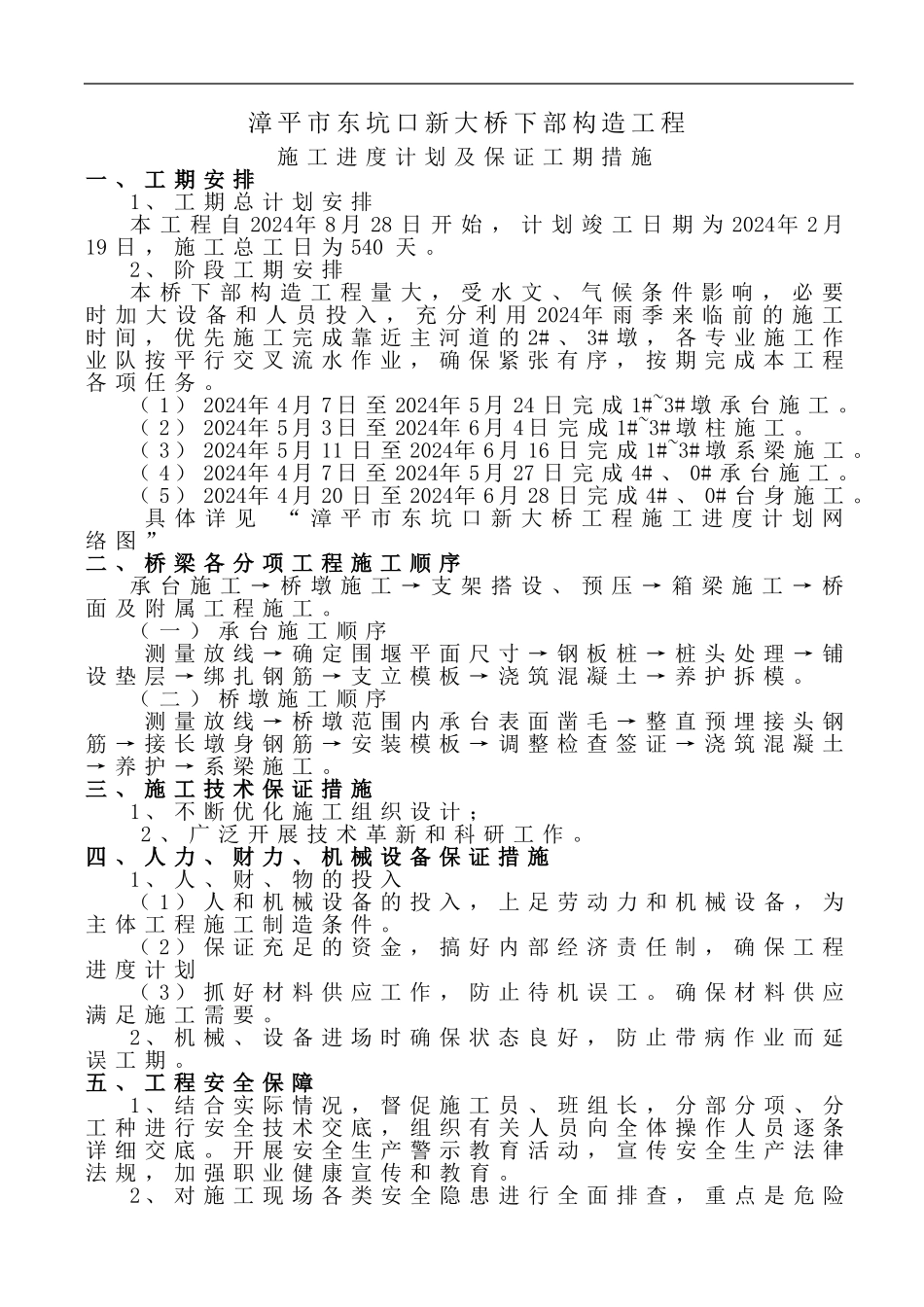

漳 平 市 东 坑 口 新 大 桥 下 部 构 造 工 程施 工 进 度 计 划 及 保 证 工 期 措 施一 、 工 期 安 排1 、 工 期 总 计 划 安 排本 工 程 自 2024年 8 月 28 日 开 始 , 计 划 竣 工 日 期 为 2024年 2 月19 日 , 施 工 总 工 日 为 540 天
2 、 阶 段 工 期 安 排本 桥 下 部 构 造 工 程 量 大 , 受 水 文 、 气 候 条 件 影 响 , 必 要时 加 大 设 备 和 人 员 投 入 , 充 分 利 用 2024年 雨 季 来 临 前 的 施 工时 间 , 优 先 施 工 完 成 靠 近 主 河 道 的 2# 、 3# 墩 , 各 专 业 施 工 作业 队 按 平 行 交 叉 流 水 作 业 , 确 保 紧 张 有 序 , 按 期 完 成 本 工 程各 项 任 务
( 1 ) 2024年 4 月 7 日 至 2024年 5 月 24 日 完 成 1#~3# 墩 承 台 施 工
( 2 ) 2024年 5 月 3 日 至 2024年 6 月 4 日 完 成 1#~3# 墩 柱 施 工
( 3 ) 2024年 5 月 11 日 至 2024年 6 月 16 日 完 成 1#~3# 墩 系 梁 施 工
( 4 ) 2024年 4 月 7 日 至 2024年 5 月 27 日 完 成 4# 、 0# 承 台 施 工
( 5 ) 2024年 4 月 20 日 至 2024年 6 月 28 日 完 成 4# 、 0# 台 身 施 工
具 体 详 见 “ 漳 平 市 东 坑 口 新 大 桥 工 程 施 工 进 度 计 划 网络 图 ”二 、 桥 梁 各 分 项 工 程 施 工 顺 序承 台 施 工 → 桥 墩 施 工 → 支 架 搭 设 、 预 压 → 箱 梁 施 工 → 桥面 及
