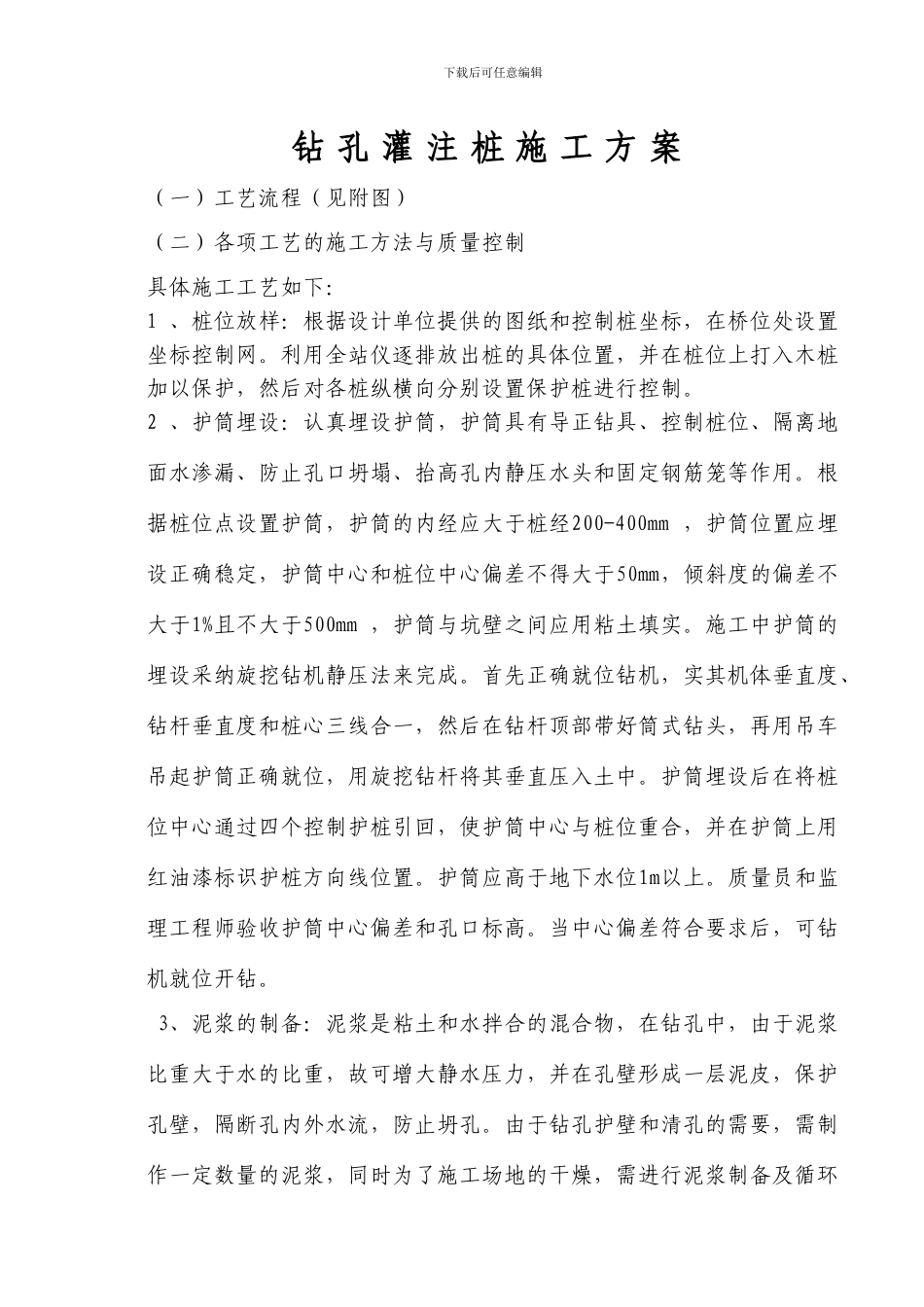

下载后可任意编辑钻 孔 灌 注 桩 施 工 方 案(一)工艺流程(见附图)(二)各项工艺的施工方法与质量控制具体施工工艺如下:1 、桩位放样:根据设计单位提供的图纸和控制桩坐标,在桥位处设置坐标控制网
利用全站仪逐排放出桩的具体位置,并在桩位上打入木桩加以保护,然后对各桩纵横向分别设置保护桩进行控制
2 、护筒埋设:认真埋设护筒,护筒具有导正钻具、控制桩位、隔离地面水渗漏、防止孔口坍塌、抬高孔内静压水头和固定钢筋笼等作用
根据桩位点设置护筒,护筒的内经应大于桩经200-400mm ,护筒位置应埋设正确稳定,护筒中心和桩位中心偏差不得大于50mm,倾斜度的偏差不大于1%且不大于500mm ,护筒与坑壁之间应用粘土填实
施工中护筒的埋设采纳旋挖钻机静压法来完成
首先正确就位钻机,实其机体垂直度、钻杆垂直度和桩心三线合一,然后在钻杆顶部带好筒式钻头,再用吊车吊起护筒正确就位,用旋挖钻杆将其垂直压入土中
护筒埋设后在将桩位中心通过四个控制护桩引回,使护筒中心与桩位重合,并在护筒上用红油漆标识护桩方向线位置
护筒应高于地下水位1m以上
质量员和监理工程师验收护筒中心偏差和孔口标高
当中心偏差符合要求后,可钻机就位开钻

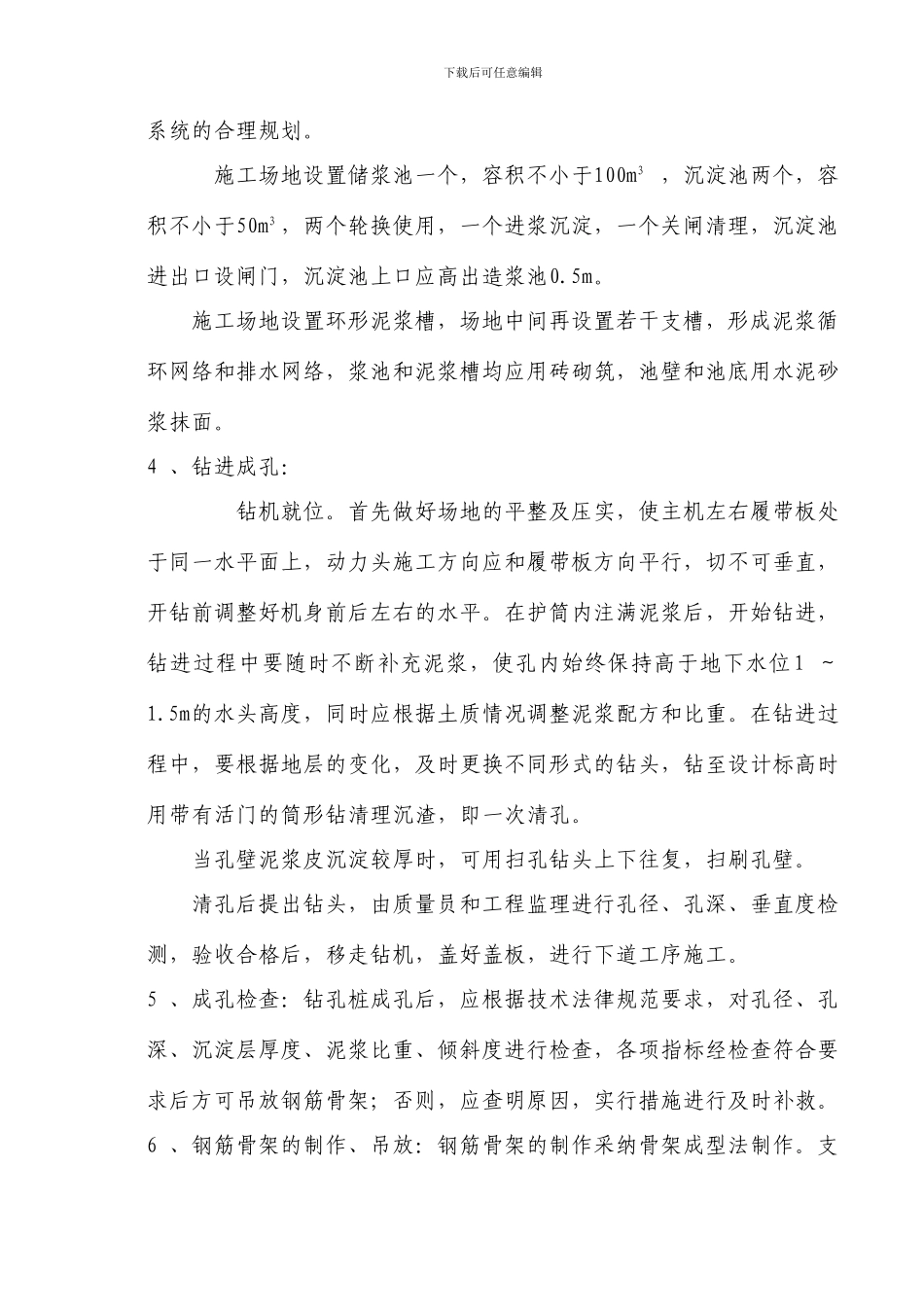

3、泥浆的制备:泥浆是粘土和水拌合的混合物,在钻孔中,由于泥浆比重大于水的比重,故可增大静水压力,并在孔壁形成一层泥皮,保护孔壁,隔断孔内外水流,防止坍孔
由于钻孔护壁和清孔的需要,需制作一定数量的泥浆,同时为了施工场地的干燥,需进行泥浆制备及循环下载后可任意编辑系统的合理规划
施工场地设置储浆池一个,容积不小于100m3 ,沉淀池两个,容积不小于50m3 ,两个轮换使用,一个进浆沉淀,一个关闸清理,沉淀池进出口设闸门,沉淀池上口应高出造浆池0
施工场地设置环形泥浆槽,场地中间再设置若干支槽,形成泥浆循环网络和排水网络,浆池和泥浆槽均应用砖砌筑,池壁和池底用
