下载后可任意编辑既有线路基拓宽施工作业指导书1、作业制度施工作业执行文件:施工项目部下发的有效设计图纸、技术交底文件、《既有线路基施工作业指导书》及《客货共线铁路路基工程施工技术指南》
施工作业执行的强制性法律规范:《安全生产法》、《建设工程安全生产管理条例》、《铁路路基工程施工质量验收标准》
作业队制定《**作业队既有线路基施工职责分工及岗位责任制度》2、适用范围既有线路基施工

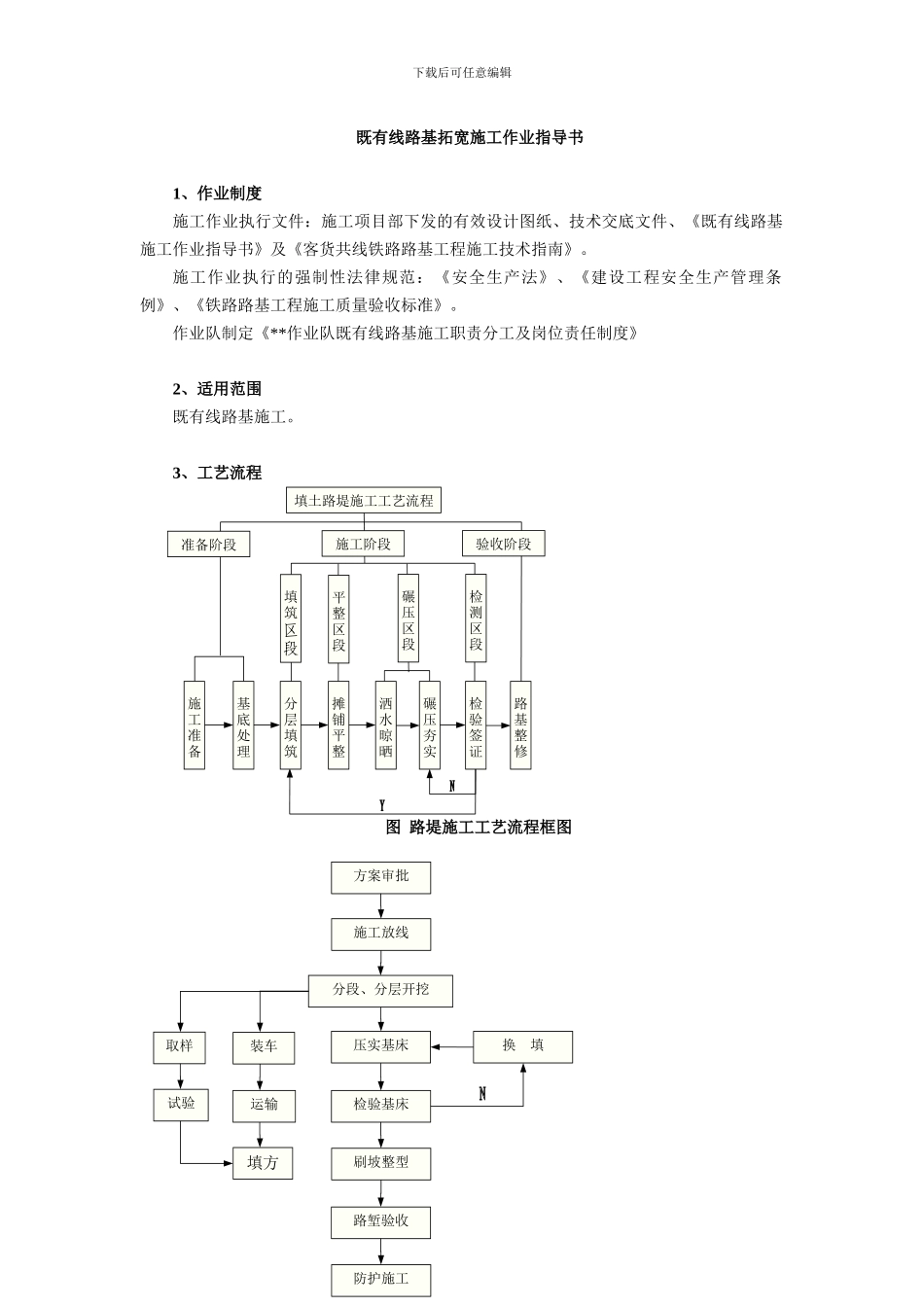

3、工艺流程图 路堤施工工艺流程框图填土路堤施工工艺流程填筑区段平整区段碾压区段检测区段分层填筑摊铺平整施工准备基底处理洒水晾晒碾压夯实检验签证路基整修准备阶段施工阶段验收阶段方案审批施工放线分段、分层开挖压实基床检验基床刷坡整型路堑验收防护施工换 填取样装车试验运输填方下载后可任意编辑路堑施工工艺框图4、施工要求4
1 施工准备(1)既有线调查:既有线路基施工前应进行必需的现场调查,了解和掌握既有线的日行车对数、列车最长间隔时间、现行列车运行图内的天窗时间等
并对既有线上的各种线路标志,与其产权和运营部门商定移设位置,并签订有关协议
(2)申报线路封锁计划:根据建设、监理、施工、设计和运营共同商定的指导性施工组织设计,按季度和月份向运营部门办理列车慢行计划,报运营部门批准执行
(3)开工前各工点均应准备足够的既有线防护材料,如加固线路用的钢梁及配件、用于加固既有线边坡的钢轨桩和木插板等
2 施工顺序(1)既有边坡挖台阶既有线帮宽路堤,帮填土顶宽度不应小于0
5m,底部宽度不应小于顶部宽度,并沿既有路基挖成宽1m的台阶
开挖台阶前清除既有边坡上的树根、草皮及腐质土,台阶开挖宽度1m,顶面修成2%~4%的向内倾斜坡

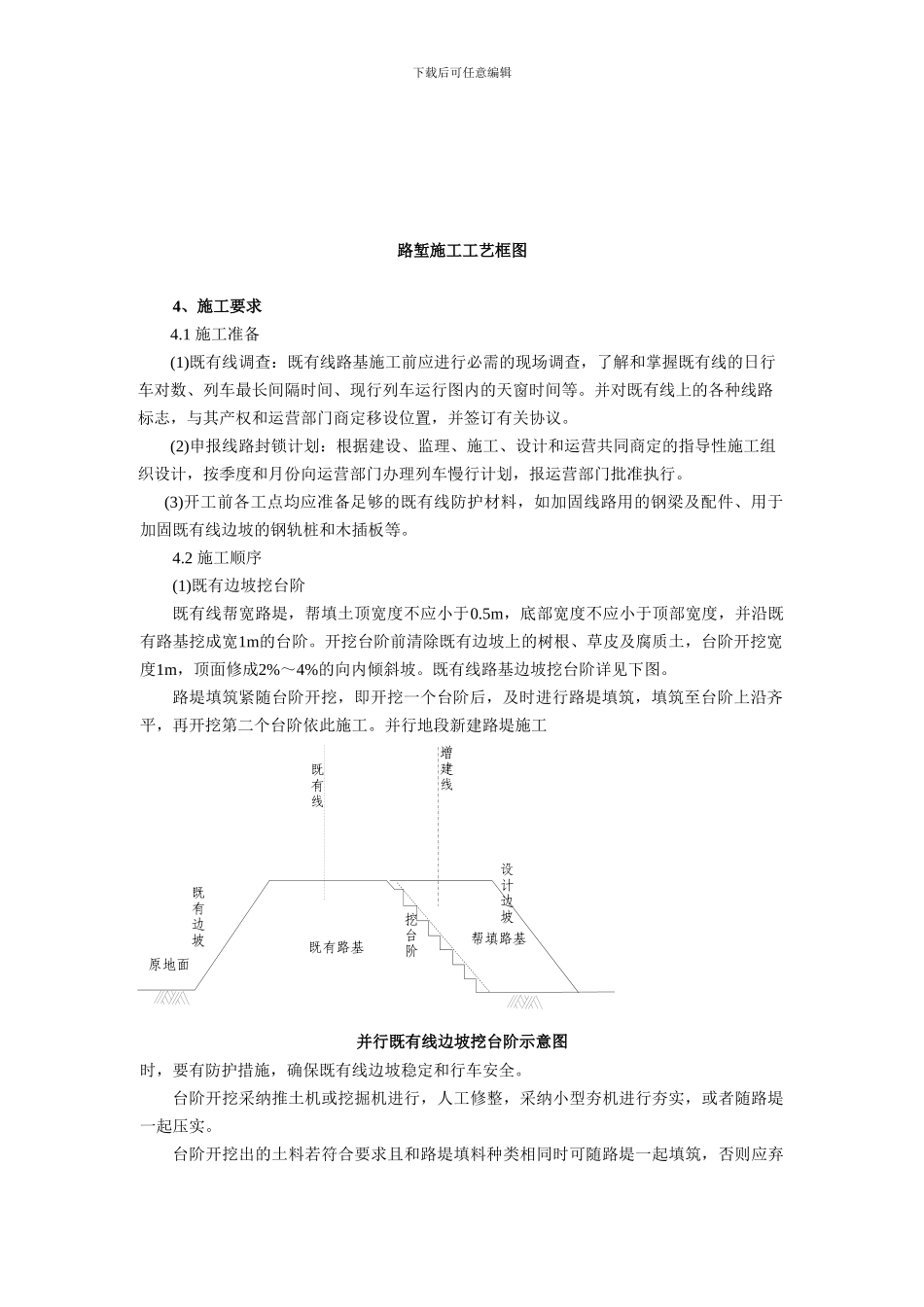

既有线路基边坡挖台阶详见下图
路堤填筑紧随台阶开挖,即开挖一个台阶后,及时进行路堤填筑,填筑至台阶上沿齐平,再开挖第二个台阶依此施工
并行地段新建路堤施工并行既有线边坡挖台阶示意图时
