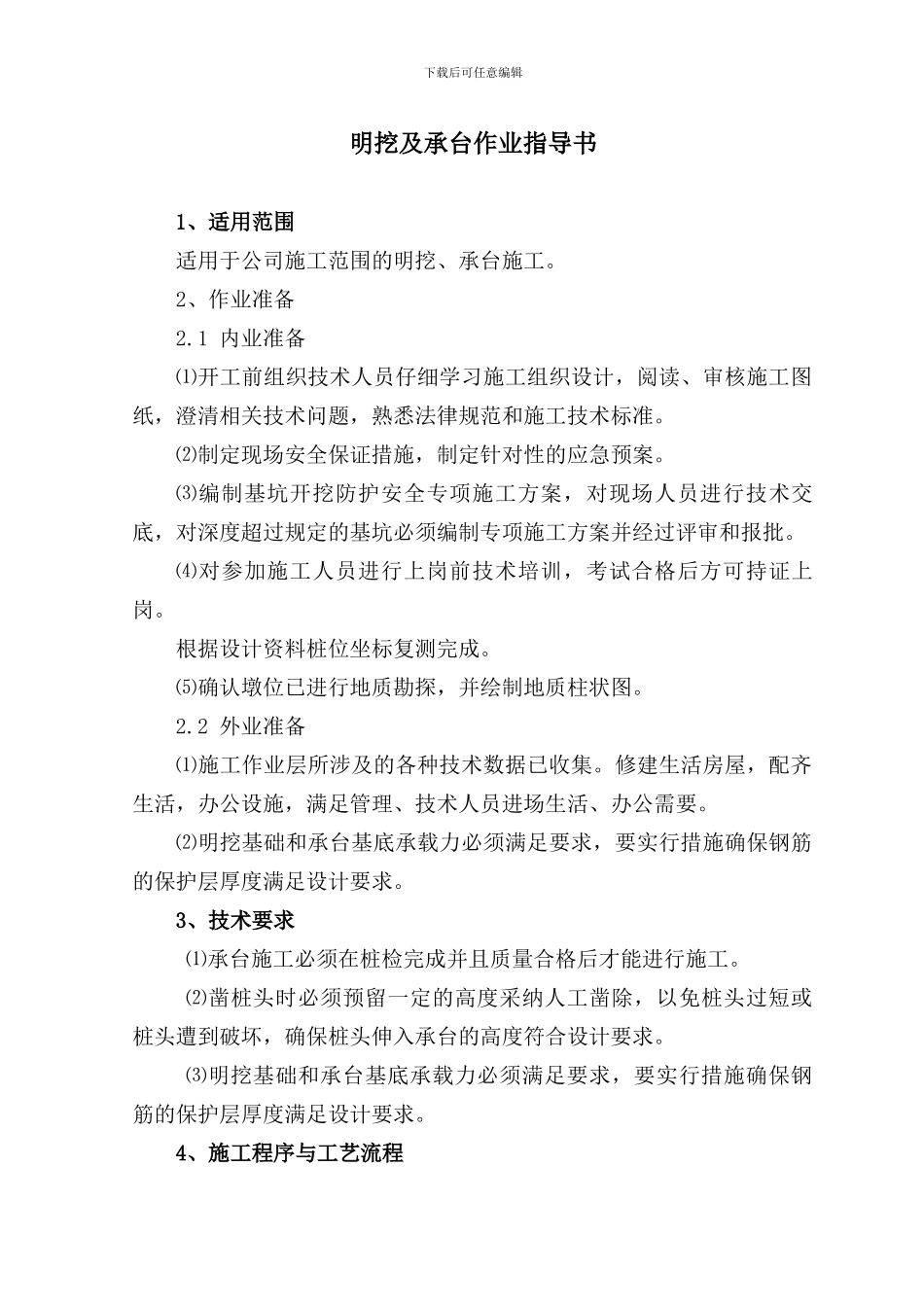

下载后可任意编辑明挖及承台施工作业指导书 单 位:中铁十局第八工程公司 下载后可任意编辑明挖及承台作业指导书1、适用范围适用于公司施工范围的明挖、承台施工。2、作业准备2.1 内业准备⑴开工前组织技术人员仔细学习施工组织设计,阅读、审核施工图纸,澄清相关技术问题,熟悉法律规范和施工技术标准。⑵制定现场安全保证措施,制定针对性的应急预案。⑶编制基坑开挖防护安全专项施工方案,对现场人员进行技术交底,对深度超过规定的基坑必须编制专项施工方案并经过评审和报批。⑷对参加施工人员进行上岗前技术培训,考试合格后方可持证上岗。根据设计资料桩位坐标复测完成。⑸确认墩位已进行地质勘探,并绘制地质柱状图。2.2 外业准备⑴施工作业层所涉及的各种技术数据已收集。修建生活房屋,配齐生活,办公设施,满足管理、技术人员进场生活、办公需要。⑵明挖基础和承台基底承载力必须满足要求,要实行措施确保钢筋的保护层厚度满足设计要求。3、技术要求⑴承台施工必须在桩检完成并且质量合格后才能进行施工。⑵凿桩头时必须预留一定的高度采纳人工凿除,以免桩头过短或桩头遭到破坏,确保桩头伸入承台的高度符合设计要求。⑶明挖基础和承台基底承载力必须满足要求,要实行措施确保钢筋的保护层厚度满足设计要求。4、施工程序与工艺流程下载后可任意编辑岸上承台采纳挖掘机根据地质条件直接开挖或实行防护措施后在开挖基坑、凿除桩头、桩检、绑钢筋、立模浇筑砼。水中承台在钻孔桩施工完成后拆除钻孔平台、施工围堰、灌注水下砼、抽水、割除多余钢护筒并凿出桩头、桩检、绑扎钢筋、立模浇筑砼。施工工艺流程见旱地及筑岛法承台施工工艺流程图。旱地及筑岛法承台施工工艺流程图5、施工要求5.1、施工准备承台施工前移除钻机等所有机具,清除承台范,设置基坑平面位置及高程点,并用灰线画出基坑的实际形状。5.2基坑开挖桩身砼达到一定的强度后进行基坑开挖。在基坑开挖线以外 5m 处设置纵横向截水沟将地表水排入天然水沟。基坑排水实行在基坑四周设排水沟及集水坑,并由专人负责排除基坑积水,严禁积水浸泡基坑。采纳挖掘机放坡开挖,坑底预留 30cm 人工清底。并根据地质情况,设置木桩或钢管桩等临时支护措施,防止边坡坍塌。5.2、凿除桩头、桩基检测测设基坑平面位置、标高挖掘机开挖凿除桩头检测桩基基底处理绑扎钢筋安装模板灌筑混凝土与墩台身接缝处理基坑防护制作混凝土试件集水井法抽水混凝土拌制、输送下载后可任意编辑破桩...
