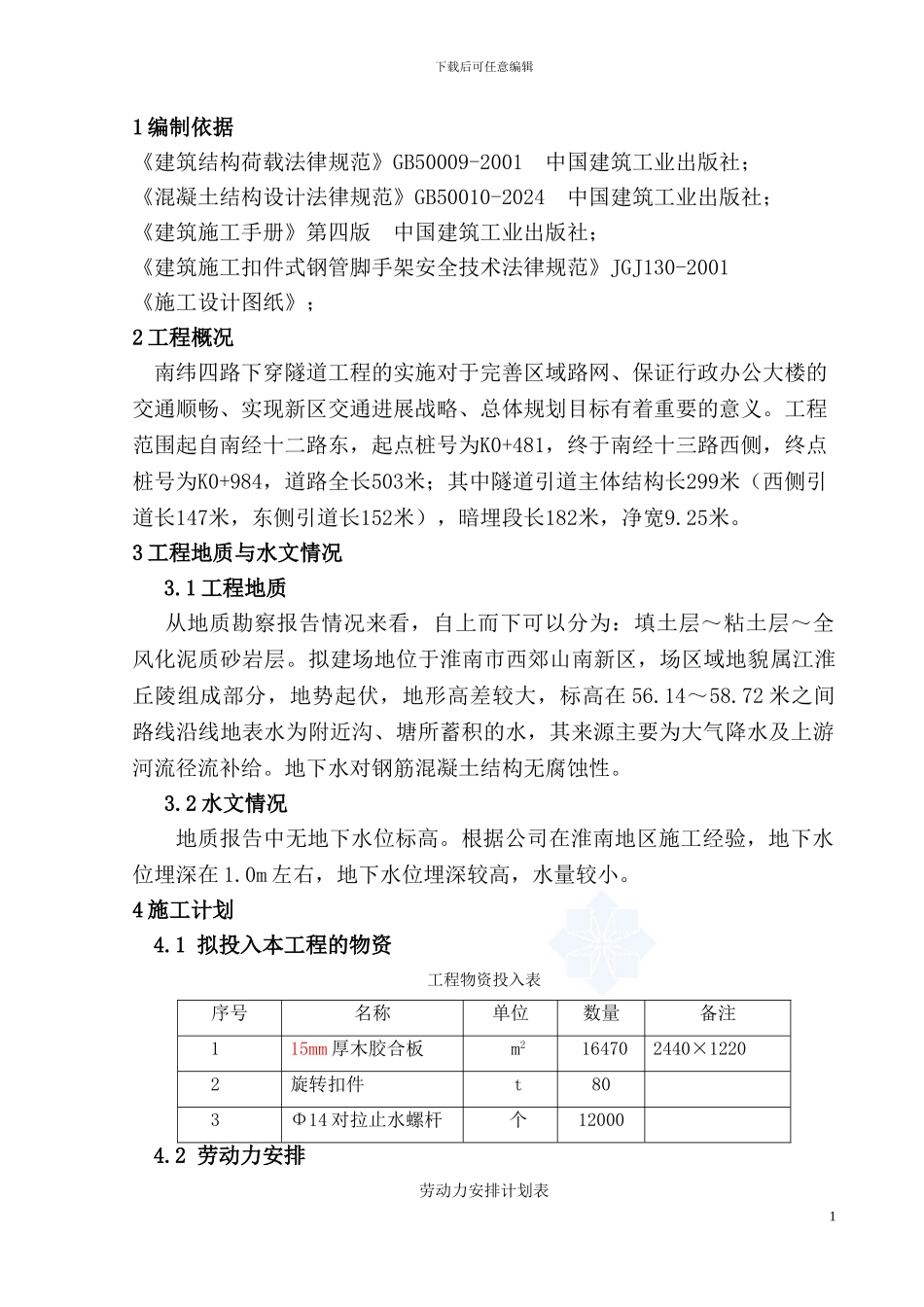

下载后可任意编辑下载后可任意编辑1 编制依据《建筑结构荷载法律规范》GB50009-2001 中国建筑工业出版社;《混凝土结构设计法律规范》GB50010-2024 中国建筑工业出版社;《建筑施工手册》第四版 中国建筑工业出版社;《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130-2001 《施工设计图纸》;2 工程概况南纬四路下穿隧道工程的实施对于完善区域路网、保证行政办公大楼的交通顺畅、实现新区交通进展战略、总体规划目标有着重要的意义
工程范围起自南经十二路东,起点桩号为K0+481,终于南经十三路西侧,终点桩号为K0+984,道路全长503米;其中隧道引道主体结构长299米(西侧引道长147米,东侧引道长152米),暗埋段长182米,净宽9
3 工程地质与水文情况3
1 工程地质从地质勘察报告情况来看,自上而下可以分为:填土层~粘土层~全风化泥质砂岩层
拟建场地位于淮南市西郊山南新区,场区域地貌属江淮丘陵组成部分,地势起伏,地形高差较大,标高在 56
72 米之间路线沿线地表水为附近沟、塘所蓄积的水,其来源主要为大气降水及上游河流径流补给
地下水对钢筋混凝土结构无腐蚀性
2 水文情况地质报告中无地下水位标高
根据公司在淮南地区施工经验,地下水位埋深在 1
0m 左右,地下水位埋深较高,水量较小
4 施工计划4
1 拟投入本工程的物资工程物资投入表序号名称单位数量备注115mm 厚木胶合板m2164702440×12202旋转扣件t803Φ14 对拉止水螺杆个120004
2 劳动力安排劳动力安排计划表1下载后可任意编辑序号工种数量工作范围1队长2现场协调、指挥,人员调配2模板工40脚手架搭拆3测量放线工2负责脚手架垂直度控制4

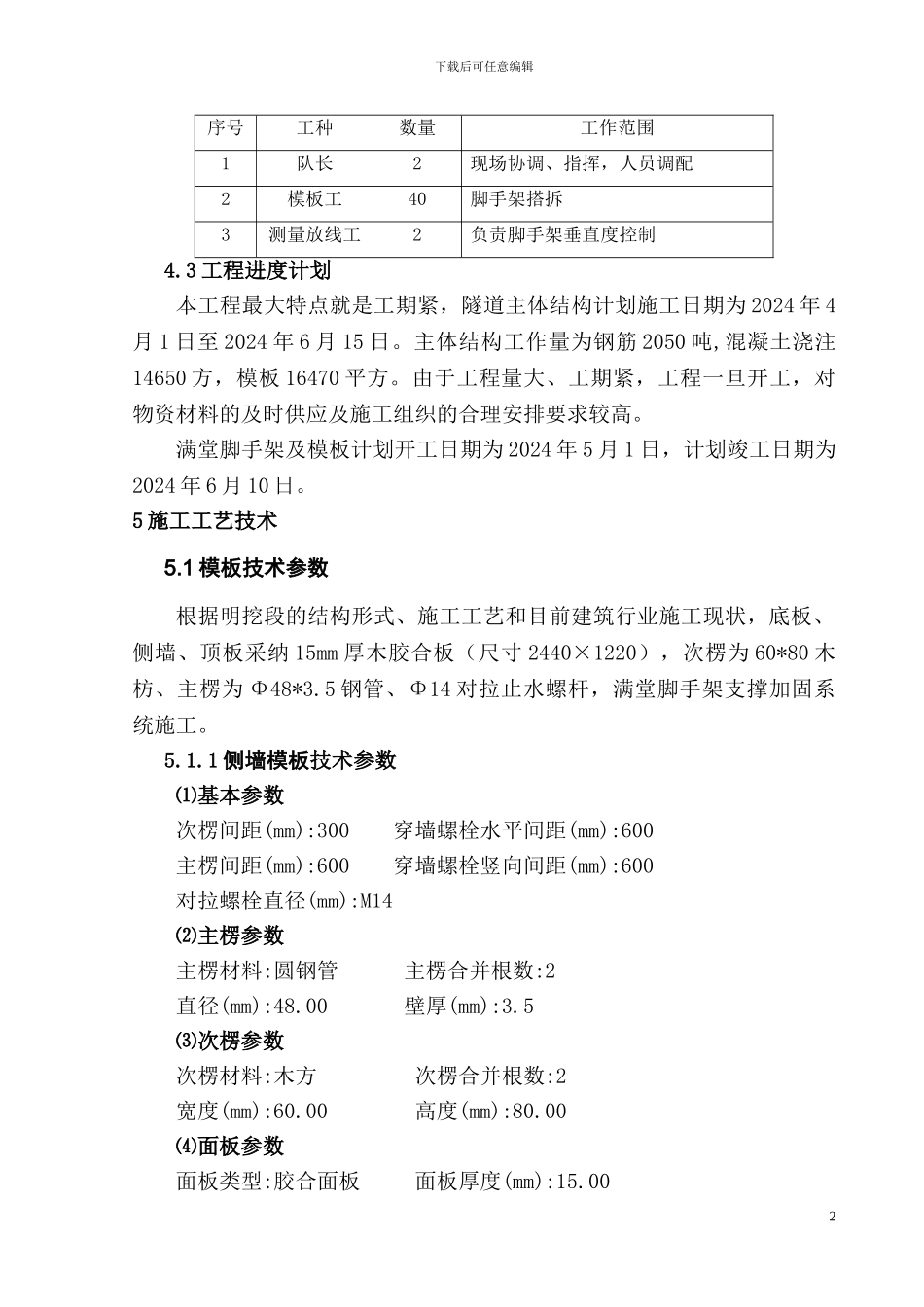

3 工程进度计划本工程最大特点就是工期紧,隧道主体结构计划施工日期为 2024 年 4月 1 日至 2024
