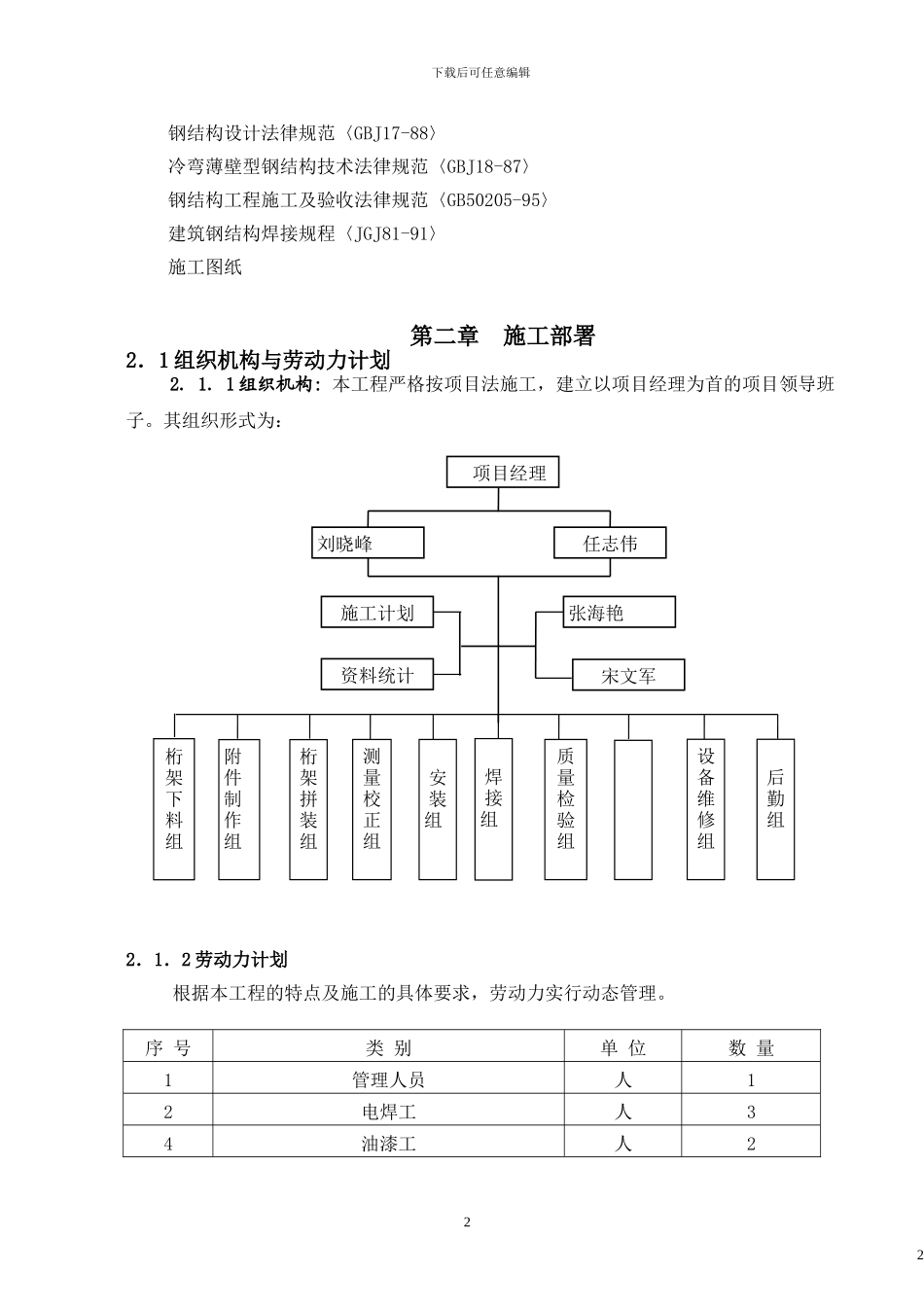

下载后可任意编辑本页为作品封面,下载后可以自由编辑删除,欢迎下载!!! 精 品文档1【精品 word 文档、可以自由编辑!】第一章 工程概况1.1 钢结构工程简介 本工程结构形式为钢桁骨架支承式 网结构,由梯式角钢桁架及平行角钢桁架组成主桁架结构。相互之间以交叉的角钢斜杆拉接,上下弦通过斜拉腹杆和压力支架连成整体。 1.2 材料钢材:本工程桁架主要采纳焊接角钢 ,材质为 Q235 钢。附件:附件采纳钢板,材质为 Q235 钢。焊接材料:选用 E43××型焊条。 1.3 使用法律规范及依据文件11下载后可任意编辑钢结构设计法律规范〈GBJ17-88〉冷弯薄壁型钢结构技术法律规范〈GBJ18-87〉钢结构工程施工及验收法律规范〈GB50205-95〉建筑钢结构焊接规程〈JGJ81-91〉施工图纸 第二章 施工部署2.1 组织机构与劳动力计划2.1.1 组织机构: 本工程严格按项目法施工,建立以项目经理为首的项目领导班子。其组织形式为:2.1.2 劳动力计划根据本工程的特点及施工的具体要求,劳动力实行动态管理。序 号类 别单 位数 量1管理人员人12电焊工人34油漆工人222刘晓峰任志伟施工计划张海艳资料统计宋文军附件制作组桁架拼装组测量校正组安装组 设备维修组后勤组焊接组 质量检验组桁架下料组 项目经理下载后可任意编辑5电 工人16测量工人17机操工人38起重工人29普工人412合 计人172.2 施工前准备前工作2.2.1 技术准备2.2.1.1 根据工程制安及运输的需要,按工厂内预制和现场安装两个部分总体规划,分别编制各工序的作业指导书或工艺卡;2.2.1.2 评定:对接焊缝及角焊缝焊接工艺评定;2.2.1.3 进行上岗前培训,并考核合格后持证上岗;2.2.1.4 工程开工前,组织测量人员,复查预埋件的纵、横轴线偏差,预埋件标高,并将各列线柱的复查数据作认真记录,将有关数据抄送项目部负责人,技术负责人,及各施工员,施工班组。各施工班组在施工中,以此数据作为构件安装调整,找正的依据。同时组织测量人员将主拱及次拱的对接点返投在地面上,并在每个返投点上,做出测量标记;2.2.1.5 加工完毕的构件运进现场后,技术负责人组织专职人员对构件或半成品进行认真复查(复查构件或半成品的外形几何尺寸,焊缝的外观质量,及构件合格证和焊缝的探伤检查记录等),并将复查数据做认真记录。在向下道工序转交构件或半成品时,将检查记录连同构件或半成品移交清单一同转交下道工序的施工负责人;2.2.1.6 人员进入施工现场前,项目部要...
