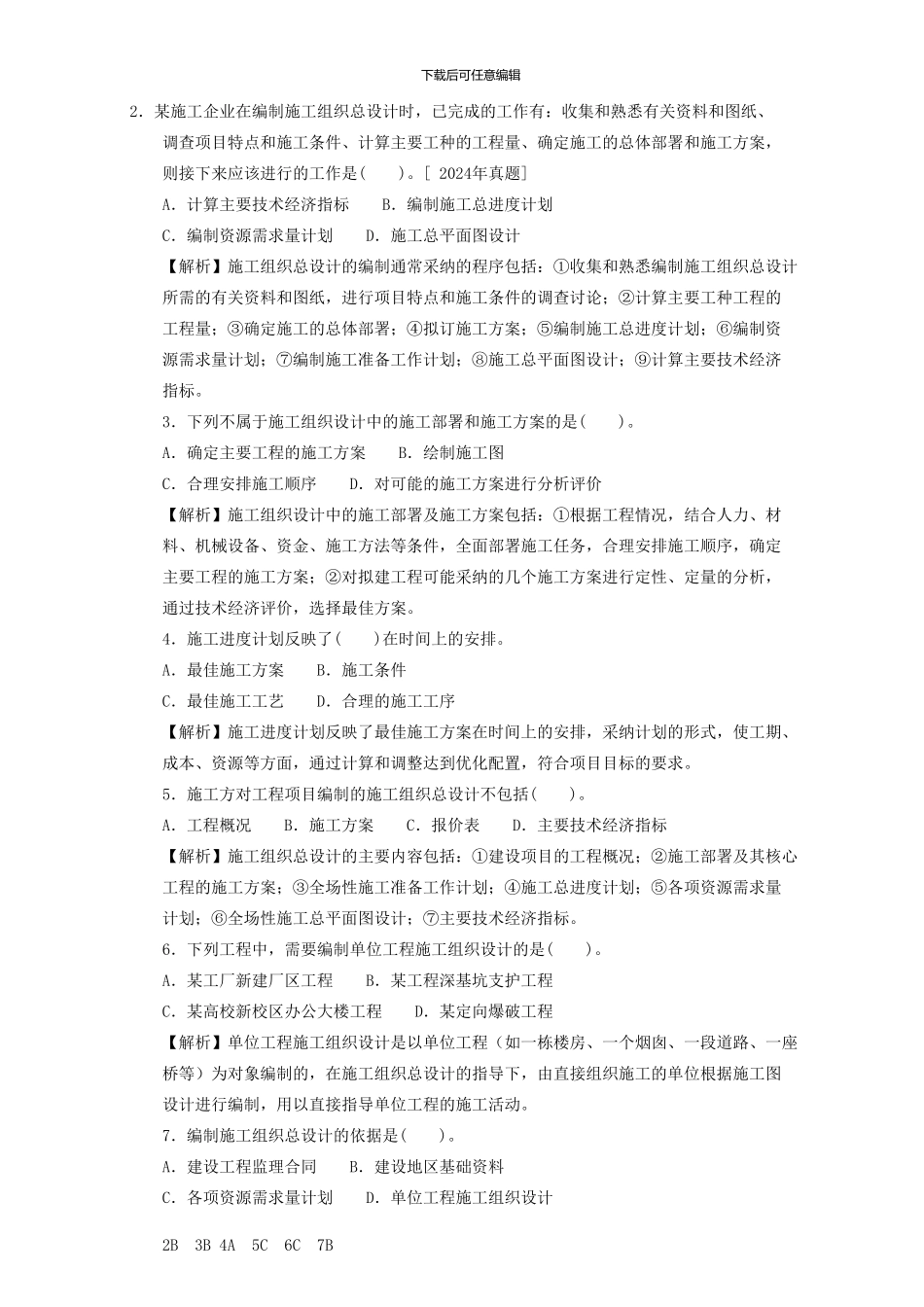

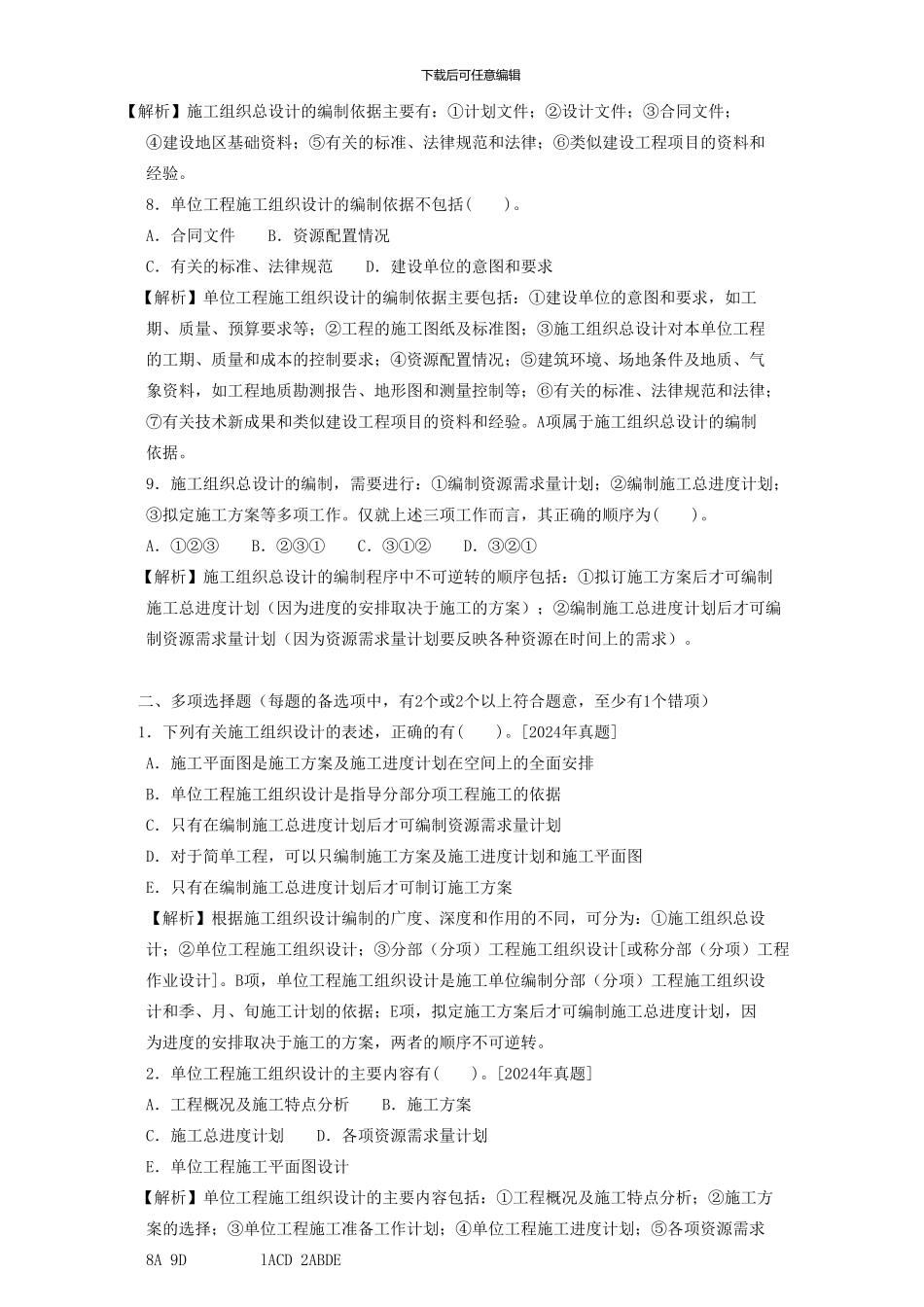

下载后可任意编辑本页为作品封面,下载后可以自由编辑删除,欢迎下载!!! 精 品文档1【精品 word 文档、可以自由编辑!】2Z100000 建设工程施工管理2Z101000 施工管理2Z101030 施工组织设计的内容和编制方法一、单项选择题(每题的备选项中,只有1个最符合题意)1.对整个建设工程项目的施工进行战略部署,并且是指导全局性施工的技术和经济纲要的 文件是( )。[ 2024年真题] A.施工总平面图 B.施工组织总设计 C.施工部署及施工方案 D.施工图设计文件 【解析】施工组织总设计是以整个建设工程项目为对象(如一个工厂、一个机场、一个道 路工程、一个居住小区等)而编制的。它是对整个建设工程项目施工的战略部署,是指 导全局性施工的技术和经济纲要。 5AE 6ABCD 7BDE 8BD lB下载后可任意编辑2.某施工企业在编制施工组织总设计时,已完成的工作有:收集和熟悉有关资料和图纸、 调查项目特点和施工条件、计算主要工种的工程量、确定施工的总体部署和施工方案, 则接下来应该进行的工作是( )。[ 2024年真题] A.计算主要技术经济指标 B.编制施工总进度计划 C.编制资源需求量计划 D.施工总平面图设计 【解析】施工组织总设计的编制通常采纳的程序包括:①收集和熟悉编制施工组织总设计 所需的有关资料和图纸,进行项目特点和施工条件的调查讨论;②计算主要工种工程的 工程量;③确定施工的总体部署;④拟订施工方案;⑤编制施工总进度计划;⑥编制资 源需求量计划;⑦编制施工准备工作计划;⑧施工总平面图设计;⑨计算主要技术经济 指标。 3.下列不属于施工组织设计中的施工部署和施工方案的是( )。 A.确定主要工程的施工方案 B.绘制施工图 C.合理安排施工顺序 D.对可能的施工方案进行分析评价 【解析】施工组织设计中的施工部署及施工方案包括:①根据工程情况,结合人力、材 料、机械设备、资金、施工方法等条件,全面部署施工任务,合理安排施工顺序,确定 主要工程的施工方案;②对拟建工程可能采纳的几个施工方案进行定性、定量的分析, 通过技术经济评价,选择最佳方案。 4.施工进度计划反映了( )在时间上的安排。 A.最佳施工方案 B.施工条件 C.最佳施工工艺 D.合理的施工工序 【解析】施工进度计划反映了最佳施工方案在时间上的安排,采纳计划的形式,使工期、 成本、资源等方面,通过计算和调整达到优化配置,符合项目目标的要求。 5.施工方对工程项目编制的施...
