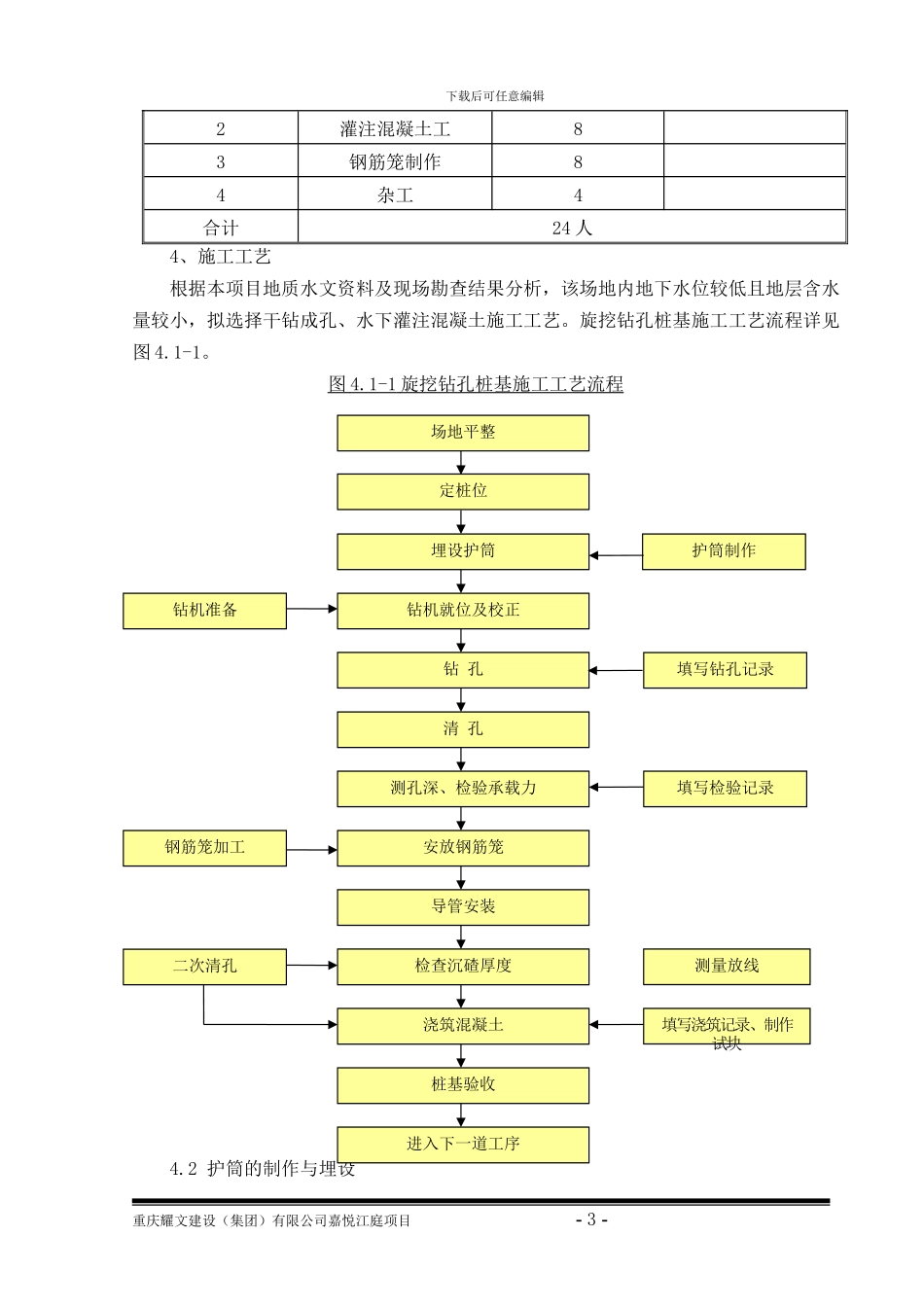

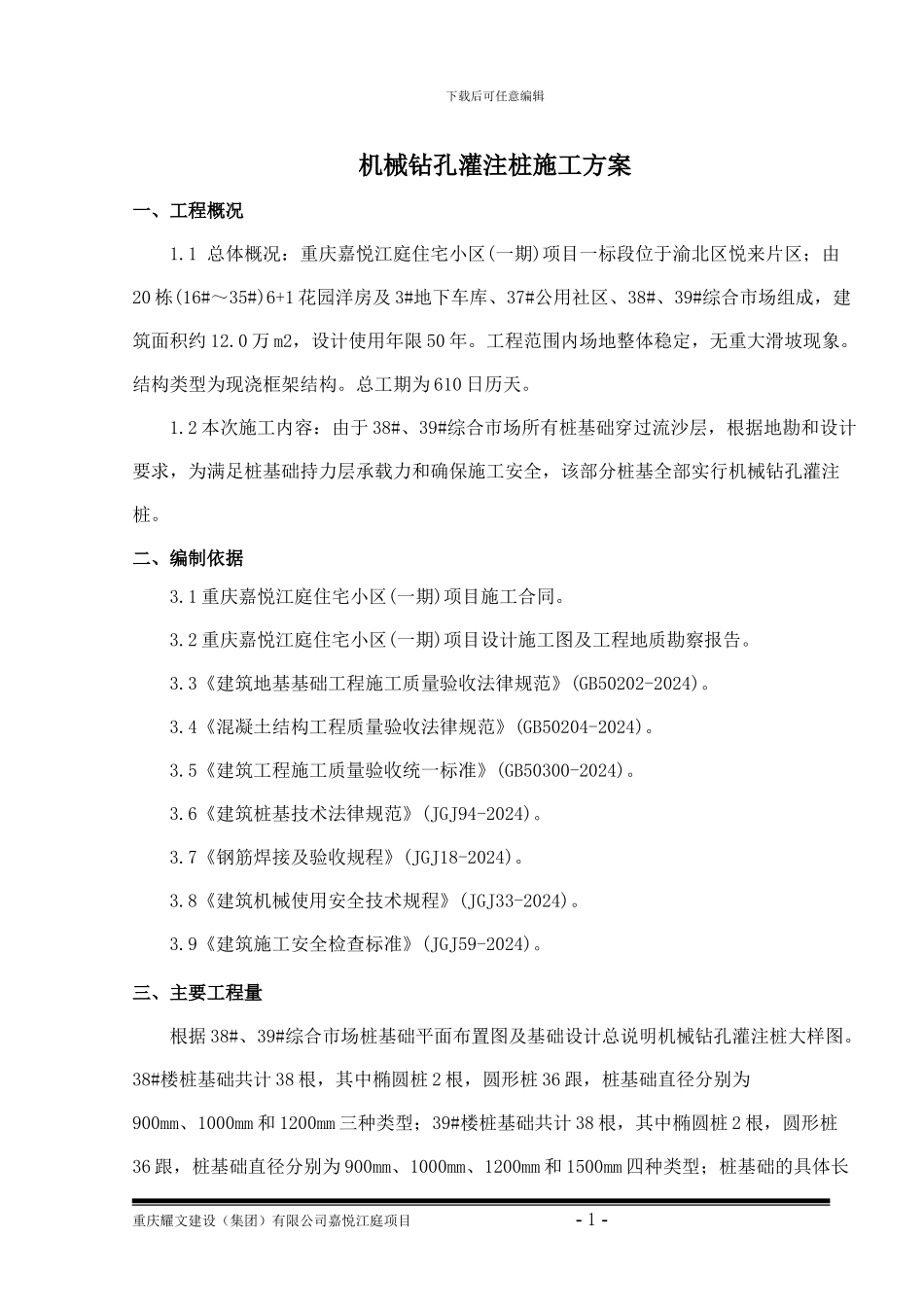

下载后可任意编辑机械钻孔灌注桩施工方案一、工程概况1.1 总体概况:重庆嘉悦江庭住宅小区(一期)项目一标段位于渝北区悦来片区;由20 栋(16#~35#)6+1 花园洋房及 3#地下车库、37#公用社区、38#、39#综合市场组成,建筑面积约 12.0 万 m2,设计使用年限 50 年。工程范围内场地整体稳定,无重大滑坡现象。结构类型为现浇框架结构。总工期为 610 日历天。1.2 本次施工内容:由于 38#、39#综合市场所有桩基础穿过流沙层,根据地勘和设计要求,为满足桩基础持力层承载力和确保施工安全,该部分桩基全部实行机械钻孔灌注桩。二、编制依据3.1 重庆嘉悦江庭住宅小区(一期)项目施工合同。3.2 重庆嘉悦江庭住宅小区(一期)项目设计施工图及工程地质勘察报告。3.3《建筑地基基础工程施工质量验收法律规范》(GB50202-2024)。3.4《混凝土结构工程质量验收法律规范》(GB50204-2024)。3.5《建筑工程施工质量验收统一标准》(GB50300-2024)。3.6《建筑桩基技术法律规范》(JGJ94-2024)。3.7《钢筋焊接及验收规程》(JGJ18-2024)。3.8《建筑机械使用安全技术规程》(JGJ33-2024)。3.9《建筑施工安全检查标准》(JGJ59-2024)。三、主要工程量根据 38#、39#综合市场桩基础平面布置图及基础设计总说明机械钻孔灌注桩大样图。38#楼桩基础共计 38 根,其中椭圆桩 2 根,圆形桩 36 跟,桩基础直径分别为900mm、1000mm 和 1200mm 三种类型;39#楼桩基础共计 38 根,其中椭圆桩 2 根,圆形桩36 跟,桩基础直径分别为 900mm、1000mm、1200mm 和 1500mm 四种类型;桩基础的具体长重庆耀文建设(集团)有限公司嘉悦江庭项目 - 1 -下载后可任意编辑度根据现场实际地质情况经业主、监理、设计、勘测单位现场确定。四、施工方案4.1 总体施工方案4.1.1 施工准备1、根据地质、水文资料及对施工区域进行勘察,排除对施工作业有影响的不利因素。2、施工前应平整场地,清除杂物,保证钻机底座填土密实,以免产生不均匀沉陷。同时在施工范围四周设置排水沟,确保施工场地不积水和地表水不流入基坑内。3、在开挖前,先布置好测量网点,放出各根桩的轴线位置及地面标高,以控制开挖标高。4.1.2 施工部署1、根据设计要求和工程地质资料反映的情况,本工程拟采纳重探 150 型旋挖钻机成孔的方法施工。同时考虑到本工程设计桩距较近,不能满足 3 倍以上的安全施工间距要求,在施工时实行隔桩跳打法,以保证成桩的施工质量和操作安全。2、管理机构配置,...
