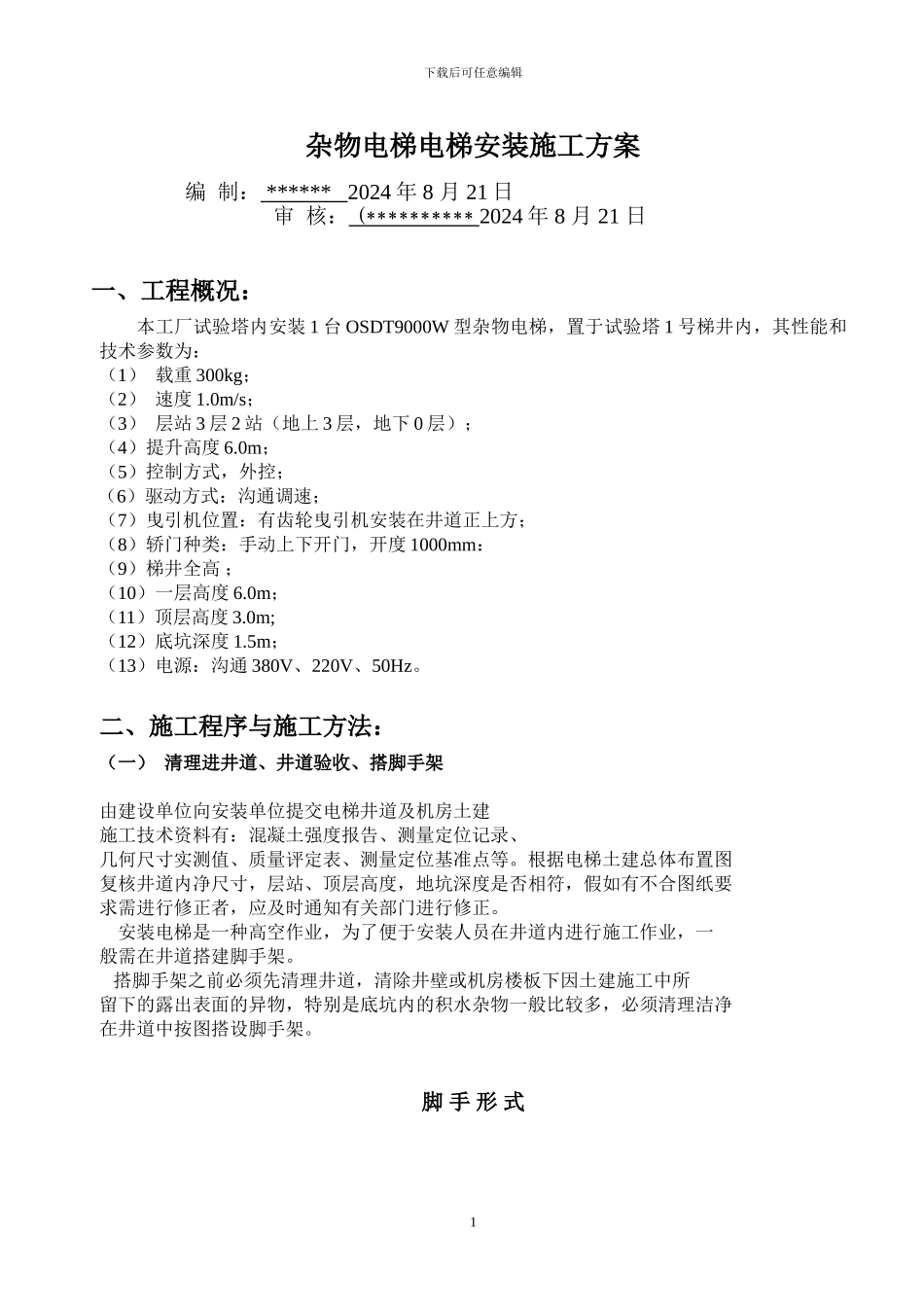

下载后可任意编辑杂物电梯电梯安装施工方案一、工程概况:本工厂试验塔内安装 1 台 OSDT9000W 型杂物电梯,置于试验塔 1 号梯井内,其性能和技术参数为:(1) 载重 300kg;(2) 速度 1
0m/s;(3) 层站 3 层 2 站(地上 3 层,地下 0 层); (4)提升高度 6
0m;(5)控制方式,外控;(6)驱动方式:沟通调速;(7)曳引机位置:有齿轮曳引机安装在井道正上方;(8)轿门种类:手动上下开门,开度 1000mm:(9)梯井全高 ;(10)一层高度 6
0m;(11)顶层高度 3
0m;(12)底坑深度 1
5m;(13)电源:沟通 380V、220V、50Hz
二、施工程序与施工方法:(一) 清理进井道、井道验收、搭脚手架 由建设单位向安装单位提交电梯井道及机房土建施工技术资料有:混凝土强度报告、测量定位记录、几何尺寸实测值、质量评定表、测量定位基准点等
根据电梯土建总体布置图复核井道内净尺寸,层站、顶层高度,地坑深度是否相符,假如有不合图纸要求需进行修正者,应及时通知有关部门进行修正

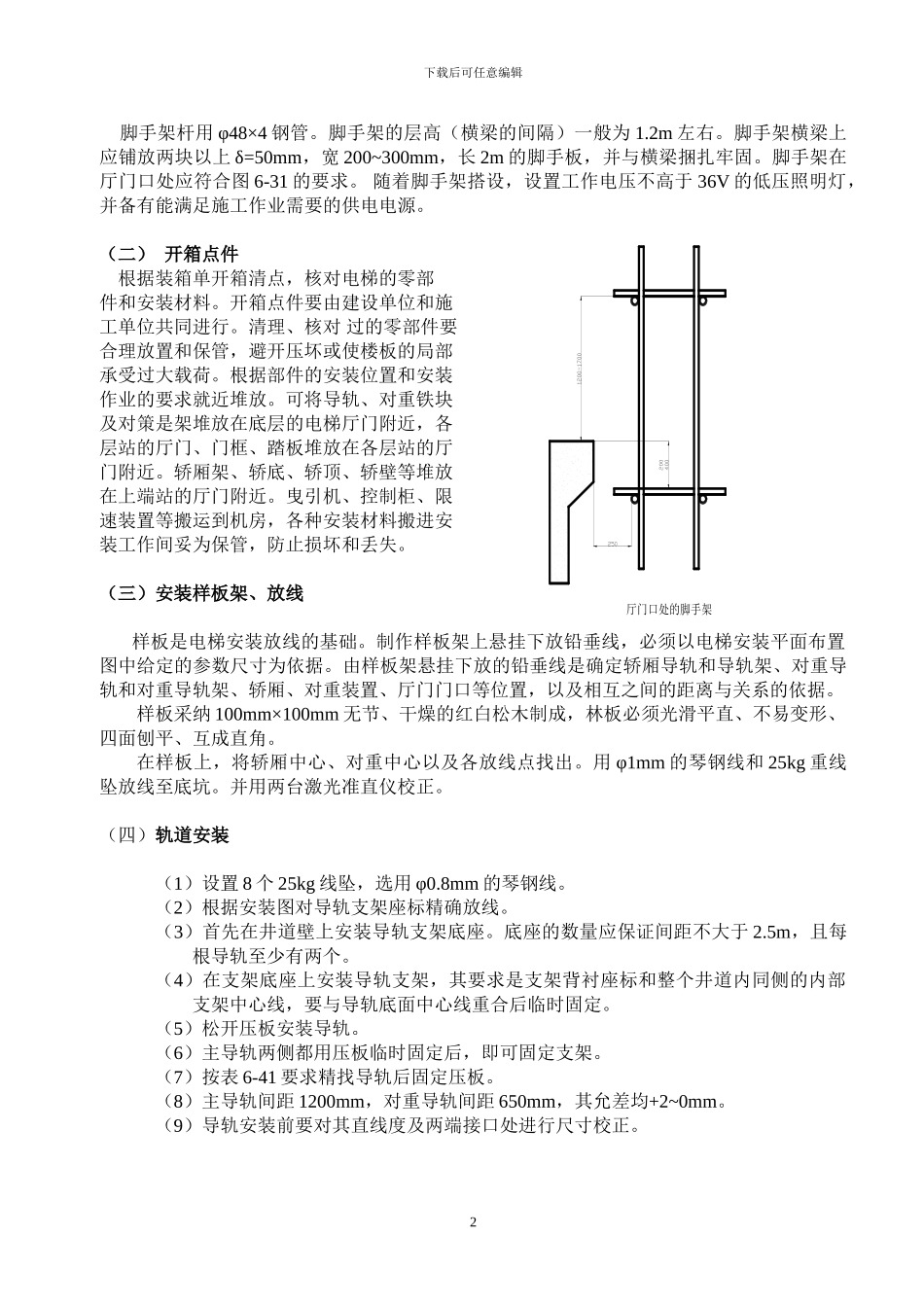

安装电梯是一种高空作业,为了便于安装人员在井道内进行施工作业,一般需在井道搭建脚手架
搭脚手架之前必须先清理井道,清除井壁或机房楼板下因土建施工中所留下的露出表面的异物,特别是底坑内的积水杂物一般比较多,必须清理洁净在井道中按图搭设脚手架
脚 手 形 式 编 制: ****** 2024 年 8 月 21 日审 核: (********** 2024 年 8 月 21 日1下载后可任意编辑 脚手架杆用 φ48×4 钢管
脚手架的层高(横梁的间隔)一般为 1
脚手架横梁上应铺放两块以上 δ=50mm,宽 200~300mm,长 2m 的脚手板,并与横梁捆扎牢固
脚手架在厅门口处应符合图 6-31 的要求

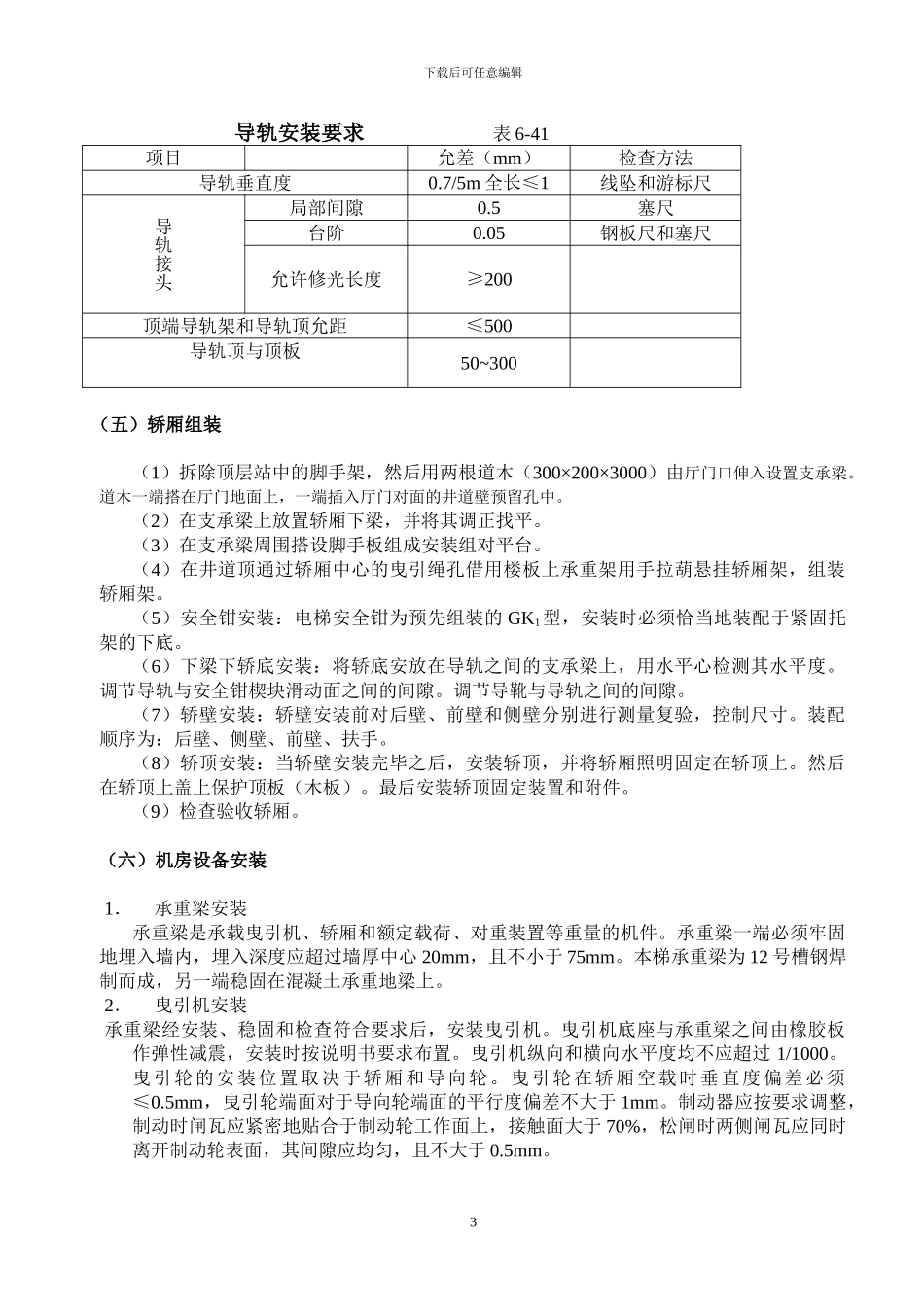

随着脚手架搭设,设置工作电压不高于 36
