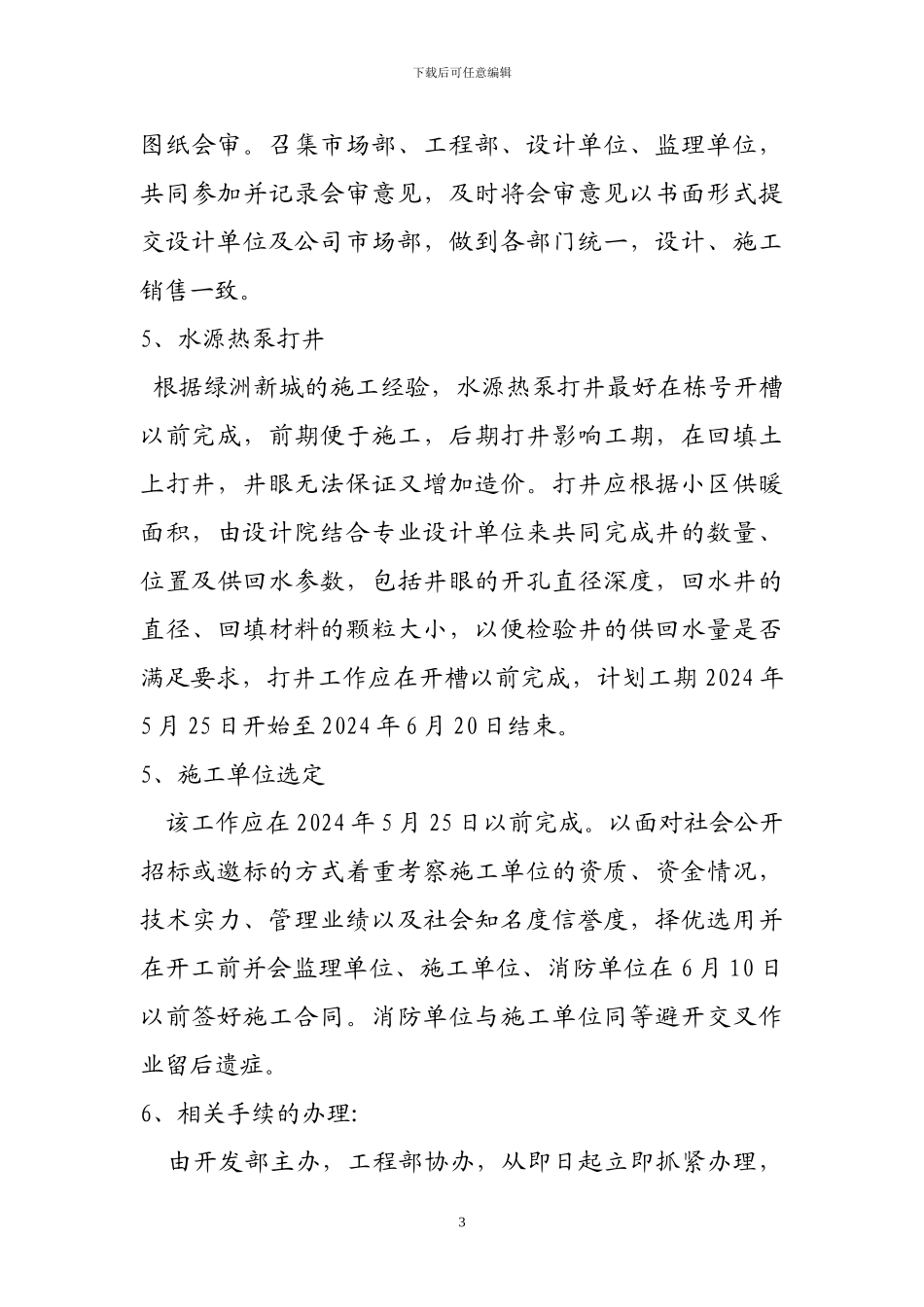

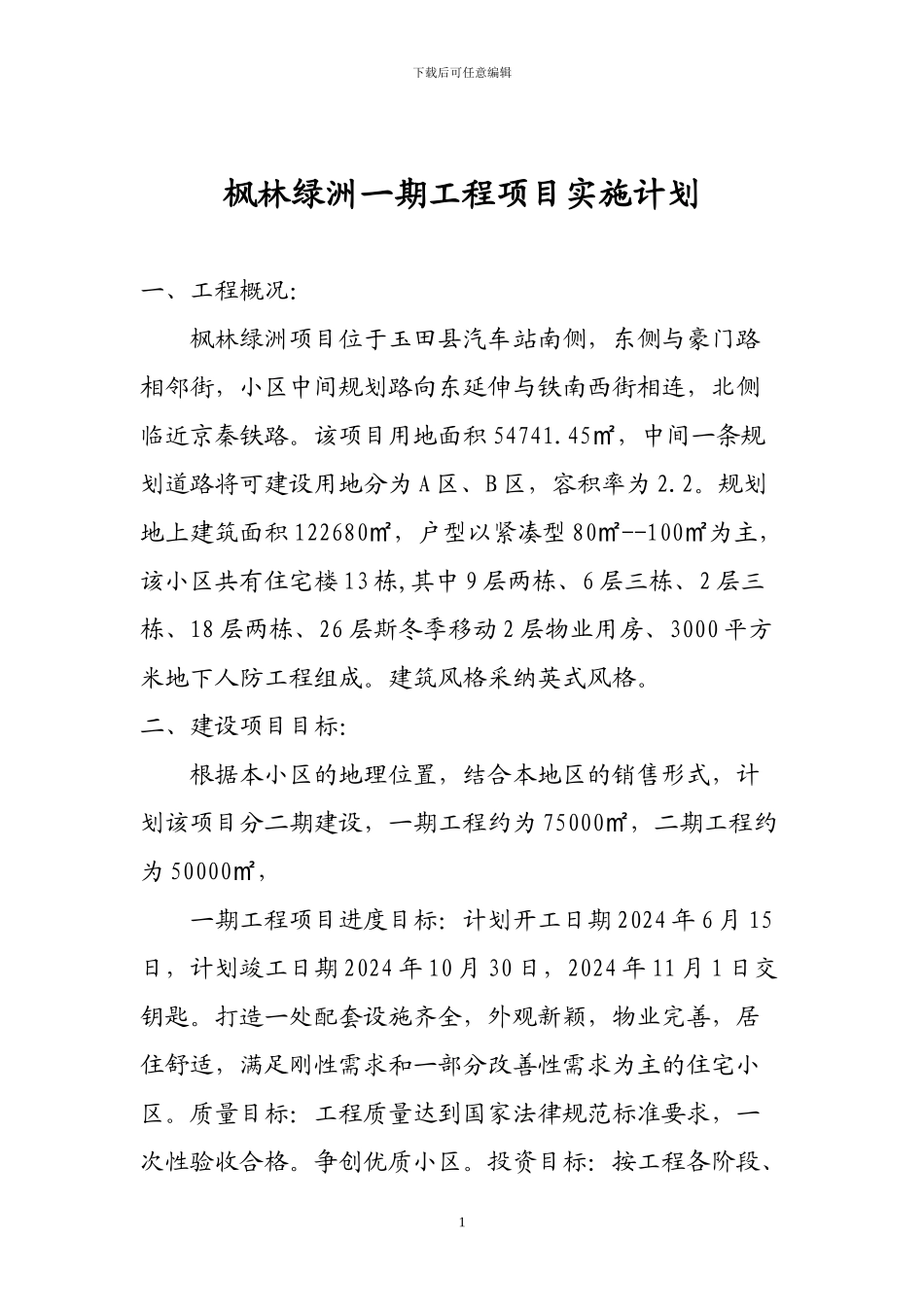

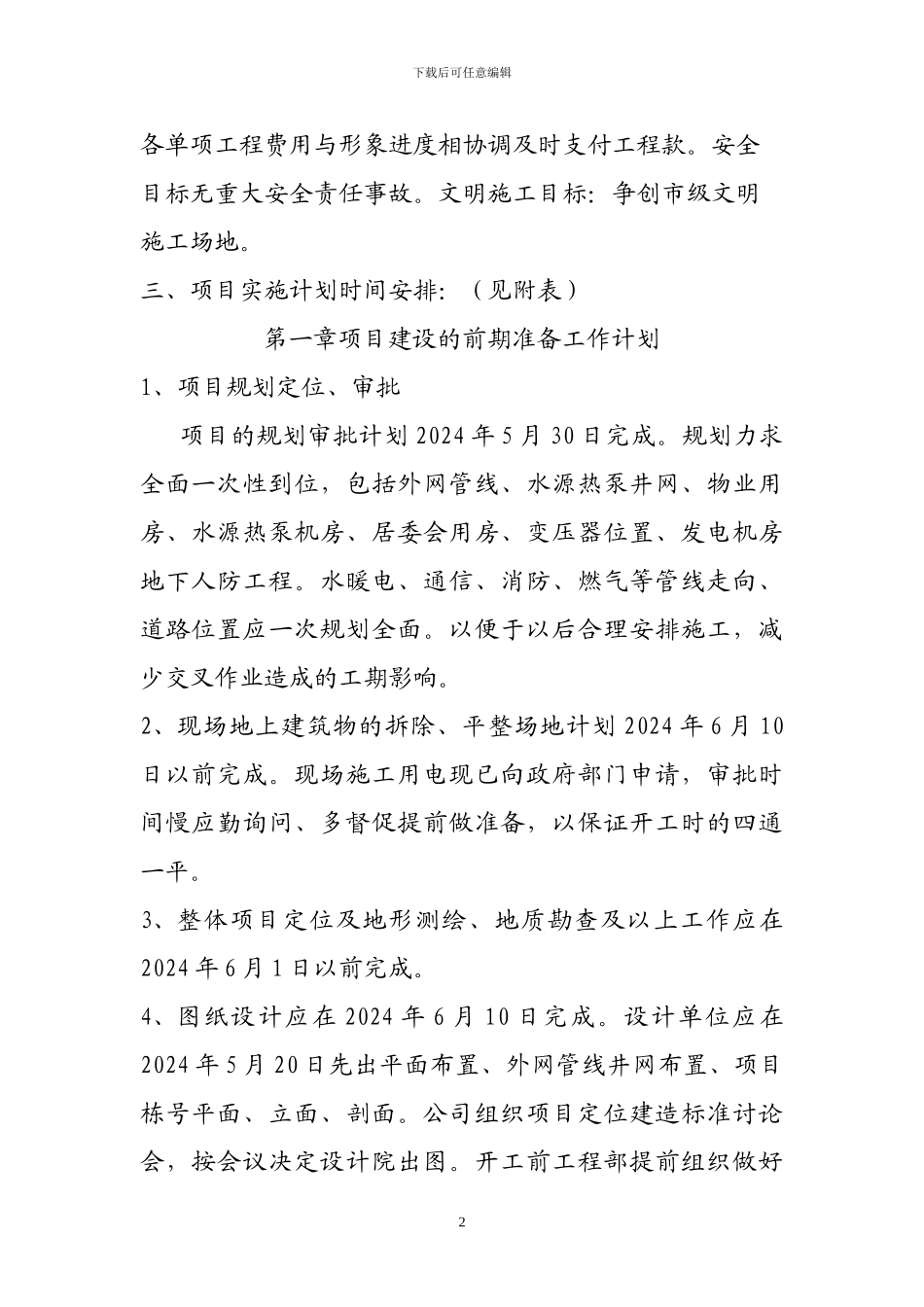

1下载后可任意编辑枫林绿洲一期工程项目实施计划一、工程概况:枫林绿洲项目位于玉田县汽车站南侧,东侧与豪门路相邻街,小区中间规划路向东延伸与铁南西街相连,北侧临近京秦铁路。该项目用地面积 54741.45,中间一条规㎡划道路将可建设用地分为 A 区、B 区,容积率为 2.2。规划地上建筑面积 122680,户型以紧凑型㎡80㎡--100为主,㎡该小区共有住宅楼 13 栋,其中 9 层两栋、6 层三栋、2 层三栋、18 层两栋、26 层斯冬季移动 2 层物业用房、3000 平方米地下人防工程组成。建筑风格采纳英式风格。二、建设项目目标:根据本小区的地理位置,结合本地区的销售形式,计划该项目分二期建设,一期工程约为 75000,二期工程约㎡为 50000,㎡一期工程项目进度目标:计划开工日期 2024 年 6 月 15日,计划竣工日期 2024 年 10 月 30 日,2024 年 11 月 1 日交钥匙。打造一处配套设施齐全,外观新颖,物业完善,居住舒适,满足刚性需求和一部分改善性需求为主的住宅小区。质量目标:工程质量达到国家法律规范标准要求,一次性验收合格。争创优质小区。投资目标:按工程各阶段、2下载后可任意编辑各单项工程费用与形象进度相协调及时支付工程款。安全目标无重大安全责任事故。文明施工目标:争创市级文明施工场地。三、项目实施计划时间安排:(见附表)第一章项目建设的前期准备工作计划1、项目规划定位、审批 项目的规划审批计划 2024 年 5 月 30 日完成。规划力求全面一次性到位,包括外网管线、水源热泵井网、物业用房、水源热泵机房、居委会用房、变压器位置、发电机房地下人防工程。水暖电、通信、消防、燃气等管线走向、道路位置应一次规划全面。以便于以后合理安排施工,减少交叉作业造成的工期影响。2、现场地上建筑物的拆除、平整场地计划 2024 年 6 月 10日以前完成。现场施工用电现已向政府部门申请,审批时间慢应勤询问、多督促提前做准备,以保证开工时的四通一平。3、整体项目定位及地形测绘、地质勘查及以上工作应在2024 年 6 月 1 日以前完成。4、图纸设计应在 2024 年 6 月 10 日完成。设计单位应在2024 年 5 月 20 日先出平面布置、外网管线井网布置、项目栋号平面、立面、剖面。公司组织项目定位建造标准讨论会,按会议决定设计院出图。开工前工程部提前组织做好3下载后可任意编辑图纸会审。召集市场部、工程部、设计单位、监理单位,共同参加并记录会审意见,及时将会...
