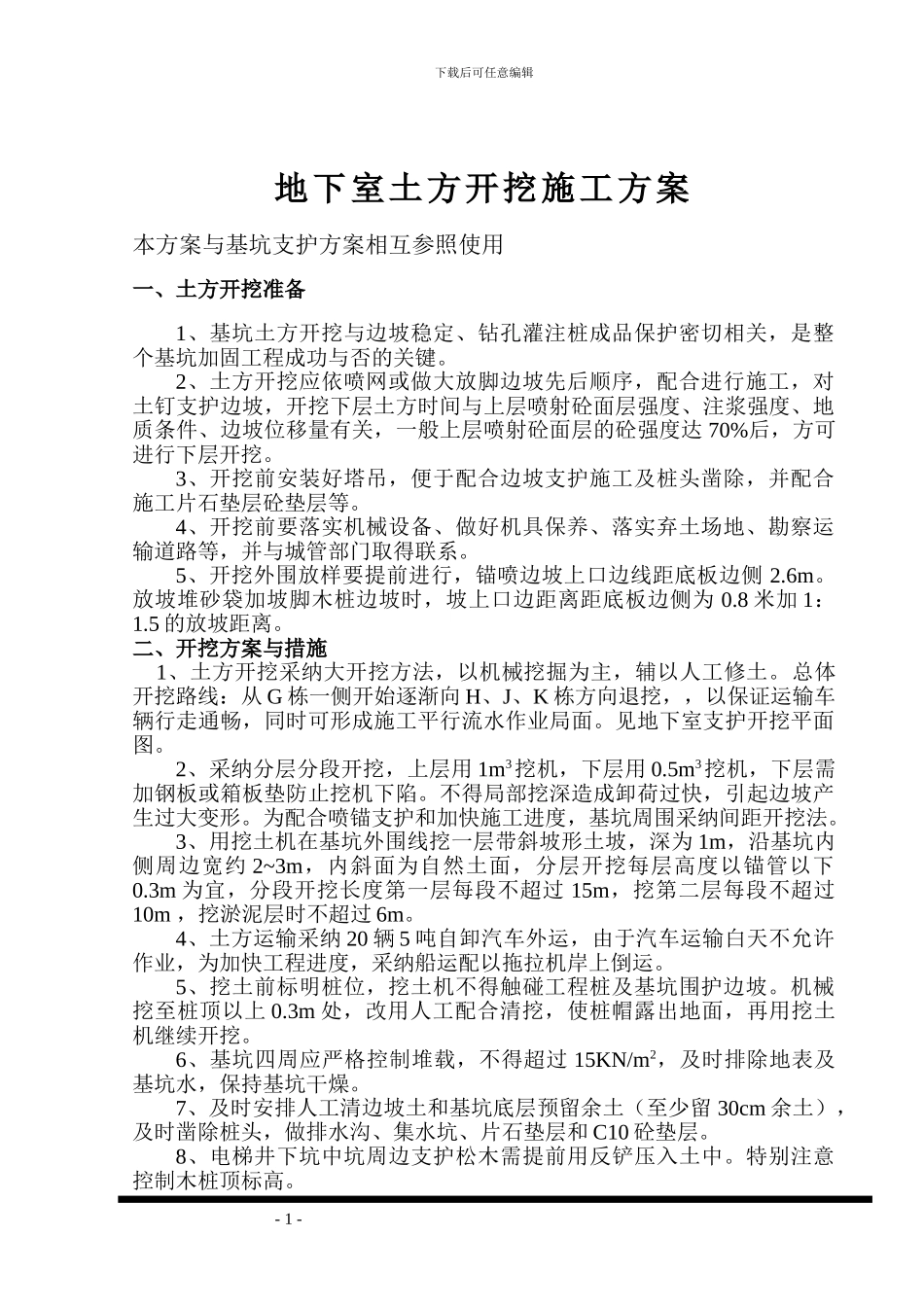

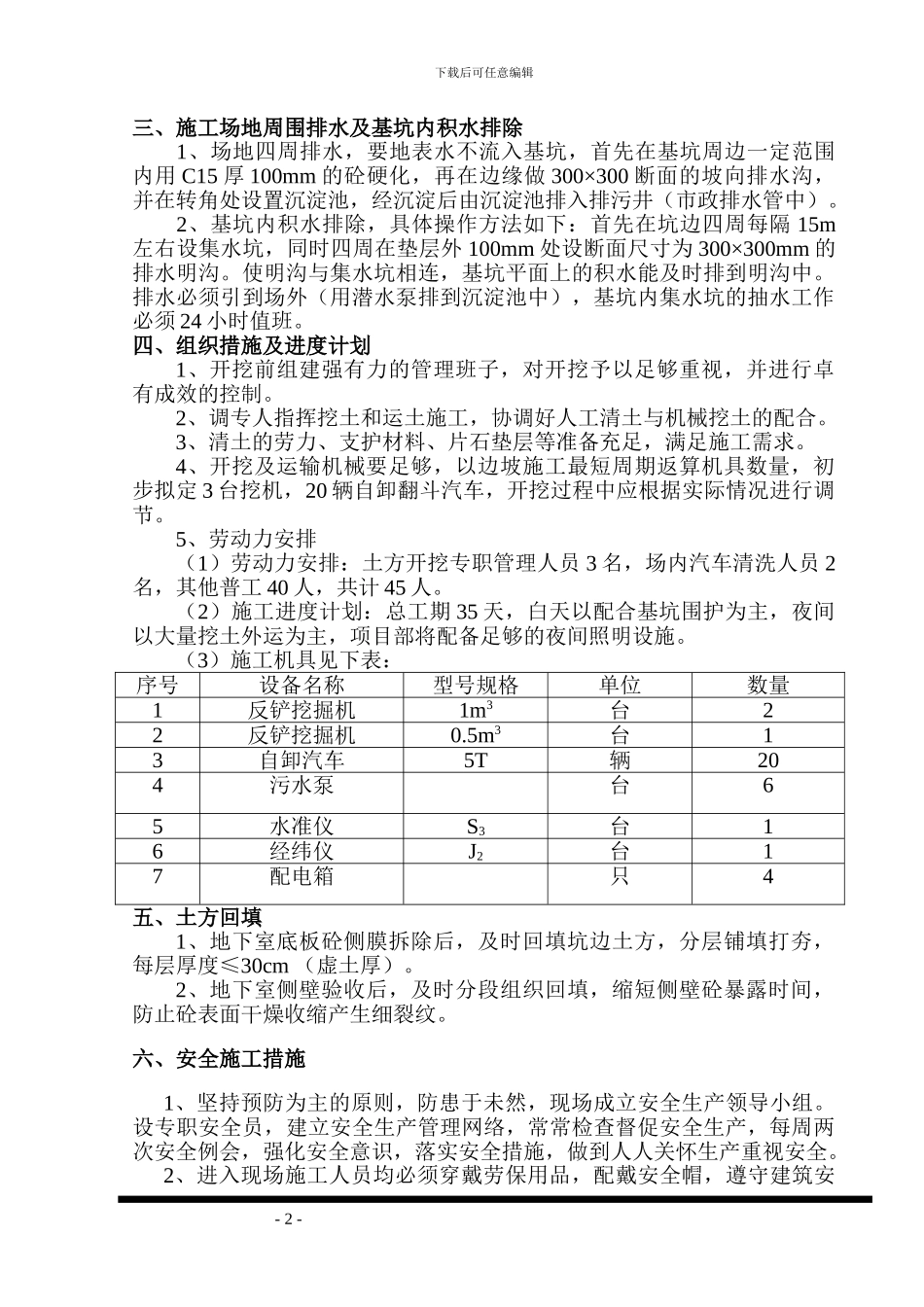

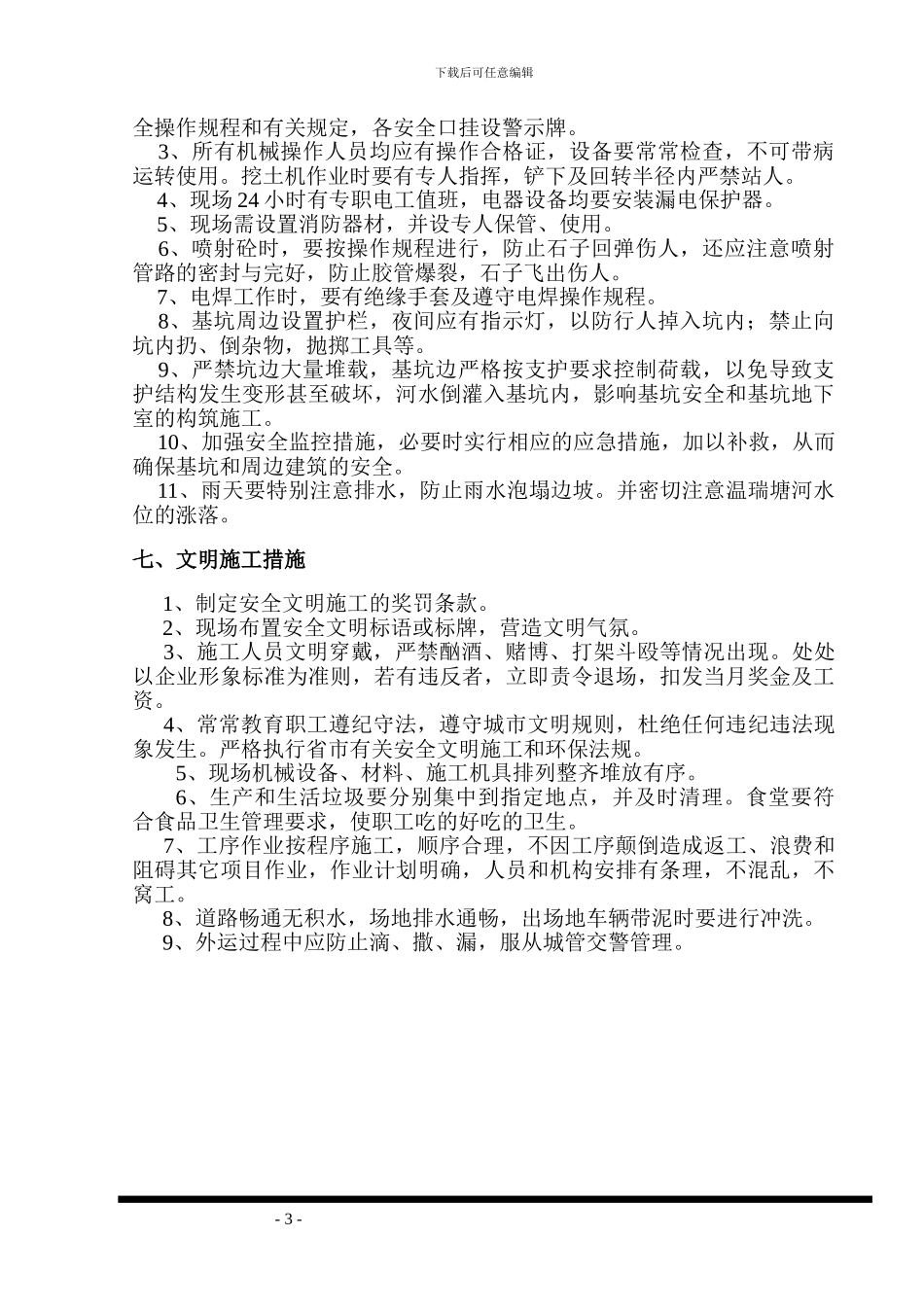

下载后可任意编辑地下室土方开挖施工方案 本方案与基坑支护方案相互参照使用一、土方开挖准备1、基坑土方开挖与边坡稳定、钻孔灌注桩成品保护密切相关,是整个基坑加固工程成功与否的关键
2、土方开挖应依喷网或做大放脚边坡先后顺序,配合进行施工,对土钉支护边坡,开挖下层土方时间与上层喷射砼面层强度、注浆强度、地质条件、边坡位移量有关,一般上层喷射砼面层的砼强度达 70%后,方可进行下层开挖
3、开挖前安装好塔吊,便于配合边坡支护施工及桩头凿除,并配合施工片石垫层砼垫层等
4、开挖前要落实机械设备、做好机具保养、落实弃土场地、勘察运输道路等,并与城管部门取得联系
5、开挖外围放样要提前进行,锚喷边坡上口边线距底板边侧 2
放坡堆砂袋加坡脚木桩边坡时,坡上口边距离距底板边侧为 0
8 米加 1:1
5 的放坡距离
二、开挖方案与措施 1、土方开挖采纳大开挖方法,以机械挖掘为主,辅以人工修土
总体开挖路线:从 G 栋一侧开始逐渐向 H、J、K 栋方向退挖,,以保证运输车辆行走通畅,同时可形成施工平行流水作业局面
见地下室支护开挖平面图
2、采纳分层分段开挖,上层用 1m3挖机,下层用 0
5m3挖机,下层需加钢板或箱板垫防止挖机下陷
不得局部挖深造成卸荷过快,引起边坡产生过大变形
为配合喷锚支护和加快施工进度,基坑周围采纳间距开挖法
3、用挖土机在基坑外围线挖一层带斜坡形土坡,深为 1m,沿基坑内侧周边宽约 2~3m,内斜面为自然土面,分层开挖每层高度以锚管以下0
3m 为宜,分段开挖长度第一层每段不超过 15m,挖第二层每段不超过10m ,挖淤泥层时不超过 6m
4、土方运输采纳 20 辆 5 吨自卸汽车外运,由于汽车运输白天不允许作业,为加快工程进度,采纳船运配以拖拉机岸上倒运
5、挖土前标明桩位,挖土机不得触碰工程桩及基坑围护边坡
机械挖至桩顶以上 0
3m 处,改用人工配合清
