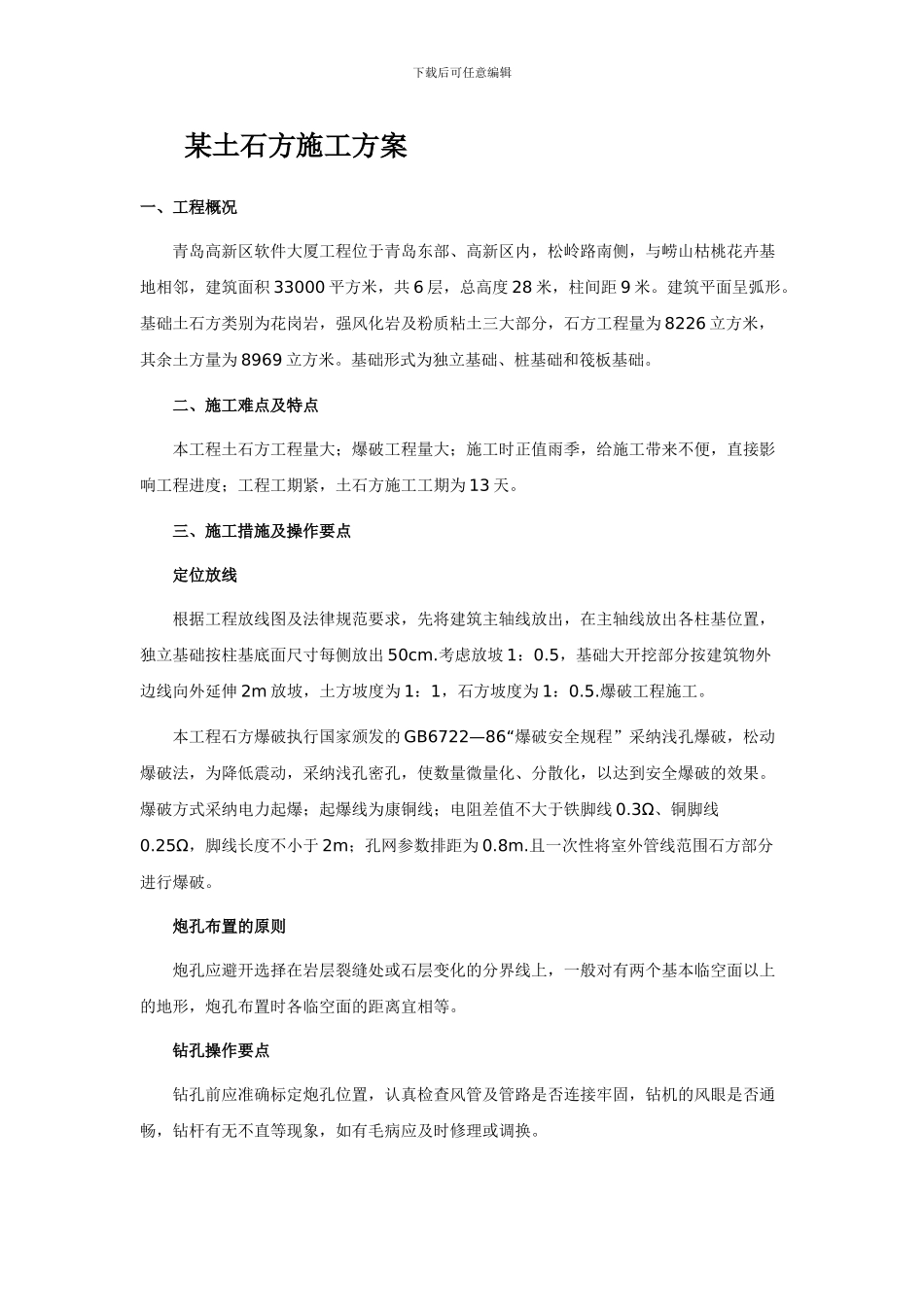

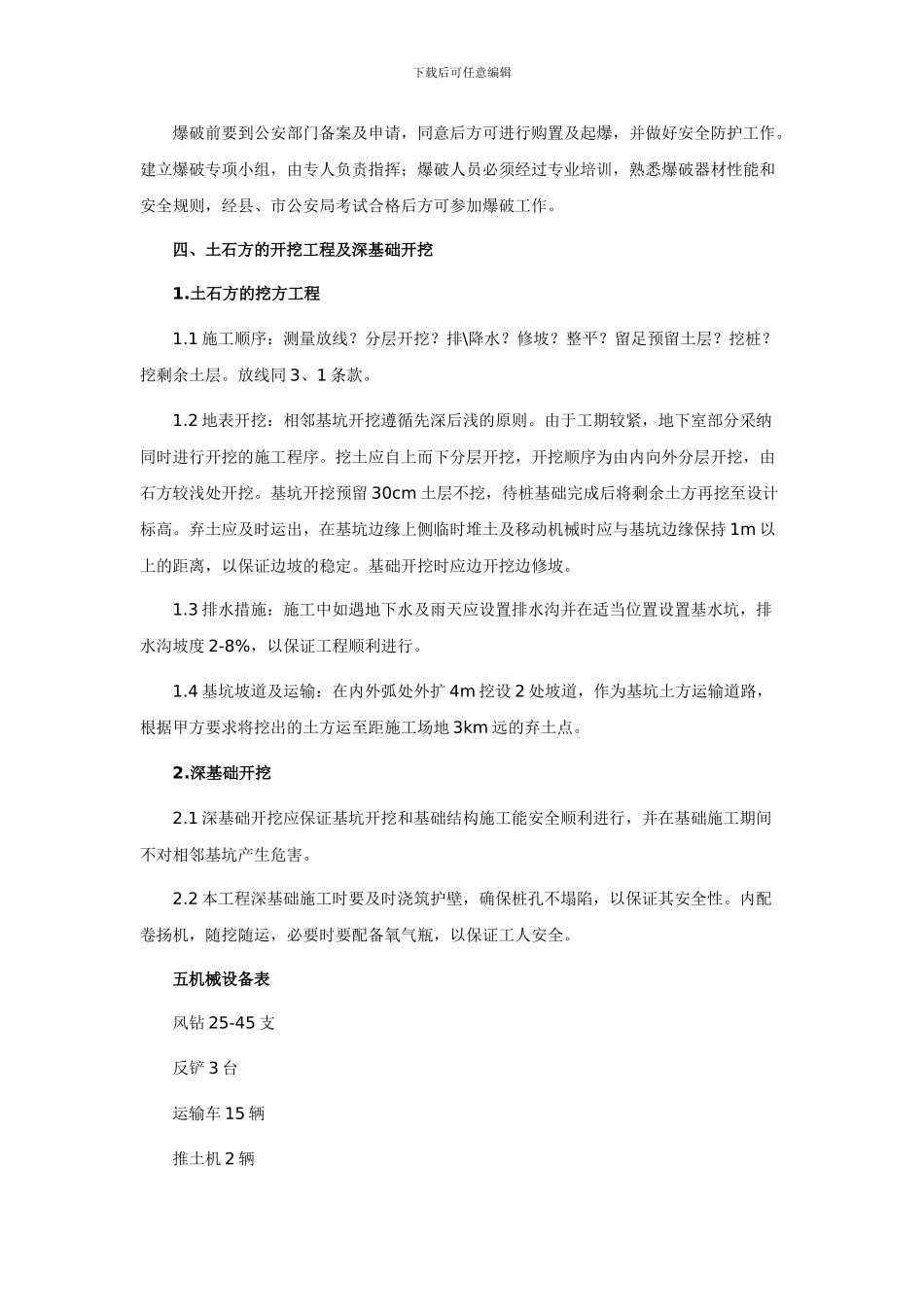

下载后可任意编辑 某土石方施工方案一、工程概况 青岛高新区软件大厦工程位于青岛东部、高新区内,松岭路南侧,与崂山枯桃花卉基地相邻,建筑面积 33000 平方米,共 6 层,总高度 28 米,柱间距 9 米。建筑平面呈弧形。基础土石方类别为花岗岩,强风化岩及粉质粘土三大部分,石方工程量为 8226 立方米,其余土方量为 8969 立方米。基础形式为独立基础、桩基础和筏板基础。 二、施工难点及特点 本工程土石方工程量大;爆破工程量大;施工时正值雨季,给施工带来不便,直接影响工程进度;工程工期紧,土石方施工工期为 13 天。 三、施工措施及操作要点 定位放线 根据工程放线图及法律规范要求,先将建筑主轴线放出,在主轴线放出各柱基位置,独立基础按柱基底面尺寸每侧放出 50cm.考虑放坡 1:0.5,基础大开挖部分按建筑物外边线向外延伸 2m 放坡,土方坡度为 1:1,石方坡度为 1:0.5.爆破工程施工。 本工程石方爆破执行国家颁发的 GB6722—86“爆破安全规程”采纳浅孔爆破,松动爆破法,为降低震动,采纳浅孔密孔,使数量微量化、分散化,以达到安全爆破的效果。爆破方式采纳电力起爆;起爆线为康铜线;电阻差值不大于铁脚线 0.3Ω、铜脚线0.25Ω,脚线长度不小于 2m;孔网参数排距为 0.8m.且一次性将室外管线范围石方部分进行爆破。 炮孔布置的原则 炮孔应避开选择在岩层裂缝处或石层变化的分界线上,一般对有两个基本临空面以上的地形,炮孔布置时各临空面的距离宜相等。 钻孔操作要点 钻孔前应准确标定炮孔位置,认真检查风管及管路是否连接牢固,钻机的风眼是否通畅,钻杆有无不直等现象,如有毛病应及时修理或调换。下载后可任意编辑 钻孔时由一人,双手持凿岩机对正位置,使钻杆与钻孔中心在同一条直线上。钻孔时先开小风门,待钻入岩石后,能控制风向,方开大风门,气量与风压应符合凿岩机的要求,保证凿岩机的正常运行。 操作中如发生堵孔现象,应立即开动风门,全力提起钻机并反、顺转动钻杆,在特别情况下可适量向下灌水浸泡,直至凿岩机能自由上下为止。 起爆 起爆方式:雷管爆炸引爆药管,爆炸后使全部装药爆炸;如局部采纳多排炮孔爆破则采纳串联网路,且在串联网路上必须使用同厂、同牌号、同批的电雷管以保证起爆安全。 装药前应检查炮孔的位置、深度及方向是否符合法律规范要求,将炮孔中的岩粉、泥浆除静(必要时可用风吹干),用木棒将药卷顺次送入炮孔,轻轻压紧,起爆药卷(雷管)应...
