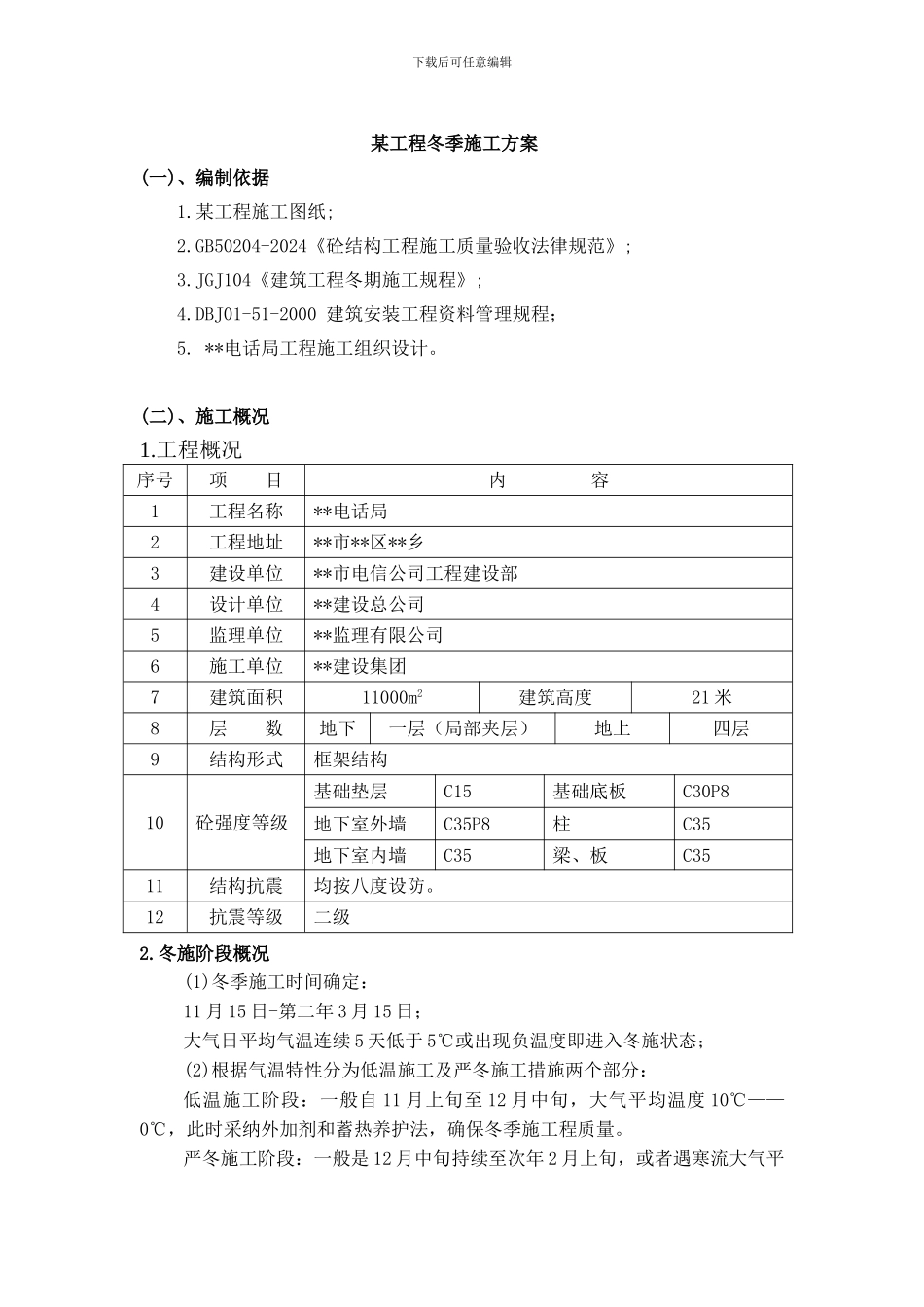

下载后可任意编辑某工程冬季施工方案(一)、编制依据1
某工程施工图纸;2
GB50204-2024《砼结构工程施工质量验收法律规范》;3
JGJ104《建筑工程冬期施工规程》;4
DBJ01-51-2000 建筑安装工程资料管理规程;5
**电话局工程施工组织设计
(二)、施工概况1
工程概况序号项 目内 容1工程名称**电话局2工程地址**市**区**乡3建设单位**市电信公司工程建设部4设计单位**建设总公司5监理单位**监理有限公司6施工单位**建设集团7建筑面积11000m2建筑高度21 米8层 数地下一层(局部夹层)地上四层9结构形式框架结构10砼强度等级基础垫层C15基础底板C30P8地下室外墙C35P8柱C35地下室内墙C35梁、板C3511结构抗震均按八度设防
12抗震等级二级2

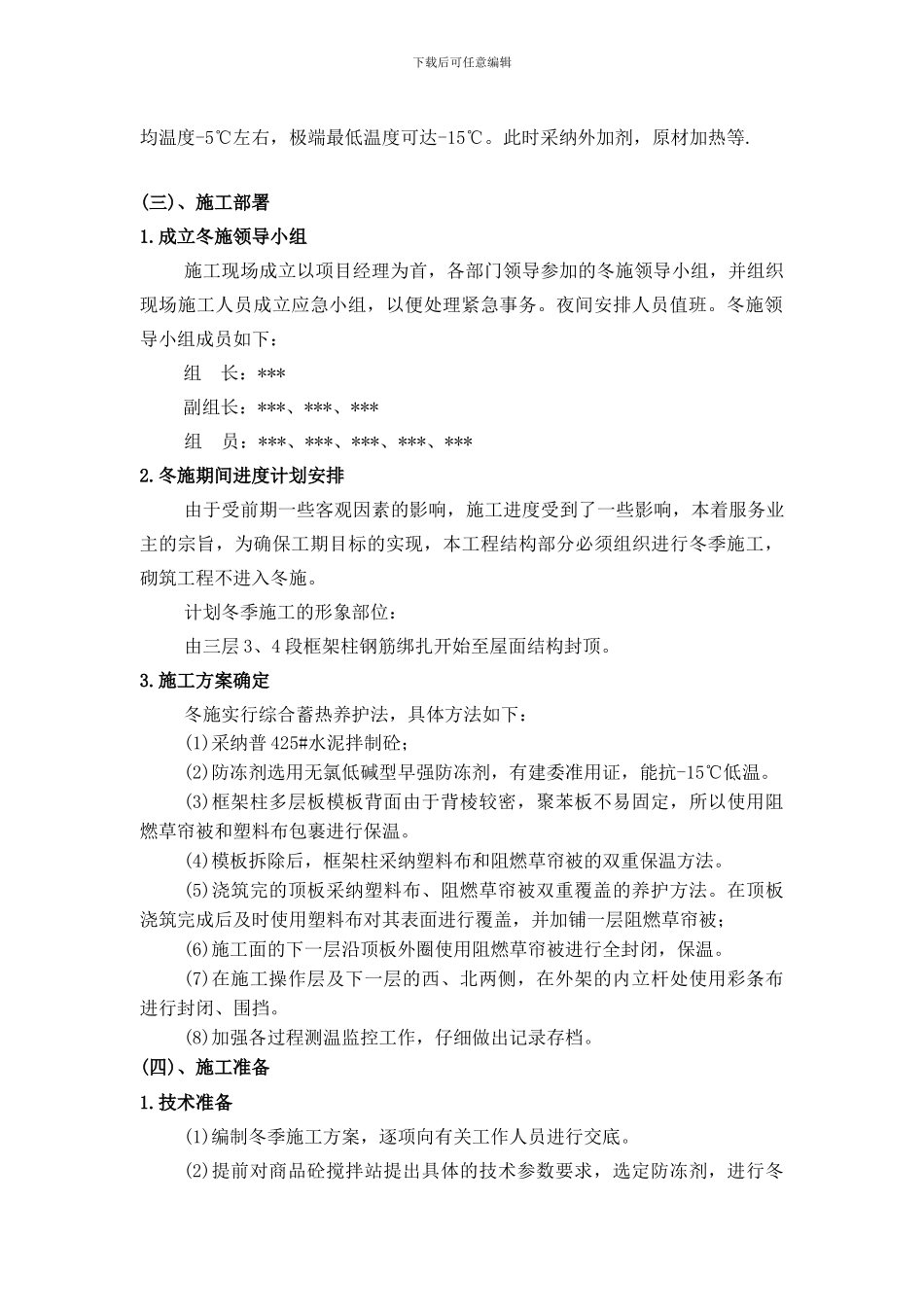

冬施阶段概况(1)冬季施工时间确定:11 月 15 日-第二年 3 月 15 日;大气日平均气温连续 5 天低于 5℃或出现负温度即进入冬施状态;(2)根据气温特性分为低温施工及严冬施工措施两个部分:低温施工阶段:一般自 11 月上旬至 12 月中旬,大气平均温度 10℃——0℃,此时采纳外加剂和蓄热养护法,确保冬季施工程质量
严冬施工阶段:一般是 12 月中旬持续至次年 2 月上旬,或者遇寒流大气平 下载后可任意编辑均温度-5℃左右,极端最低温度可达-15℃
此时采纳外加剂,原材加热等
(三)、施工部署1
成立冬施领导小组施工现场成立以项目经理为首,各部门领导参加的冬施领导小组,并组织现场施工人员成立应急小组,以便处理紧急事务
夜间安排人员值班
冬施领导小组成员如下:组 长:***副组长:***、***、***组 员:***、***、***、***、***2
冬施期间进度计划安排由于受前期一些客观因素的影响,施工进度受到了一些影响,本着服务业主的宗旨,为确保工期目标的实现,本
