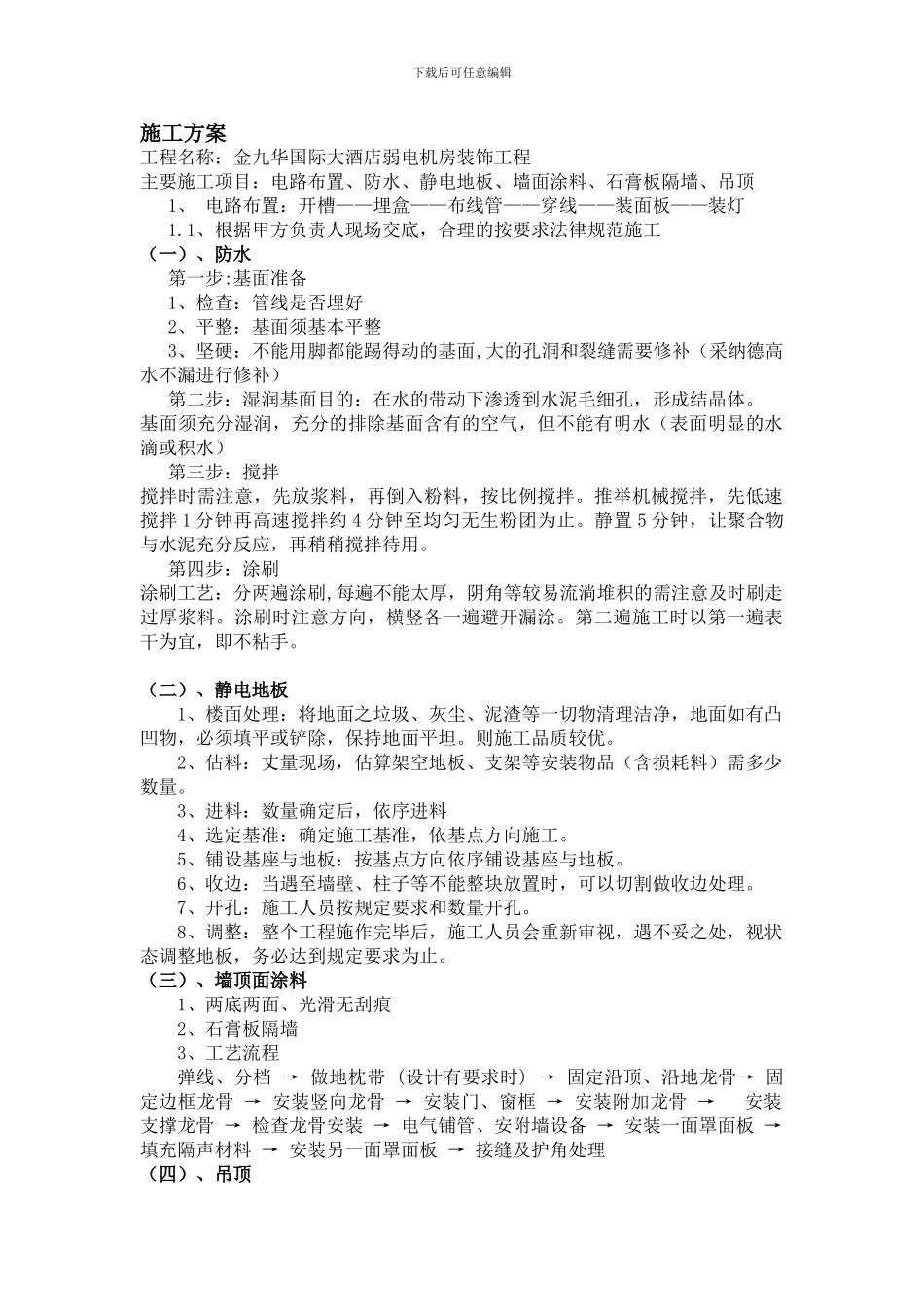

下载后可任意编辑施工方案工程名称:金九华国际大酒店弱电机房装饰工程主要施工项目:电路布置、防水、静电地板、墙面涂料、石膏板隔墙、吊顶1、 电路布置:开槽——埋盒——布线管——穿线——装面板——装灯1
1、根据甲方负责人现场交底,合理的按要求法律规范施工(一)、防水第一步:基面准备1、检查:管线是否埋好2、平整:基面须基本平整3、坚硬:不能用脚都能踢得动的基面,大的孔洞和裂缝需要修补(采纳德高水不漏进行修补)第二步:湿润基面目的:在水的带动下渗透到水泥毛细孔,形成结晶体
基面须充分湿润,充分的排除基面含有的空气,但不能有明水(表面明显的水滴或积水)第三步:搅拌搅拌时需注意,先放浆料,再倒入粉料,按比例搅拌
推举机械搅拌,先低速搅拌 1 分钟再高速搅拌约 4 分钟至均匀无生粉团为止
静置 5 分钟,让聚合物与水泥充分反应,再稍稍搅拌待用
第四步:涂刷涂刷工艺:分两遍涂刷,每遍不能太厚,阴角等较易流淌堆积的需注意及时刷走过厚浆料
涂刷时注意方向,横竖各一遍避开漏涂
第二遍施工时以第一遍表干为宜,即不粘手
(二)、静电地板1、楼面处理:将地面之垃圾、灰尘、泥渣等一切物清理洁净,地面如有凸凹物,必须填平或铲除,保持地面平坦
则施工品质较优
2、估料:丈量现场,估算架空地板、支架等安装物品(含损耗料)需多少数量
3、进料:数量确定后,依序进料4、选定基准:确定施工基准,依基点方向施工
5、铺设基座与地板:按基点方向依序铺设基座与地板
6、收边:当遇至墙壁、柱子等不能整块放置时,可以切割做收边处理
7、开孔:施工人员按规定要求和数量开孔
8、调整:整个工程施作完毕后,施工人员会重新审视,遇不妥之处,视状态调整地板,务必达到规定要求为止
(三)、墙顶面涂料1、两底两面、光滑无刮痕2、石膏板隔墙3、工艺流程弹线、分档 → 做地枕带 (设计有要求时) → 固定沿顶、沿地龙骨→ 固定边框龙骨 →
